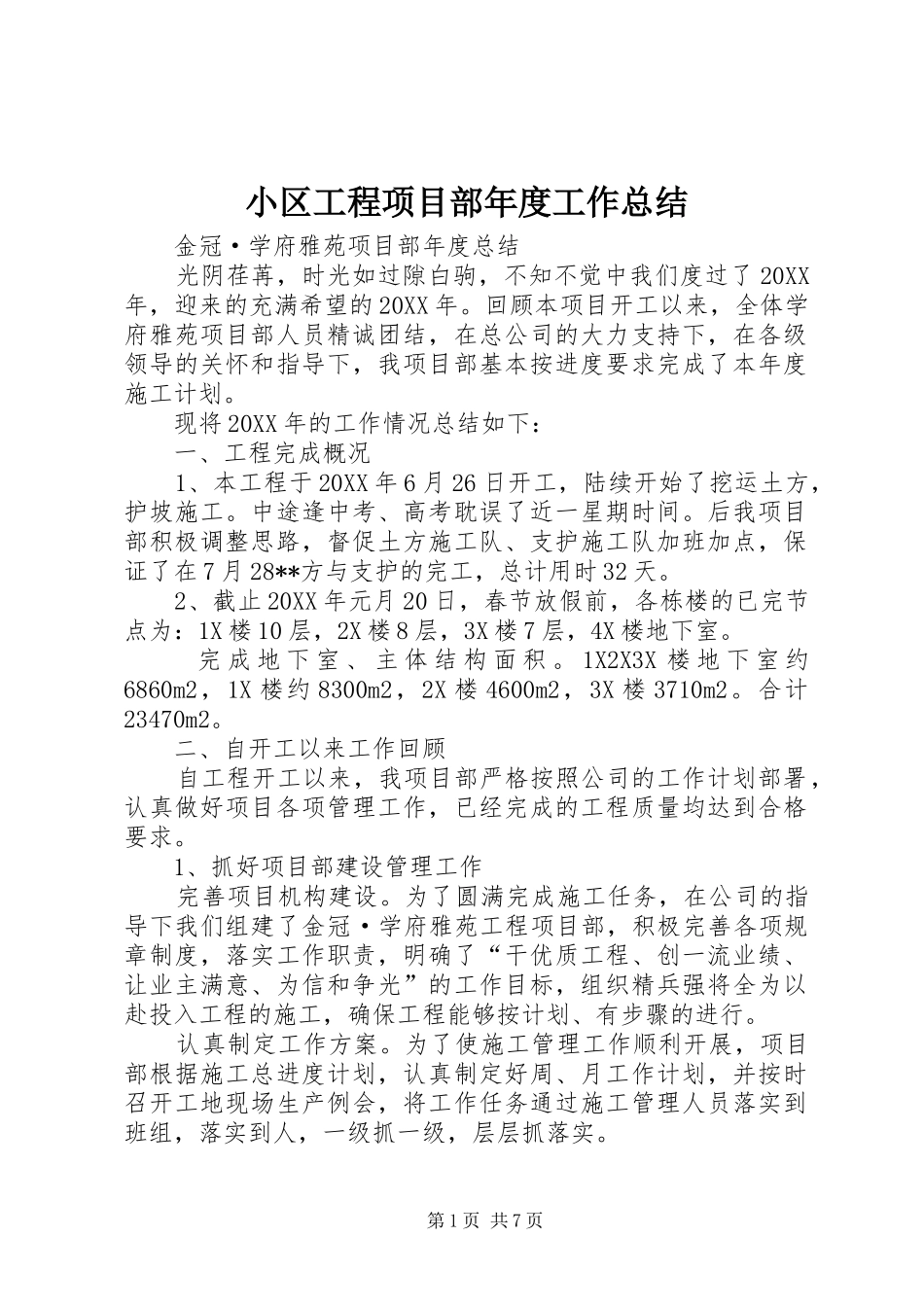

小区工程项目部年度工作总结金冠·学府雅苑项目部年度总结光阴荏苒,时光如过隙白驹,不知不觉中我们度过了20XX年,迎来的充满希望的20XX年
回顾本项目开工以来,全体学府雅苑项目部人员精诚团结,在总公司的大力支持下,在各级领导的关怀和指导下,我项目部基本按进度要求完成了本年度施工计划
现将20XX年的工作情况总结如下:一、工程完成概况1、本工程于20XX年6月26日开工,陆续开始了挖运土方,护坡施工
中途逢中考、高考耽误了近一星期时间
后我项目部积极调整思路,督促土方施工队、支护施工队加班加点,保证了在7月28**方与支护的完工,总计用时32天
2、截止20XX年元月20日,春节放假前,各栋楼的已完节点为:1X楼10层,2X楼8层,3X楼7层,4X楼地下室
完成地下室、主体结构面积
1X2X3X楼地下室约6860m2,1X楼约8300m2,2X楼4600m2,3X楼3710m2
合计23470m2
二、自开工以来工作回顾自工程开工以来,我项目部严格按照公司的工作计划部署,认真做好项目各项管理工作,已经完成的工程质量均达到合格要求
1、抓好项目部建设管理工作完善项目机构建设
为了圆满完成施工任务,在公司的指导下我们组建了金冠·学府雅苑工程项目部,积极完善各项规章制度,落实工作职责,明确了“干优质工程、创一流业绩、让业主满意、为信和争光”的工作目标,组织精兵强将全为以赴投入工程的施工,确保工程能够按计划、有步骤的进行
认真制定工作方案
为了使施工管理工作顺利开展,项目部根据施工总进度计划,认真制定好周、月工作计划,并按时召开工地现场生产例会,将工作任务通过施工管理人员落实到班组,落实到人,一级抓一级,层层抓落实
第1页共7页做好工作跟踪管理工作
每次布置完工作之后,项目部都落实专人对工作的落实情况进行跟踪管理,加强监督,并做好相关记录,促使施工管理工作按照施工规范有条不紊的进行
