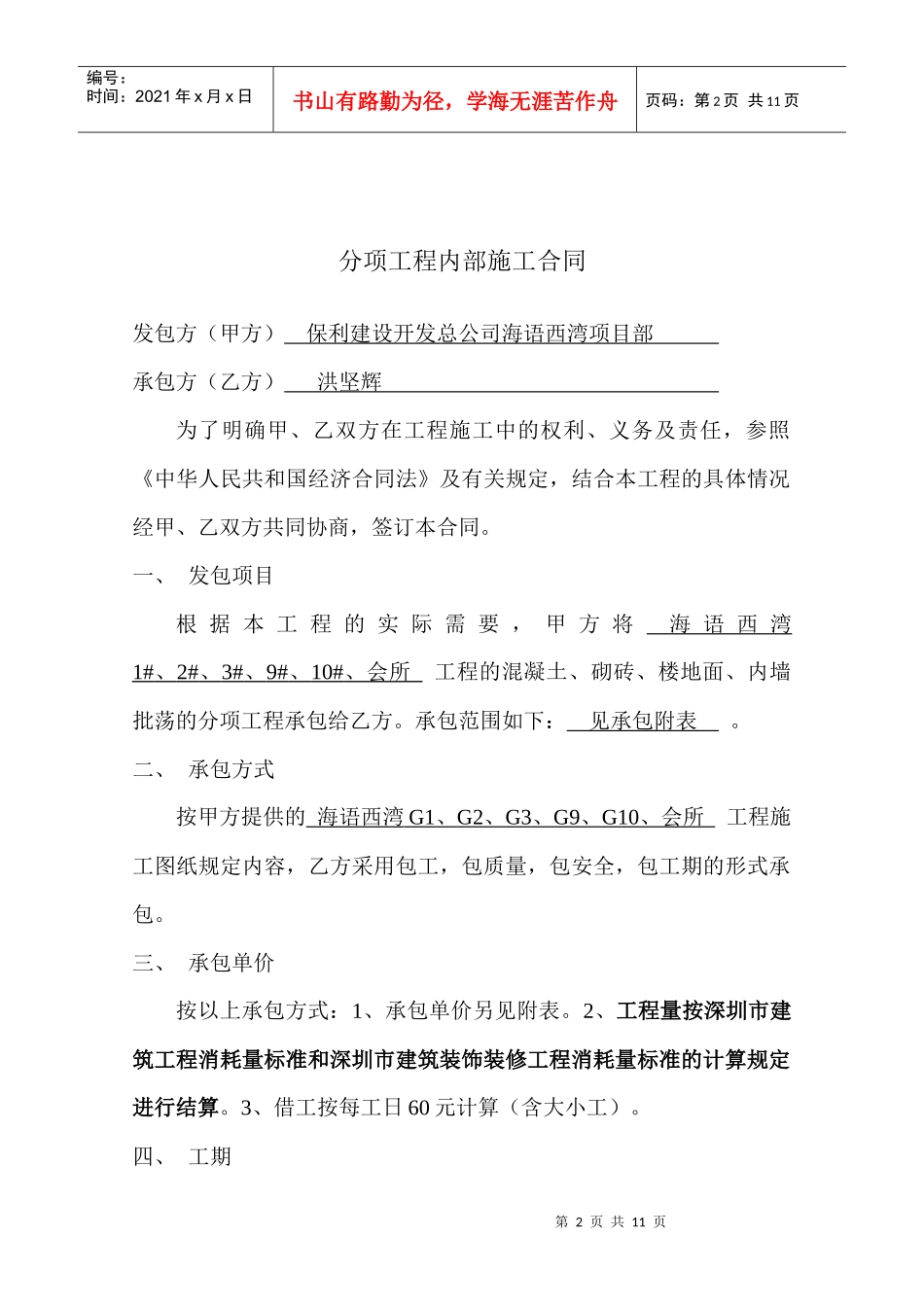

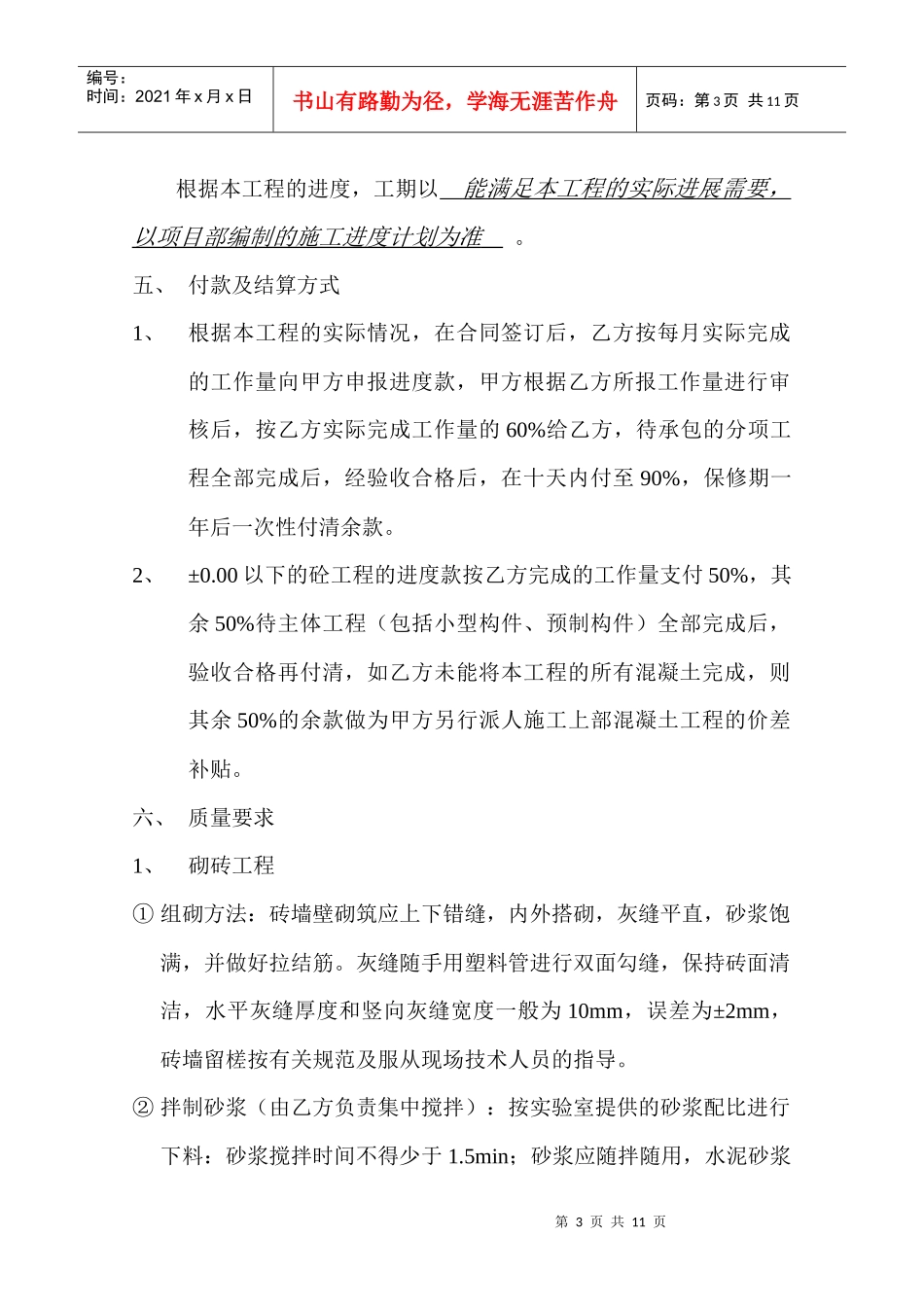

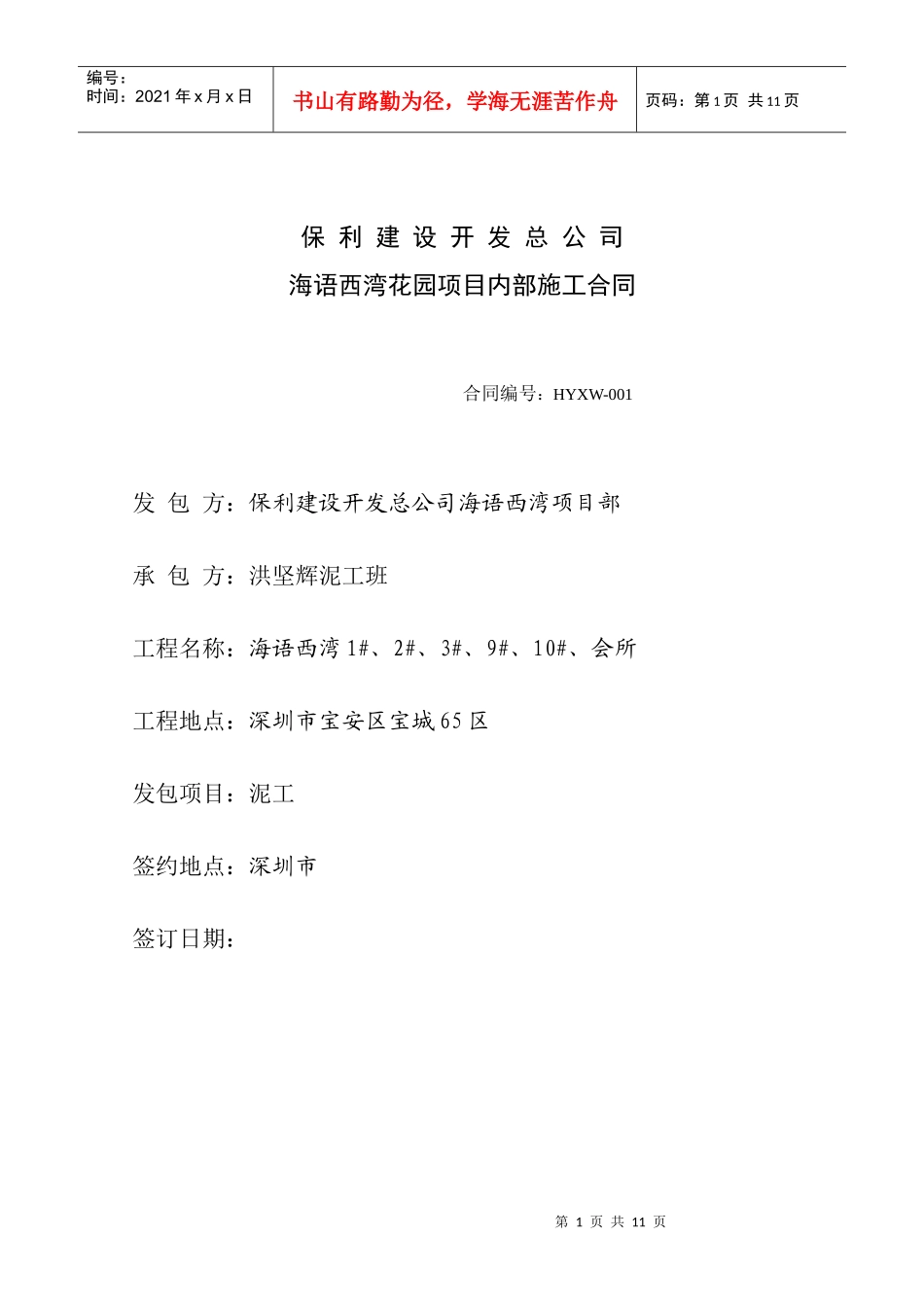

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页保利建设开发总公司海语西湾花园项目内部施工合同合同编号:HYXW-001发包方:保利建设开发总公司海语西湾项目部承包方:洪坚辉泥工班工程名称:海语西湾1#、2#、3#、9#、10#、会所工程地点:深圳市宝安区宝城65区发包项目:泥工签约地点:深圳市签订日期:第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页分项工程内部施工合同发包方(甲方)保利建设开发总公司海语西湾项目部承包方(乙方)洪坚辉为了明确甲、乙双方在工程施工中的权利、义务及责任,参照《中华人民共和国经济合同法》及有关规定,结合本工程的具体情况经甲、乙双方共同协商,签订本合同。一、发包项目根据本工程的实际需要,甲方将海语西湾1#、2#、3#、9#、10#、会所工程的混凝土、砌砖、楼地面、内墙批荡的分项工程承包给乙方。承包范围如下:见承包附表。二、承包方式按甲方提供的海语西湾G1、G2、G3、G9、G10、会所工程施工图纸规定内容,乙方采用包工,包质量,包安全,包工期的形式承包。三、承包单价按以上承包方式:1、承包单价另见附表。2、工程量按深圳市建筑工程消耗量标准和深圳市建筑装饰装修工程消耗量标准的计算规定进行结算。3、借工按每工日60元计算(含大小工)。四、工期第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页根据本工程的进度,工期以能满足本工程的实际进展需要,以项目部编制的施工进度计划为准。五、付款及结算方式1、根据本工程的实际情况,在合同签订后,乙方按每月实际完成的工作量向甲方申报进度款,甲方根据乙方所报工作量进行审核后,按乙方实际完成工作量的60%给乙方,待承包的分项工程全部完成后,经验收合格后,在十天内付至90%,保修期一年后一次性付清余款。2、±0.00以下的砼工程的进度款按乙方完成的工作量支付50%,其余50%待主体工程(包括小型构件、预制构件)全部完成后,验收合格再付清,如乙方未能将本工程的所有混凝土完成,则其余50%的余款做为甲方另行派人施工上部混凝土工程的价差补贴。六、质量要求1、砌砖工程①组砌方法:砖墙壁砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,并做好拉结筋。灰缝随手用塑料管进行双面勾缝,保持砖面清洁,水平灰缝厚度和竖向灰缝宽度一般为10mm,误差为±2mm,砖墙留槎按有关规范及服从现场技术人员的指导。②拌制砂浆(由乙方负责集中搅拌):按实验室提供的砂浆配比进行下料:砂浆搅拌时间不得少于1.5min;砂浆应随拌随用,水泥砂浆第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页和水泥混合砂浆在拌成后3h和4h内使用完毕。③砖砌体至近梁板底时应留一定空隙待砌筑完并至少5~7天后再将其拱砖挤紧,斜砖角60°~70°为宜。2、地面及墙面抹灰工程①基层处理:清除地面及墙面的灰尘、污垢、砂浆块等附着物,要洒水润湿。②底层灰按规定“打墩”——“冲筋”;阴阳角找方,设置标筋,分层赶平、修整。待基层灰抹完磨平后,应全面检查其垂直度、平整度。抹灰过程如局部厚度超过20mm时,严禁用水泥砂浆一次成形。③面层压光:待基层灰达到七成干后,要及时压实压光。验收时以3m铝合金靠尺检查,误差不得大于1.5mm。3、内外墙面贴砖①选砖:面砖一般按1mm差距分类选出若干个规格,选好后根据墙柱面积计划用料。②基层处理和抹底子灰:对光滑表面基层应进行“毛化处理”;砖墙面基层应提前一天浇水湿透。③抹底子灰:吊垂直,找规矩时,应与墙面的窗台、腰线、阳角立边等部位面砖贴面排列方法对称性及综合考虑,力求整体完美;基层按设计要求及有关施工规范施工。④预排砖块、弹线:应按照设计色样要求,在同一墙面,最后只能留一行(排)非整块面砖,非整块面砖应排在靠近地面或不显眼的阴第5页共11页第4页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共11页角等位置;砖排列一般自阳角开始,至阴角停止。⑤弹好花色变异分界线及垂直与水平控制线:...
