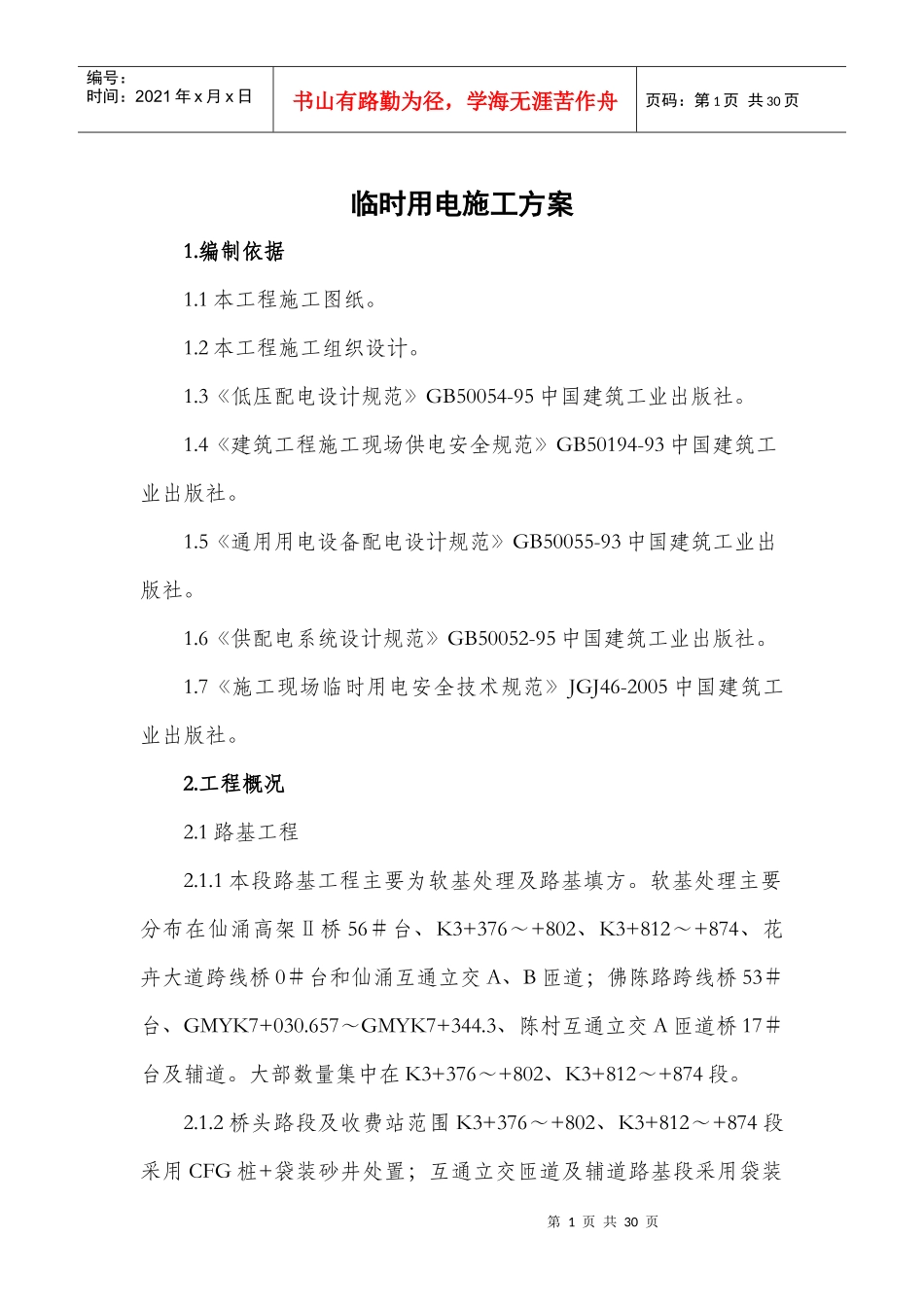

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页临时用电施工方案1
1本工程施工图纸
2本工程施工组织设计
3《低压配电设计规范》GB50054-95中国建筑工业出版社
4《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社
5《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社
6《供配电系统设计规范》GB50052-95中国建筑工业出版社
7《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社
1路基工程2
1本段路基工程主要为软基处理及路基填方
软基处理主要分布在仙涌高架Ⅱ桥56#台、K3+376~+802、K3+812~+874、花卉大道跨线桥0#台和仙涌互通立交A、B匝道;佛陈路跨线桥53#台、GMYK7+030
657~GMYK7+344
3、陈村互通立交A匝道桥17#台及辅道
大部数量集中在K3+376~+802、K3+812~+874段
2桥头路段及收费站范围K3+376~+802、K3+812~+874段采用CFG桩+袋装砂井处置;互通立交匝道及辅道路基段采用袋装第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页砂井堆载预压处理;新旧路基结合处采用CFG桩处置,CFG桩采用长螺旋钻、管内泵压灌注成桩
3路基填筑到设计高程后,要保证有3~9个月以上的预压期,在推算的工后沉降小于设计容许值和满足连续2个月不超过5mm/月的沉降速率时方可卸载

2桥梁工程2
1仙涌高架I桥仙涌高架I桥起讫里程为:K0+726
246~K1+995
32,桥梁全长:1269
07米,中心里程桩号:K1+360
桥梁结构型式为:左幅36×25+(
