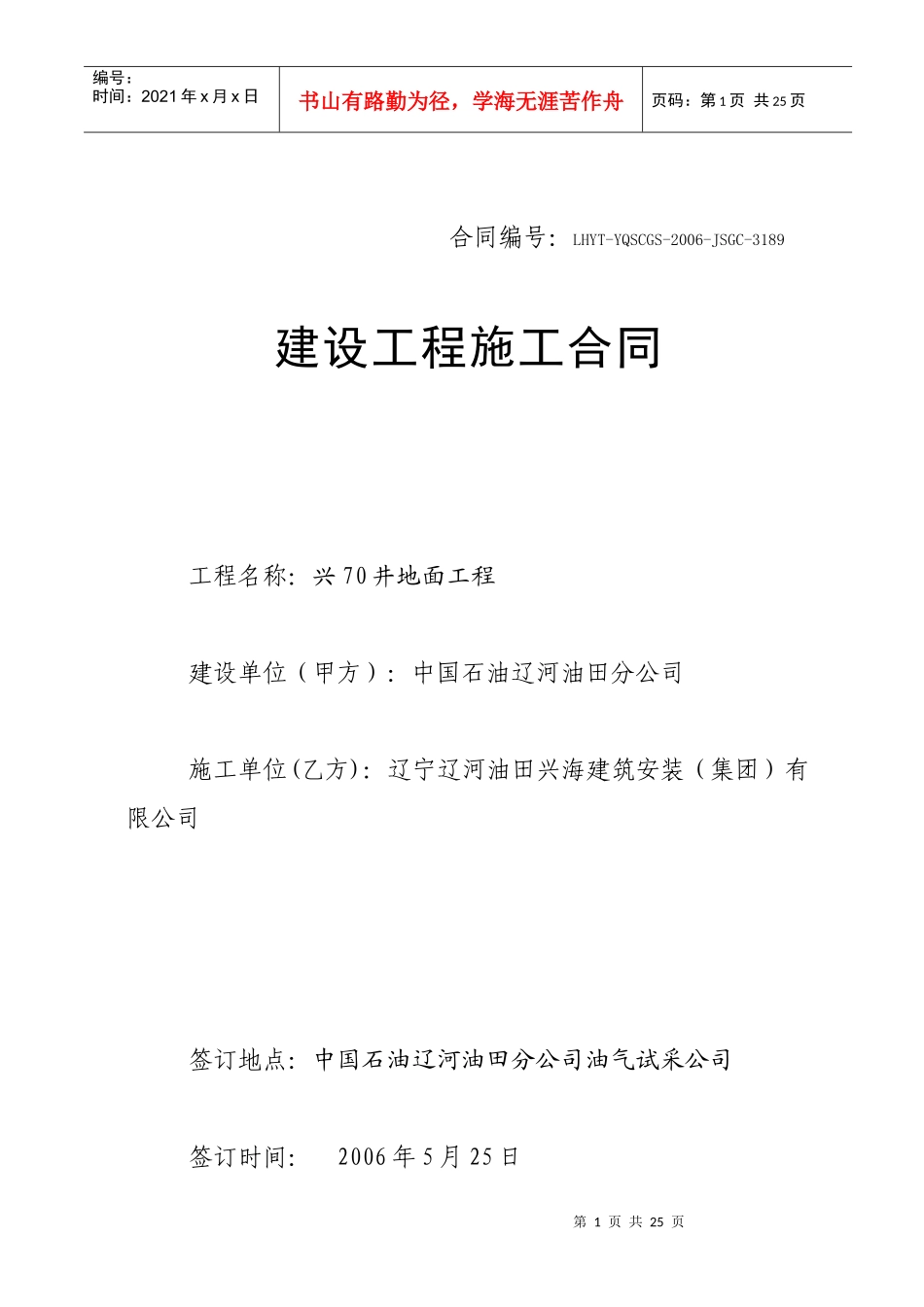

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页合同编号:LHYT-YQSCGS-2006-JSGC-3189建设工程施工合同工程名称:兴70井地面工程建设单位(甲方):中国石油辽河油田分公司施工单位(乙方):辽宁辽河油田兴海建筑安装(集团)有限公司签订地点:中国石油辽河油田分公司油气试采公司签订时间:2006年5月25日第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页1.总则依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规的规定,遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协商一致,订立本合同。2.定义与解释下列词语除双方另有约定外,应具有本条所赋予的定义:2.1项目经理:指乙方在第8条8.1.3款中指定的负责施工管理和合同履行的代表。2.2设计单位:指甲方委托的负责本工程设计并取得相应工程设计资质等级证书的单位。2.3监理单位:指甲方委托的负责本工程监理并取得相应工程监理资质等级证书的单位。2.4工程师:指本工程监理单位委派的总监理工程师或甲方指定的履行本合同的代表,其具体身份和职权由甲方在第8条8.1.1款中约定。2.5工程造价管理部门:指国务院有关部门、县级以上人民政府建设行政主管部门或其委托的工程造价管理机构。2.6县级以上建设行政主管部门:指各省建设厅、各地、市、县建委(建设局)。2.7合同价款:指甲乙双方在第6条6.1款中约定,甲方用以支付乙方按照合第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页同约定完成承包范围内全部工程并承担质量保修责任的款项。2.8追加合同价款:指在合同履行中发生需要增加合同价款的情况,经甲方确认后按计算合同价款的方法增加的合同价款。2.9费用:指不包含在合同价款之内的应当由甲方或乙方承担的经济支出。2.10图纸:指由甲方提供或由乙方提供并经甲方批准,满足甲方工程需要的所有图纸(包括配套说明和有关资料)。2.11施工场地:指由甲方提供的用于工程施工的场所,以及甲方在图纸中具体指定的供施工使用的任何其他场所。2.12书面形式:指合同书、信件和数据电文(包括电报、电传、传真、电子数据交换和电子邮件)等可以有形地表现所载内容的形式。2.13小时或日:本合同中规定按小时计算时间的,从事件有效开始时计算(不扣除休息时间);规定按日计算时间的,开始当日不计入,从次日开始计算。时限的最后一日是休息日或者其他法定节假日的,以节假日次日为时限的最后一日,但竣工日期除外。时限的最后一日的截止时间为当日24时。2.14不可抗力:战争、动乱、空中飞行物坠落、暴风雪、洪水、地震等不可预见、不能避免并不能克服的事件。3.工程概况3.1工程名称:兴70井场整改工程3.2工程地点:兴70井场第4页共25页第3页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共25页3.3工程内容:地面建设3.4批准文号:油辽试采发[2006]9号3.5资金来源:公司4.承包方式及承包范围4.1承包方式:包工包料4.2承包范围:兴70井场整改工程5.合同工期开工日期:2006年3月14日。竣工日期:2006年3月24日。合同工期总日历天数:10天。5.1开工及延期开工:5.1.1乙方应当按照约定的开工日期开工,如不能按期开工,应当在约定开工日期前7日内,以书面形式向甲方提出延期开工的理由和要求。甲方在接到申请后的48小时内以书面形式答复乙方。甲方48小时内未答复,视为同意乙方要求,工期相应顺延。甲方不同意乙方要求或乙方未在规定时间内提出延期开工要求,工期不予顺延。5.1.2因甲方原因不能按约定日期开工,甲方以书面形式通知乙方,并赔偿乙方因延期开工造成的损失,相应顺延工期。5.2工期延误:第5页共25页第4页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共25页在组织施工过程中,如遇到下列情况,双方应及时进行协商,并通过书面形式确定损失承担责任,相应顺延工期:5.2.1因不可抗力事件或其他非乙方责任造成的爆炸、火灾,乙方应立即通知甲方,并采取措施尽力减少损失。不可...
