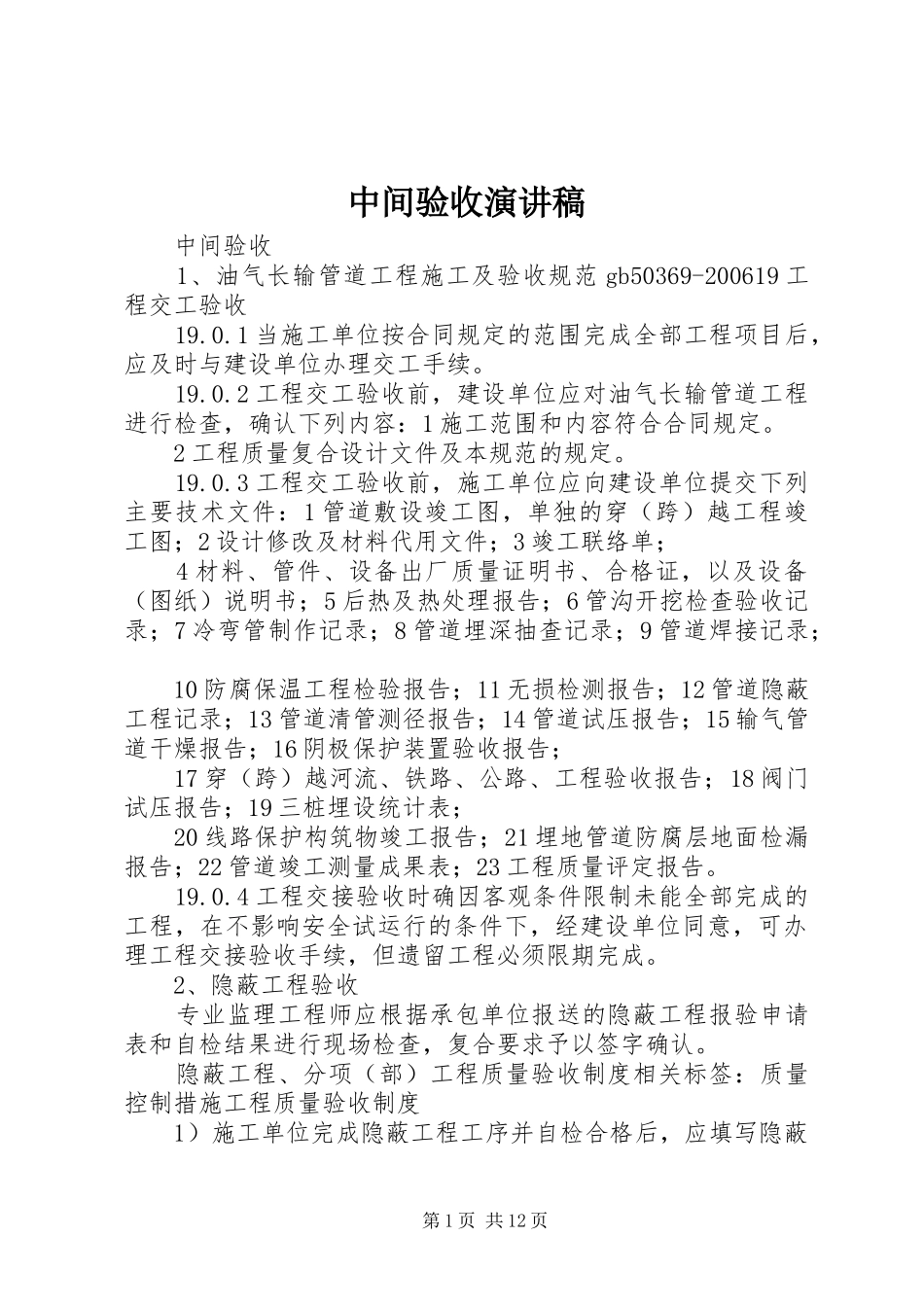

中间验收演讲稿中间验收1、油气长输管道工程施工及验收规范gb50369-200619工程交工验收19
1当施工单位按合同规定的范围完成全部工程项目后,应及时与建设单位办理交工手续
2工程交工验收前,建设单位应对油气长输管道工程进行检查,确认下列内容:1施工范围和内容符合合同规定
2工程质量复合设计文件及本规范的规定
3工程交工验收前,施工单位应向建设单位提交下列主要技术文件:1管道敷设竣工图,单独的穿(跨)越工程竣工图;2设计修改及材料代用文件;3竣工联络单;4材料、管件、设备出厂质量证明书、合格证,以及设备(图纸)说明书;5后热及热处理报告;6管沟开挖检查验收记录;7冷弯管制作记录;8管道埋深抽查记录;9管道焊接记录;10防腐保温工程检验报告;11无损检测报告;12管道隐蔽工程记录;13管道清管测径报告;14管道试压报告;15输气管道干燥报告;16阴极保护装置验收报告;17穿(跨)越河流、铁路、公路、工程验收报告;18阀门试压报告;19三桩埋设统计表;20线路保护构筑物竣工报告;21埋地管道防腐层地面检漏报告;22管道竣工测量成果表;23工程质量评定报告
4工程交接验收时确因客观条件限制未能全部完成的工程,在不影响安全试运行的条件下,经建设单位同意,可办理工程交接验收手续,但遗留工程必须限期完成
2、隐蔽工程验收专业监理工程师应根据承包单位报送的隐蔽工程报验申请表和自检结果进行现场检查,复合要求予以签字确认
隐蔽工程、分项(部)工程质量验收制度相关标签:质量控制措施工程质量验收制度1)施工单位完成隐蔽工程工序并自检合格后,应填写隐蔽第1页共12页工程报验申请表,报送监理部

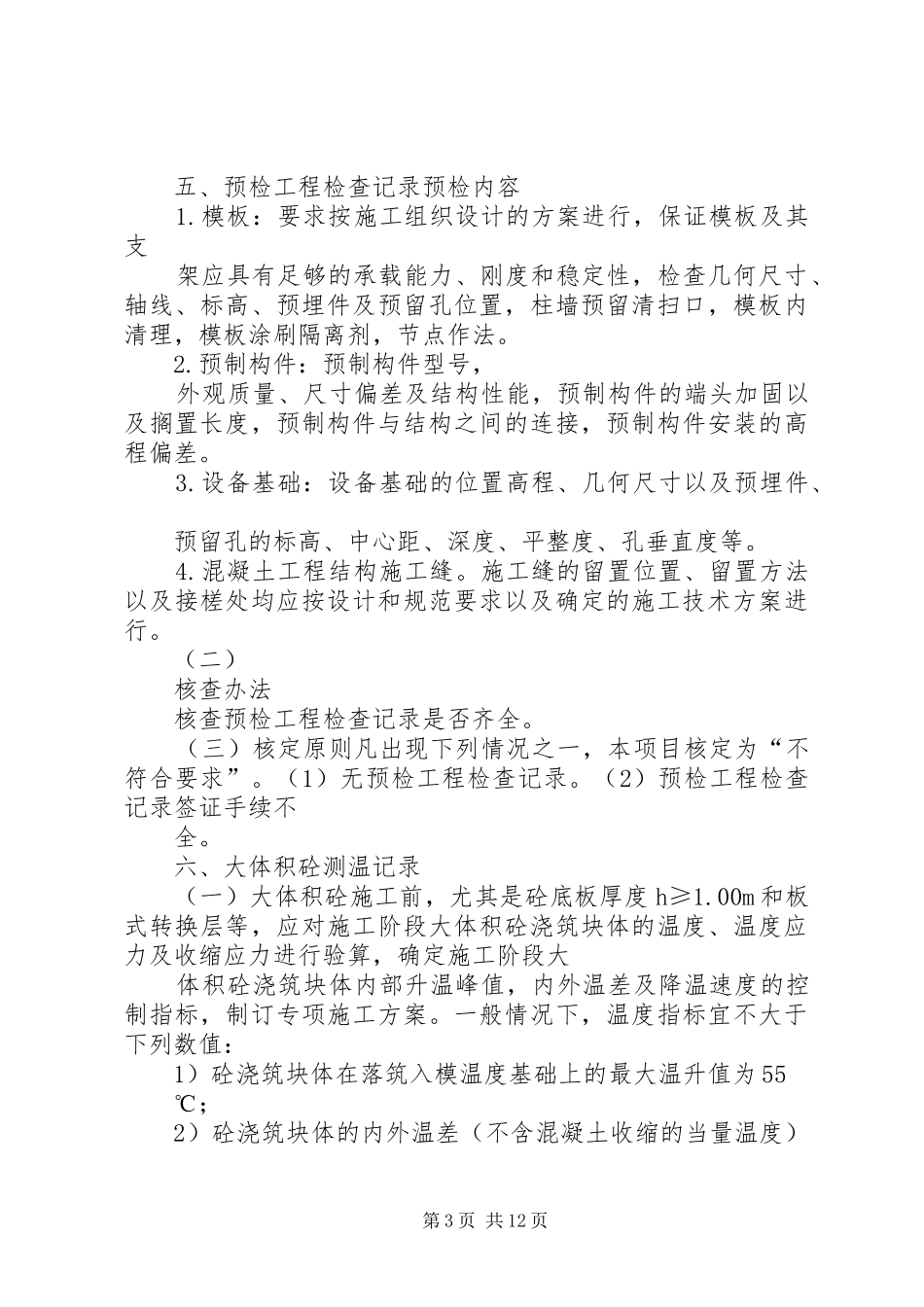

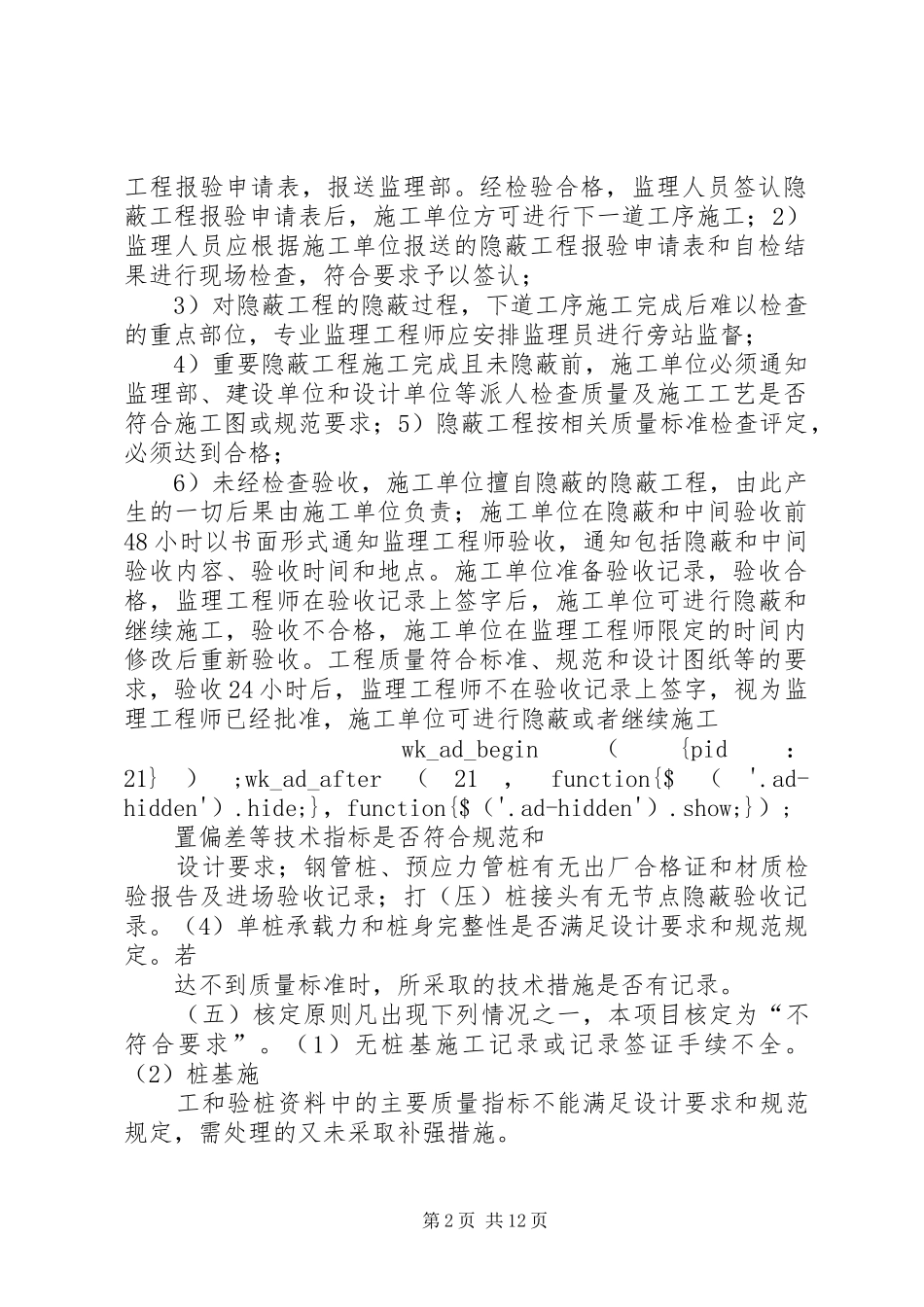

经检验合格,监理人员签认隐蔽工程报验申请表后,施工单位方可进行下一道工序施工;2)监理人员应根据施工单位报送的隐蔽工程报验申请表和自检结果进行现场检查,符合要求予以签认
