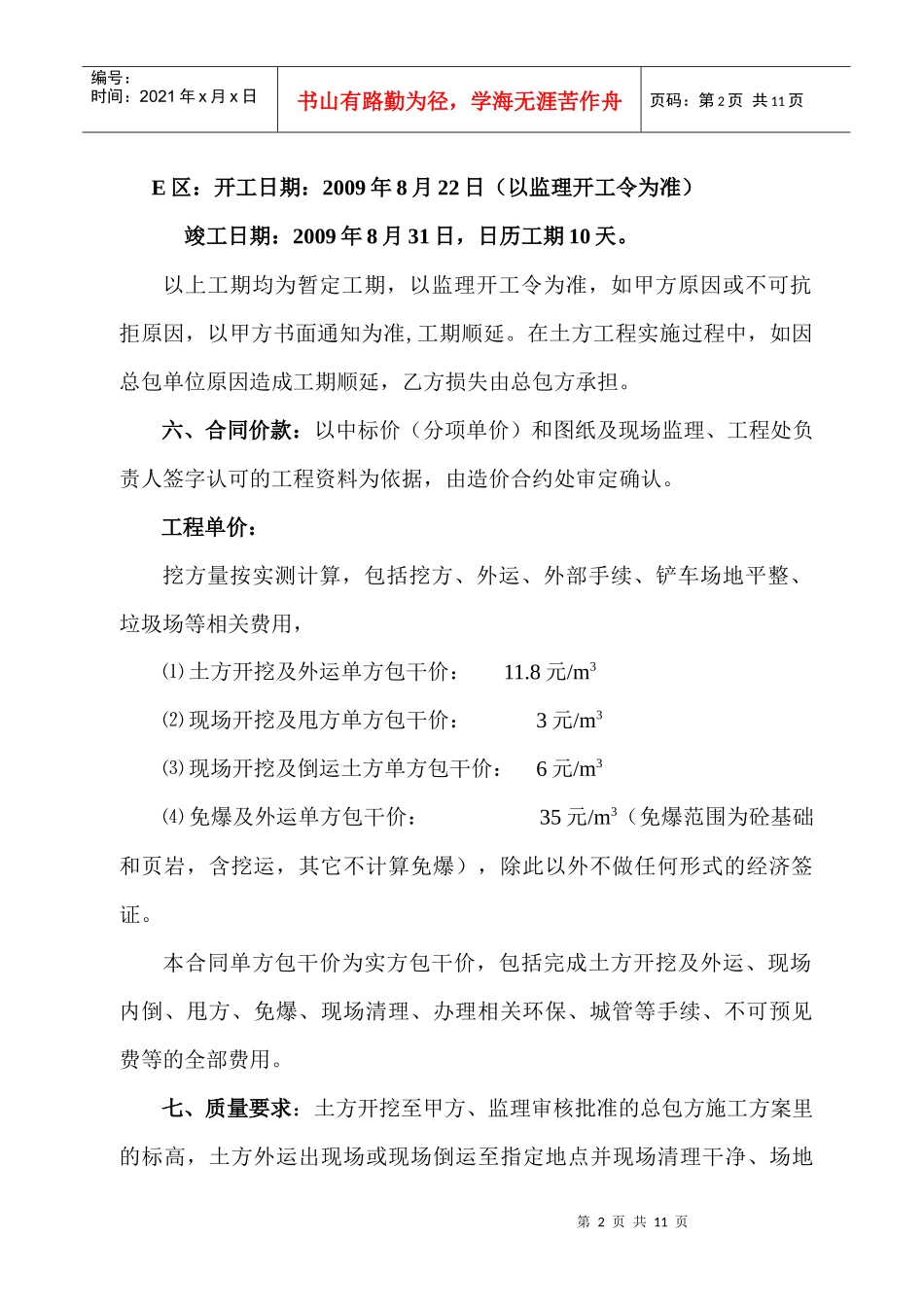

合同编号:土方工程施工合同发包方(甲方):新疆青建投资控股有限公司承包方(乙方):乌鲁木齐煜通恒达工程机械有限公司甲方:新疆青建投资控股有限公司第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页乙方:乌鲁木齐煜通恒达工程机械有限公司为了加强双方的合作,依照《中华人民共和国合同法》、《建筑安装工程承包合同条例》及其他有关法律、行政法规,遵循平等、自愿、公平和诚信的原则。结合本工程具体情况,双方协商一致达成以下协议:一、工程名称:新疆青建投资控股有限公司解危解困房场平土方工程二、工程地点:乌鲁木齐市西城街(原新通公司院内)三、工程内容:解危解困房A区、B区、C区、D区、E区的土方工程四、承包范围及方式:图纸规划内楼房基坑挖运,甩方、内倒、免爆(含挖运,免爆范围为砼基础和页岩,其它不计算免爆)及场地平整。五、合同工期:A区:开工日期:2009年8月15日(以监理开工令为准)竣工日期:2009年8月26日完工,日历工期12天。(有免爆根据工程量工期相应顺延)B区:开工日期:2009年8月12日(以监理开工令为准)竣工日期:2009年8月21日,日历工期10天。(有免爆根据工程量工期相应顺延)C区:开工日期:2009年8月18日(以监理开工令为准)竣工日期:2009年8月19日,日历工期2天。D区:开工日期:2009年8月12日(以监理开工令为准)竣工日期:2009年8月17日,日历工期6天。第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页E区:开工日期:2009年8月22日(以监理开工令为准)竣工日期:2009年8月31日,日历工期10天。以上工期均为暂定工期,以监理开工令为准,如甲方原因或不可抗拒原因,以甲方书面通知为准,工期顺延。在土方工程实施过程中,如因总包单位原因造成工期顺延,乙方损失由总包方承担。六、合同价款:以中标价(分项单价)和图纸及现场监理、工程处负责人签字认可的工程资料为依据,由造价合约处审定确认。工程单价:挖方量按实测计算,包括挖方、外运、外部手续、铲车场地平整、垃圾场等相关费用,⑴土方开挖及外运单方包干价:11.8元/m3⑵现场开挖及甩方单方包干价:3元/m3⑶现场开挖及倒运土方单方包干价:6元/m3⑷免爆及外运单方包干价:35元/m3(免爆范围为砼基础和页岩,含挖运,其它不计算免爆),除此以外不做任何形式的经济签证。本合同单方包干价为实方包干价,包括完成土方开挖及外运、现场内倒、甩方、免爆、现场清理、办理相关环保、城管等手续、不可预见费等的全部费用。七、质量要求:土方开挖至甲方、监理审核批准的总包方施工方案里的标高,土方外运出现场或现场倒运至指定地点并现场清理干净、场地第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页平整。八、付款方式:1、本工程按合同工期要求,分标段支付工程款。共分为四个标段,第一标段为A区,第二标段为B区、C区,第三标段为D区,第四标段为E区。2、土方工程各标段施工完成经验收后,根据提交的相关资料计算工程量,5天付至实际开挖费用的80%,基础工程完工后10天内付清结算余款。九、投标保证金及履约保证金1、本工程投标保证金为万元整,中标后将自动转为履约保证金。2、履约保证金:乙方如违反以下任意一项条款将按比例扣减履约保证金:(1)中标单位在中标后三日内必须进场,未进场每延误1天扣履约保证金3%。(2)工程质量未达到图纸、国家规范及甲方有关质量标准,扣履约保证金3%。3、乙方必须按照合同约定的工期完工,否则将按每天工程总价的1%进行处罚,如进度款不足将从履约金中扣除,直至扣完。十、结算方式:依据甲方认可的图纸、方案和实际甲、乙双方认可的工程量及经济第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页签证按实结算。变更方案及附图必须由设计部门负责人签字认可。工程施工完毕后,经甲方、监理、总包单位验收合格后,提交签字完整的结算资料办理结算,结算价款根据上述分项实际施工工程量套用相应的综合单价得出。结算资料要求:1、需...
