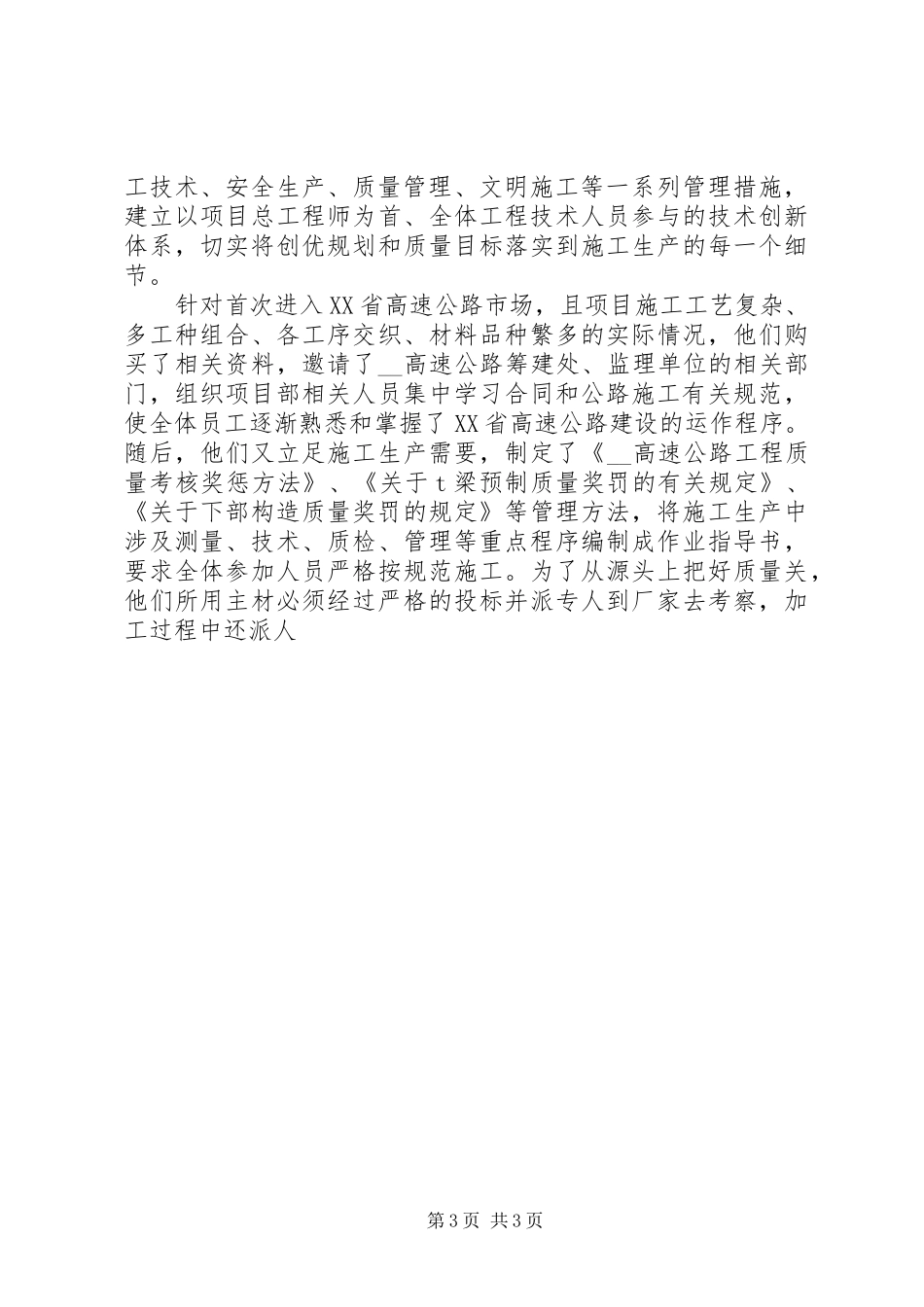

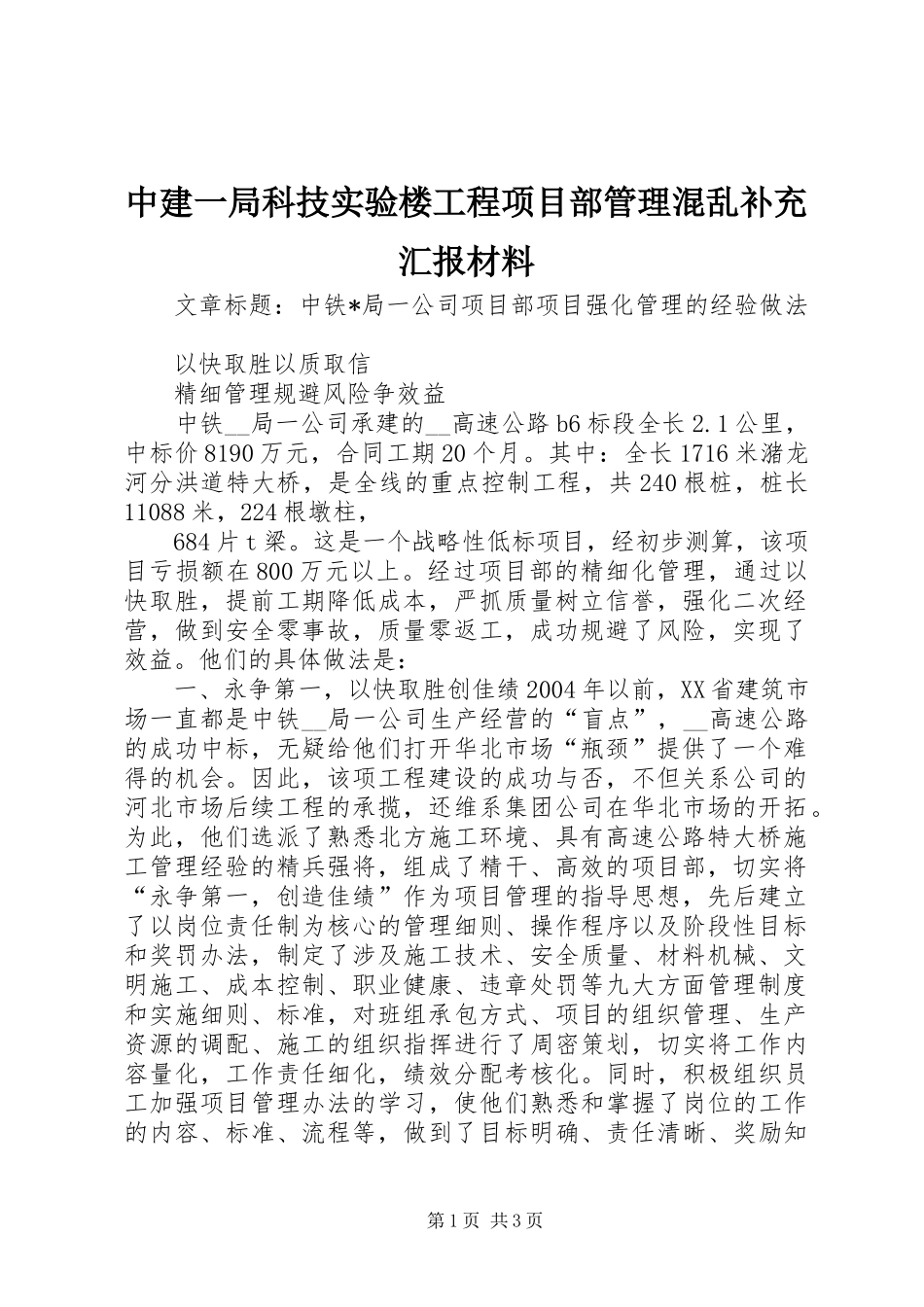

中建一局科技实验楼工程项目部管理混乱补充汇报材料文章标题:中铁*局一公司项目部项目强化管理的经验做法以快取胜以质取信精细管理规避风险争效益中铁__局一公司承建的__高速公路b6标段全长2
1公里,中标价8190万元,合同工期20个月
其中:全长1716米潴龙河分洪道特大桥,是全线的重点控制工程,共240根桩,桩长11088米,224根墩柱,684片t梁
这是一个战略性低标项目,经初步测算,该项目亏损额在800万元以上
经过项目部的精细化管理,通过以快取胜,提前工期降低成本,严抓质量树立信誉,强化二次经营,做到安全零事故,质量零返工,成功规避了风险,实现了效益
他们的具体做法是:一、永争第一,以快取胜创佳绩2004年以前,XX省建筑市场一直都是中铁__局一公司生产经营的“盲点”,__高速公路的成功中标,无疑给他们打开华北市场“瓶颈”提供了一个难得的机会
因此,该项工程建设的成功与否,不但关系公司的河北市场后续工程的承揽,还维系集团公司在华北市场的开拓
为此,他们选派了熟悉北方施工环境、具有高速公路特大桥施工管理经验的精兵强将,组成了精干、高效的项目部,切实将“永争第一,创造佳绩”作为项目管理的指导思想,先后建立了以岗位责任制为核心的管理细则、操作程序以及阶段性目标和奖罚办法,制定了涉及施工技术、安全质量、材料机械、文明施工、成本控制、职业健康、违章处罚等九大方面管理制度和实施细则、标准,对班组承包方式、项目的组织管理、生产资源的调配、施工的组织指挥进行了周密策划,切实将工作内容量化,工作责任细化,绩效分配考核化
同时,积极组织员工加强项目管理办法的学习,使他们熟悉和掌握了岗位的工作的内容、标准、流程等,做到了目标明确、责任清晰、奖励知第1页共3页晓

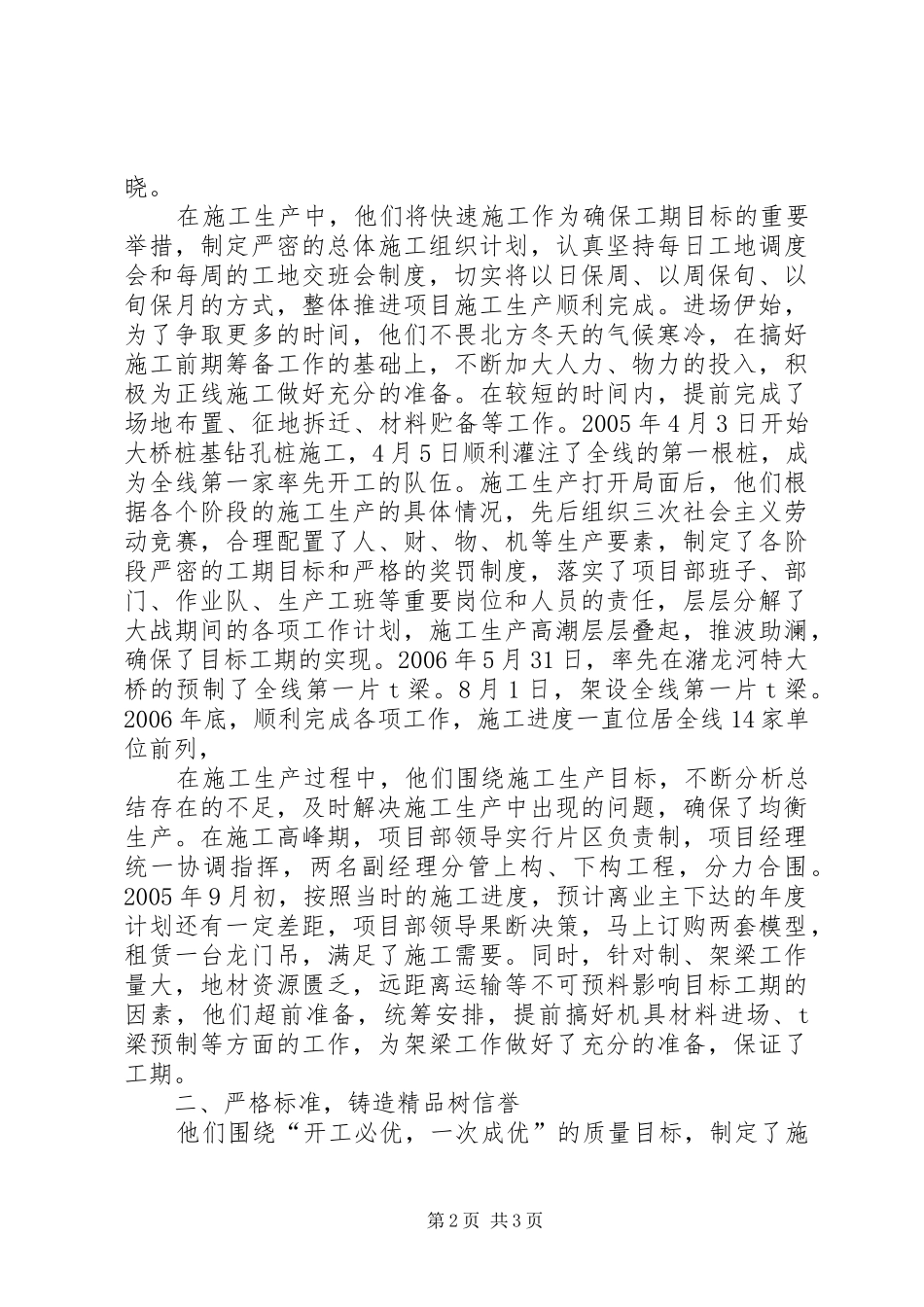

在施工生产中,他们将快速施工作为确保工期目标的重要举措,制定严密的总体施工组织计划,认真坚持每日工地调度会和每周的工地交班会制度
