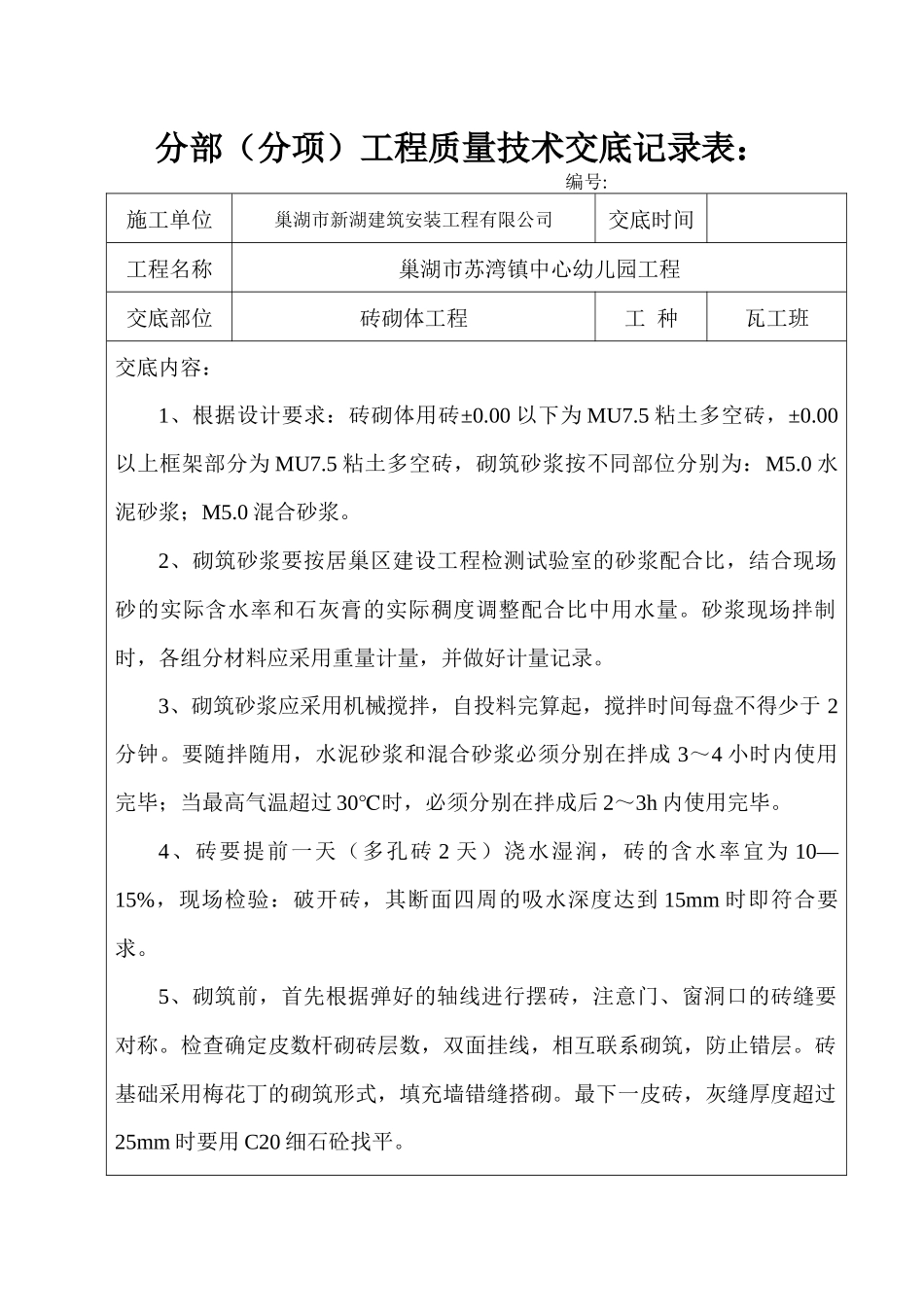

分部(分项)工程质量技术交底记录表:编号:施工单位巢湖市新湖建筑安装工程有限公司交底时间工程名称巢湖市苏湾镇中心幼儿园工程交底部位砖砌体工程工种瓦工班交底内容:1、根据设计要求:砖砌体用砖±0
00以下为MU7
5粘土多空砖,±0
00以上框架部分为MU7
5粘土多空砖,砌筑砂浆按不同部位分别为:M5
0水泥砂浆;M5
2、砌筑砂浆要按居巢区建设工程检测试验室的砂浆配合比,结合现场砂的实际含水率和石灰膏的实际稠度调整配合比中用水量
砂浆现场拌制时,各组分材料应采用重量计量,并做好计量记录
3、砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间每盘不得少于2分钟
要随拌随用,水泥砂浆和混合砂浆必须分别在拌成3~4小时内使用完毕;当最高气温超过30℃时,必须分别在拌成后2~3h内使用完毕
4、砖要提前一天(多孔砖2天)浇水湿润,砖的含水率宜为10—15%,现场检验:破开砖,其断面四周的吸水深度达到15mm时即符合要求
5、砌筑前,首先根据弹好的轴线进行摆砖,注意门、窗洞口的砖缝要对称
检查确定皮数杆砌砖层数,双面挂线,相互联系砌筑,防止错层
砖基础采用梅花丁的砌筑形式,填充墙错缝搭砌
最下一皮砖,灰缝厚度超过25mm时要用C20细石砼找平

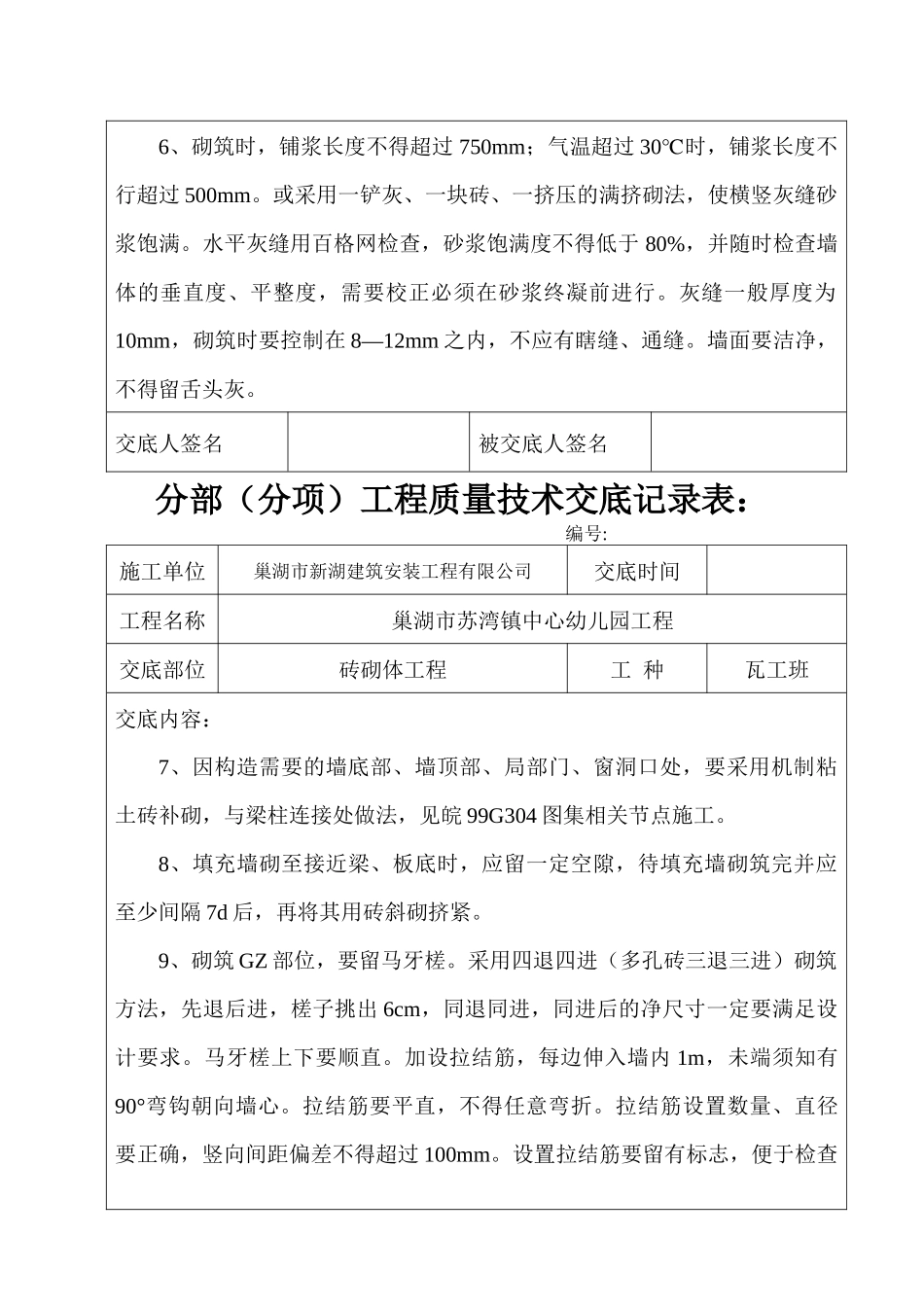

6、砌筑时,铺浆长度不得超过750mm;气温超过30℃时,铺浆长度不行超过500mm
或采用一铲灰、一块砖、一挤压的满挤砌法,使横竖灰缝砂浆饱满
水平灰缝用百格网检查,砂浆饱满度不得低于80%,并随时检查墙体的垂直度、平整度,需要校正必须在砂浆终凝前进行
灰缝一般厚度为10mm,砌筑时要控制在8—12mm之内,不应有瞎缝、通缝
墙面要洁净,不得留舌头灰
交底人签名被交底人签名分部(分项)工程质量技术交底记录表:编号:施工单位巢湖市新湖建筑安装工程有限公司交底时间工程名称巢湖市苏湾镇中心幼儿园工程交底部位砖砌体工程工种瓦工班交底内容:7
