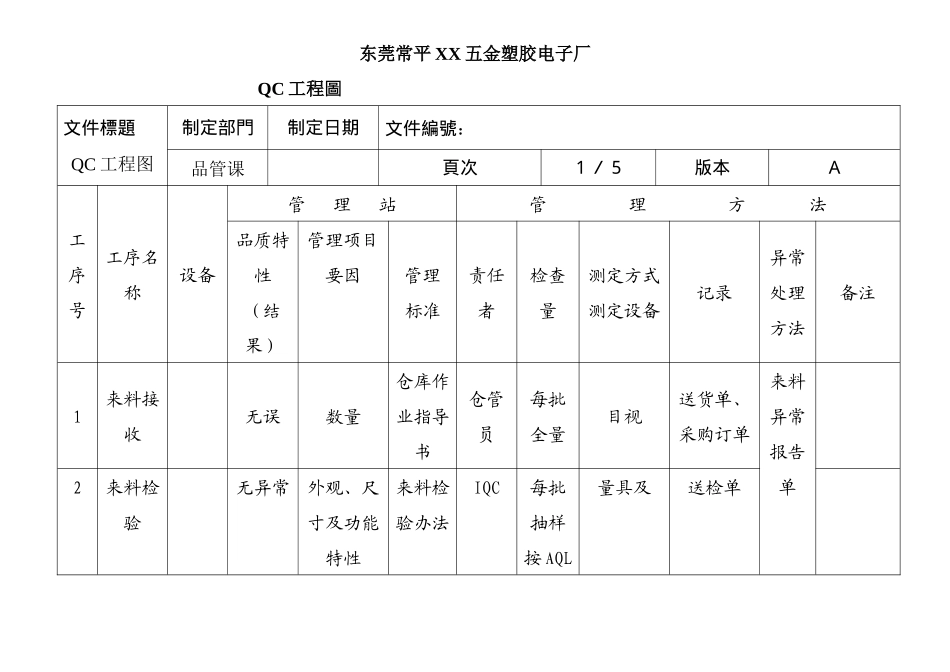

东莞常平XX五金塑胶电子厂QC工程圖文件標題QC工程图制定部門制定日期文件編號:品管课頁次1/5版本A工序号工序名称设备管理站管理方法品质特性(结果)管理项目要因管理标准责任者检查量测定方式测定设备记录异常处理方法备注1来料接收无误数量仓库作业指导书仓管员每批全量目视送货单、采购订单来料异常报告单2来料检验无异常外观、尺寸及功能特性来料检验办法IQC每批抽样按AQL量具及送检单供应商出货检验报表每批抽样按AQL目视送检单4入库储存无异常堆放仓库作业指导书仓管每批全量目视仓卡联络单5领料无误数量仓库作业指导书作业员每批全量目视领料单退料单7卷绕卷绕机无异常容量,脚距,材质卷绕后对电容芯子的检验标准作业员自检,随时目视,容量测试仪不合格品处理通知单,品质异常处理单QC每分批抽样10PCS目视,容量测试仪电容器分批管理表9热压热压机无超差容量,外观热压作业指导书作业员每分批抽样10PCS温度计容量测试仪电容器分批管理表调整东莞常平XX五金塑胶电子厂QC工程圖文件標題QC工程图制定部門制定日期文件編號:品管课頁次2/5版本A工序号工序名称设备管理站管理方法品质特性(结果)管理项目要因管理标准责任者检查量测定方式测定设备记录异常处理方法备注10去湿(可选)抽湿机无异常温度,时间包裹作业员每批目视分批管理表重新去湿11包裹包裹机无异常冷压胶带留边量,包裹盘大小,松紧度包裹作业指导书包裹作业员每小时抽检2盘目视分批管理表调整12喷金喷金机无异常喷金层厚度,粗细度,均匀度喷金作业指导书喷金作业员每盘抽检3PCS目视分批管理表不合格品处理通知单,调整13焊接焊接机无断脚导线线径,平行度,拉脱力,熔接深度焊接作业指导书焊接作业员每小时141516沉钯具有催化活化浓度时间操作者每件分析(化学)时间显示调整17二道水洗洗涤时间流量操作者每件18解胶无异常时间、温度、含量操作者每件时间显示器、温度计
