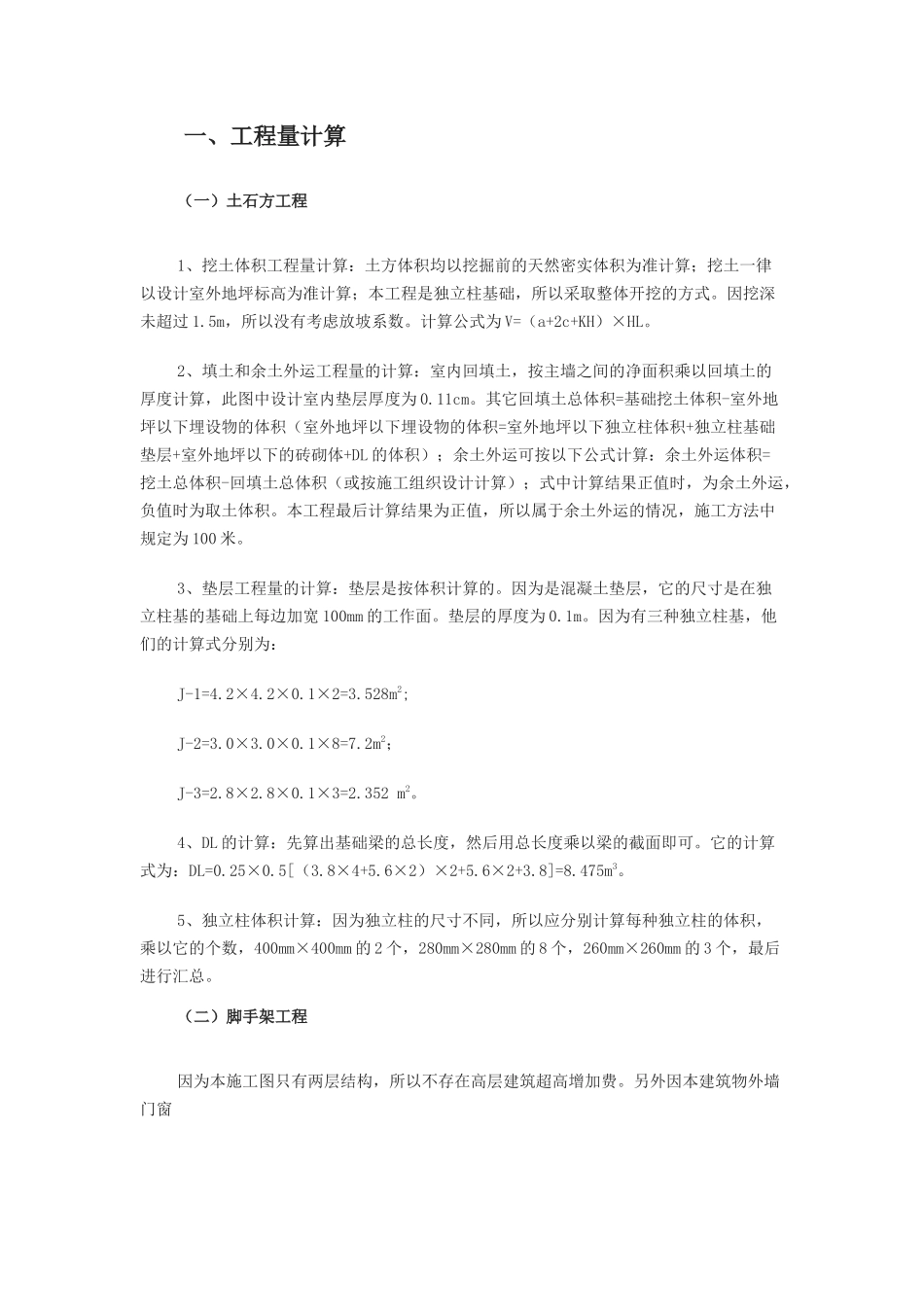

施工图预算与组织毕业设计题目:施工图预算组织设计系别:采矿系专业:建筑工程技术学生:徐世俊设计指导教师:张婷唐葆灵施工图预算编制一、工程量计算(一)土石方工程1、挖土体积工程量计算:土方体积均以挖掘前的天然密实体积为准计算;挖土一律以设计室外地坪标高为准计算;本工程是独立柱基础,所以采取整体开挖的方式
因挖深未超过1
5m,所以没有考虑放坡系数
计算公式为V=(a+2c+KH)×HL
2、填土和余土外运工程量的计算:室内回填土,按主墙之间的净面积乘以回填土的厚度计算,此图中设计室内垫层厚度为0
其它回填土总体积=基础挖土体积-室外地坪以下埋设物的体积(室外地坪以下埋设物的体积=室外地坪以下独立柱体积+独立柱基础垫层+室外地坪以下的砖砌体+DL的体积);余土外运可按以下公式计算:余土外运体积=挖土总体积-回填土总体积(或按施工组织设计计算);式中计算结果正值时,为余土外运,负值时为取土体积
本工程最后计算结果为正值,所以属于余土外运的情况,施工方法中规定为100米
3、垫层工程量的计算:垫层是按体积计算的
因为是混凝土垫层,它的尺寸是在独立柱基的基础上每边加宽100mm的工作面
垫层的厚度为0
因为有三种独立柱基,他们的计算式分别为:J-1=4
528m2;J-2=3
2m2;J-3=2
4、DL的计算:先算出基础梁的总长度,然后用总长度乘以梁的截面即可
它的计算式为:DL=0
6×2)×2+5
5、独立柱体积计算:因为独立柱的尺寸不同,所以应分别计算每种独立柱的体积,乘以它的个数,400mm×400mm的2个,280mm×280mm的8个,260mm×260mm的3个,最后进行汇总
(二)脚手架工程
