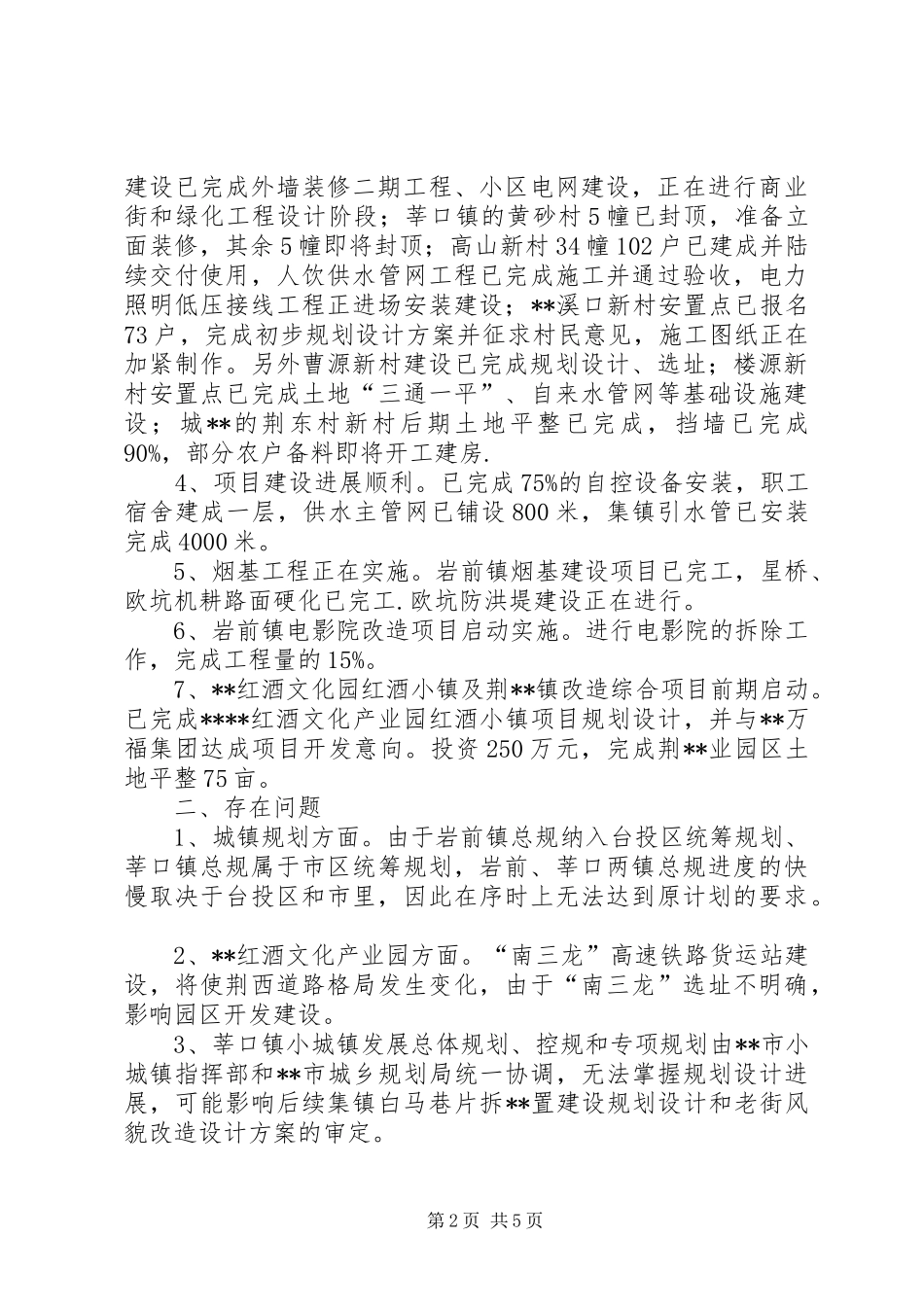

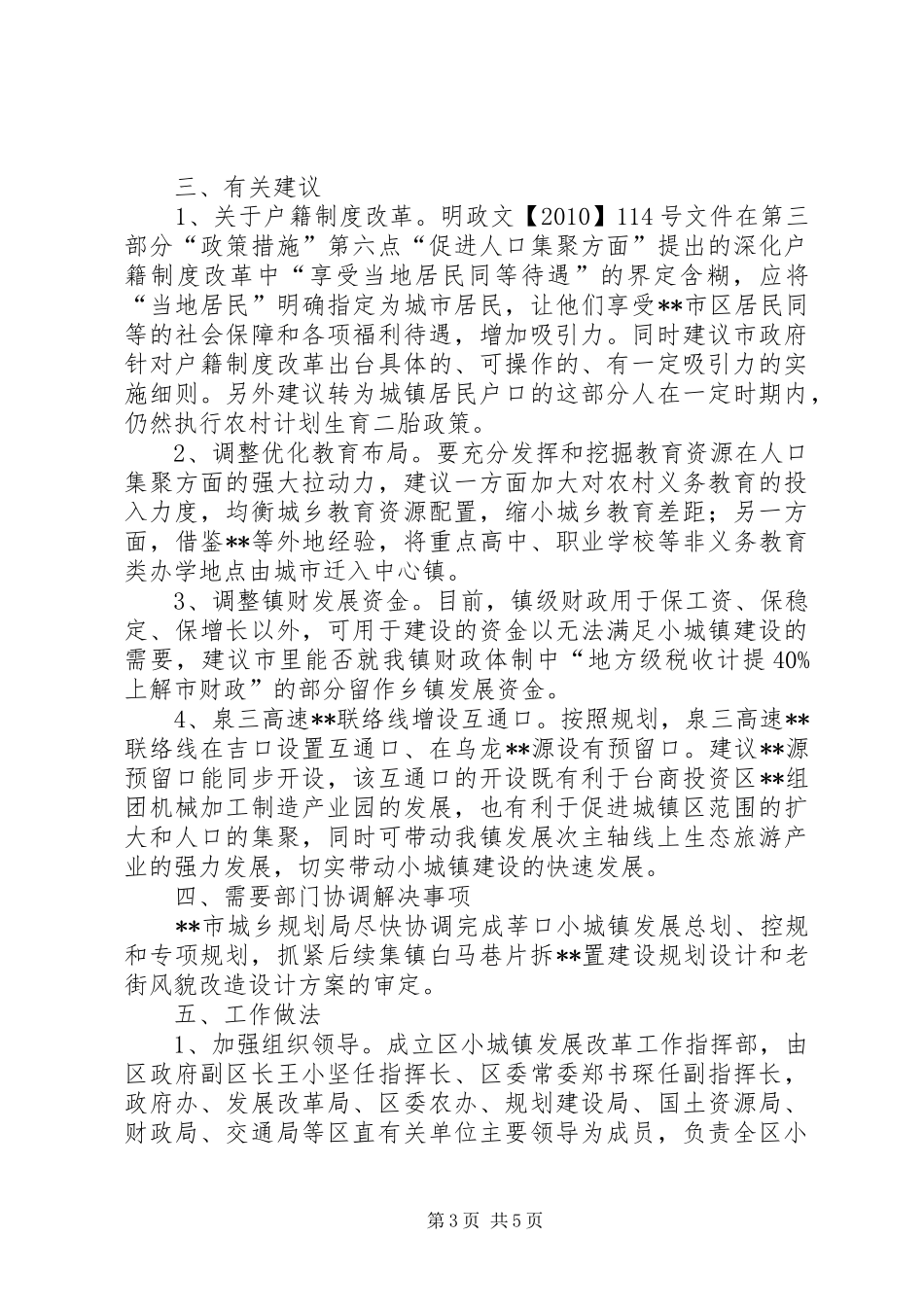

小城镇建设工作小结月份今年以来,我区根据市里下达的小城镇建设工作任务和年度目标,认真抓好落实,总体项目进展顺利,现将今年以来的工作小结如下:一、工作进展及成效1、项目规划有序开展
岩前镇总规、1平方公里控制性详细规划及道路交通、给排水二个专项规划由台投区原编制单位**大学规划院负责正在编制,控规已完成初稿;莘口镇由于地处**市城市规划区范围,无权自主修编规划,在与市小城镇指挥部、市规划局等相关部门协商后,总体规划修编工作暂缓,并由市规划局统一安排
2、城镇建设整体推进
岩前镇进一步抓好路口至卫生院2
7公里干道整治
一方面,已聘请**城市规划设计院做景观风貌规划,目前,岩前路口、岩前村委会十字街、镇政府后花园休闲广场等三个节点的设计已完成,整体的景观进入实施阶段,镇区几个节点的建设进入施工准备阶段,近日进行招投标
另一方面,抓好街道整治,完成主干道沿街绿化树木的修剪,共修剪树木156株;完成违章搭盖整治工作,整治店面32户,面积923平方米
同时,正着手在进行主干道占道经营以及车辆乱停放的整治工作;莘口镇集镇改造四期12号楼主体已封顶,现正在进行内外墙粉刷装饰等附属建设工作;白马巷拆迁改造的规划设计方案正由市规划设计院设计,待规划局审批
邓家桥头片已完成拆除五户,完成莘口十字大街水泥路硬化
3、农村土地整治项目建设
岩前镇土地增减挂钩项目总规模218
08亩,整治后可增加215
2亩,项目分两期实施,材料已上报省国土厅,进入上网挂牌交易阶段
岩前村耕地整理工程立项已批,进入招标阶段;莘口镇高山、莘口镇完成补偿协议签订,正加紧进行实施方案等规划设计材料包装整理和报送
城**完成32
82亩土地协议签订,材料上报区国土资源局;造福工程项目:岩前镇的星桥“依云山庄”小区建设已进入土地平整阶段,已完成土石方工程量60%;忠山村“明月苑”小区第1页共5页建设已完成外墙装修二期工程、小
