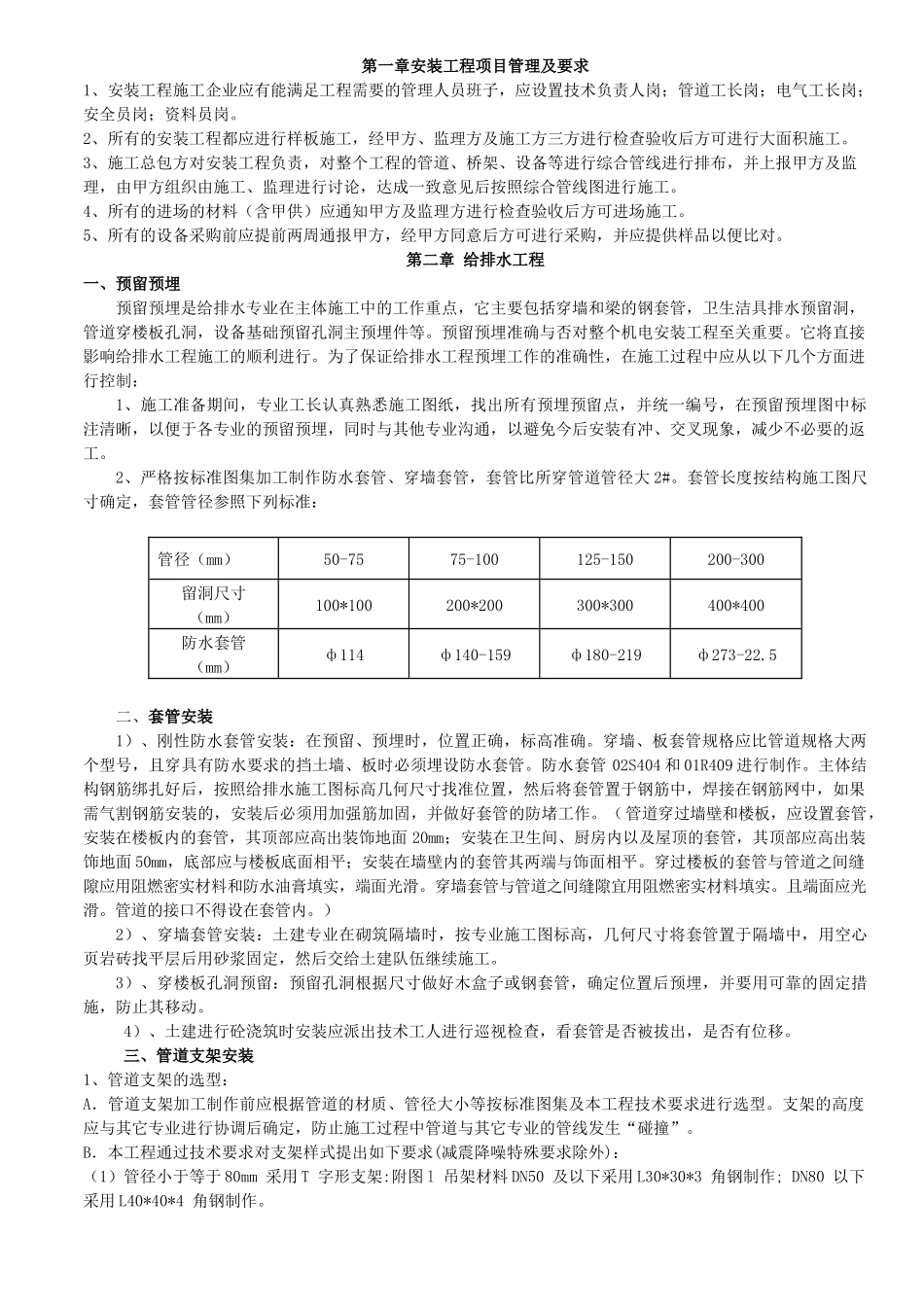

第一章安装工程项目管理及要求1、安装工程施工企业应有能满足工程需要的管理人员班子,应设置技术负责人岗;管道工长岗;电气工长岗;安全员岗;资料员岗
2、所有的安装工程都应进行样板施工,经甲方、监理方及施工方三方进行检查验收后方可进行大面积施工
3、施工总包方对安装工程负责,对整个工程的管道、桥架、设备等进行综合管线进行排布,并上报甲方及监理,由甲方组织由施工、监理进行讨论,达成一致意见后按照综合管线图进行施工
4、所有的进场的材料(含甲供)应通知甲方及监理方进行检查验收后方可进场施工
5、所有的设备采购前应提前两周通报甲方,经甲方同意后方可进行采购,并应提供样品以便比对
第二章给排水工程一、预留预埋预留预埋是给排水专业在主体施工中的工作重点,它主要包括穿墙和梁的钢套管,卫生洁具排水预留洞,管道穿楼板孔洞,设备基础预留孔洞主预埋件等
预留预埋准确与否对整个机电安装工程至关重要
它将直接影响给排水工程施工的顺利进行
为了保证给排水工程预埋工作的准确性,在施工过程中应从以下几个方面进行控制:1、施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,在预留预埋图中标注清晰,以便于各专业的预留预埋,同时与其他专业沟通,以避免今后安装有冲、交叉现象,减少不必要的返工
2、严格按标准图集加工制作防水套管、穿墙套管,套管比所穿管道管径大2#
套管长度按结构施工图尺寸确定,套管管径参照下列标准:管径(mm)50-7575-100125-150200-300留洞尺寸(mm)100*100200*200300*300400*400防水套管(mm)ф114ф140-159ф180-219ф273-22
5二、套管安装1)、刚性防水套管安装:在预留、预埋时,位置正确,标高准确
穿墙、板套管规格应比管道规格大两个型号,且穿具有防水要求的挡土墙、板时必须埋设防水套管
防水套管02S404
