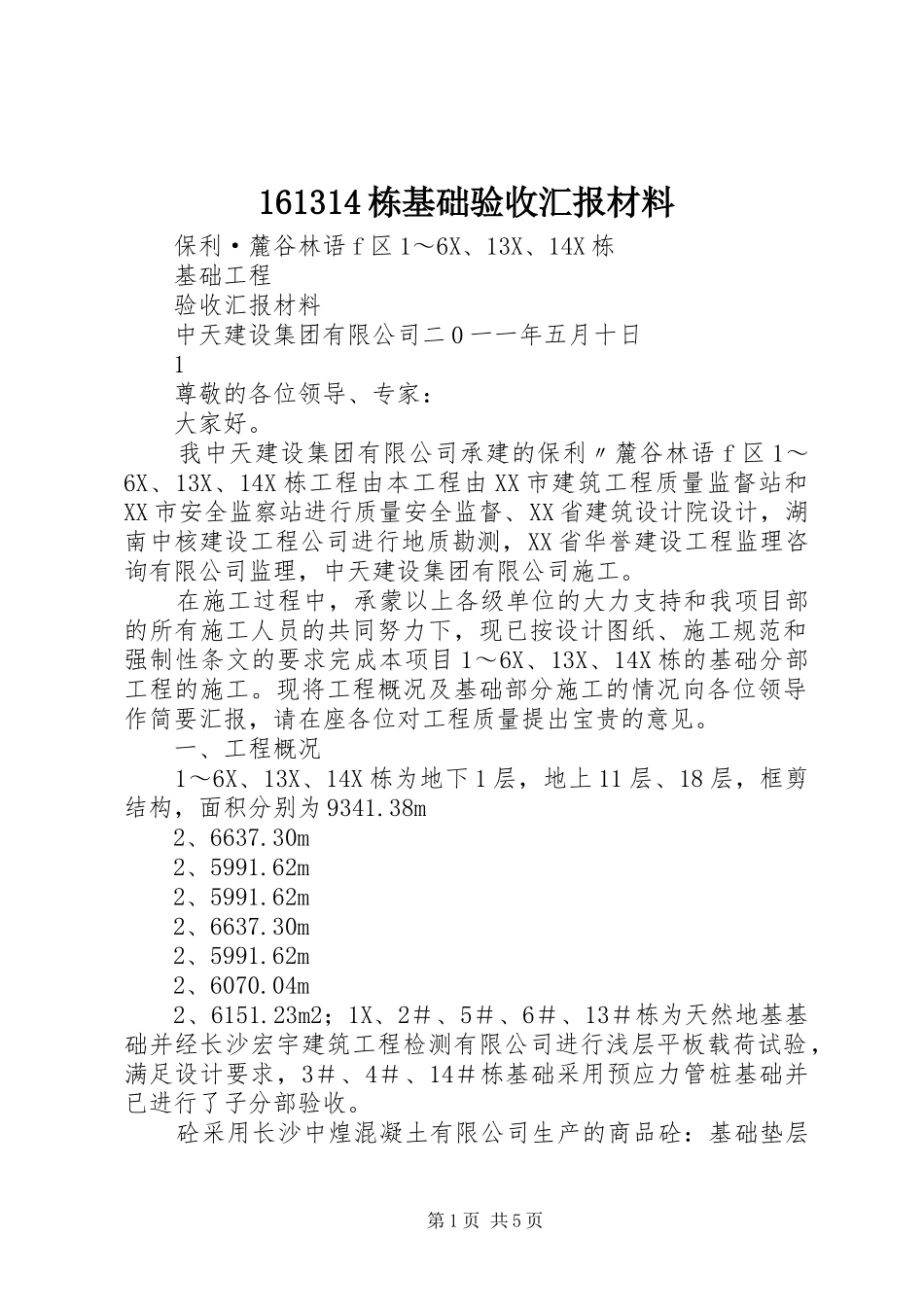

161314栋基础验收汇报材料保利·麓谷林语f区1~6X、13X、14X栋基础工程验收汇报材料中天建设集团有限公司二0一一年五月十日1尊敬的各位领导、专家:大家好。我中天建设集团有限公司承建的保利〃麓谷林语f区1~6X、13X、14X栋工程由本工程由XX市建筑工程质量监督站和XX市安全监察站进行质量安全监督、XX省建筑设计院设计,湖南中核建设工程公司进行地质勘测,XX省华誉建设工程监理咨询有限公司监理,中天建设集团有限公司施工。在施工过程中,承蒙以上各级单位的大力支持和我项目部的所有施工人员的共同努力下,现已按设计图纸、施工规范和强制性条文的要求完成本项目1~6X、13X、14X栋的基础分部工程的施工。现将工程概况及基础部分施工的情况向各位领导作简要汇报,请在座各位对工程质量提出宝贵的意见。一、工程概况1~6X、13X、14X栋为地下1层,地上11层、18层,框剪结构,面积分别为9341.38m2、6637.30m2、5991.62m2、5991.62m2、6637.30m2、5991.62m2、6070.04m2、6151.23m2;1X、2#、5#、6#、13#栋为天然地基基础并经长沙宏宇建筑工程检测有限公司进行浅层平板载荷试验,满足设计要求,3#、4#、14#栋基础采用预应力管桩基础并已进行了子分部验收。砼采用长沙中煌混凝土有限公司生产的商品砼:基础垫层第1页共5页采用c15、c20砼;底板均采用c30p8抗渗砼;其他均采用c40、c35、c30普通砼。钢筋:采用Ⅰ级、Ⅲ级钢,品牌为萍钢、冷水江钢、新余钢、涟钢。接地方式为:人工接地干线采用40*4镀锌扁钢,自然接地干线采用地梁内2根>a16的主钢筋,焊接相连形成的基础接地网,经测量合格。二、施工情况1、1~6X、13X、14X栋工程于2010年11月16日开始基础施工,于2011年3月20日顺利完成所有基础砼浇捣的工作,历时124天。自基础施工以来,我公司对工程质量严格要求;项目部成立了以项目经理为首协同技术负责人、施2工员、质检员、安全员、资料员、采购员组成工程质量保证体系,实行全员质量管理。1.1、基础定位、测量。根据建设单位提供的平面图和坐标,由建设单位配合我单位用经纬仪定位放线,项目工程技术人员密切配合,基础底板砼工程完成后,对整个基础工程的轴线及标高进行复核,其偏差值均在允许偏差范围内。1.2、基础中最关键是模板、钢筋、砼,我们采取一系列措施:1.2.1、切实抓住模板质量是保证工程质量的首要条件,支模工作责任到人,模板工程完工后,施工员组织木工班长进行初检,请建设、监理单位验收合格后,才进行下道工序。1.2.2、钢筋绑扎,首先把好材质关,在材料达标的情况下,加强钢筋配料管理工作,预先确定各种规格钢筋下料长度调整值,配料考虑周到,绑扎时严格按照设计图纸及规范要求,钢筋工程完成后,进行分项工程报验,会同建设、监理、质监单位验收合格后由监理工程师签证浇捣令才进行砼浇捣。1.2.3、砼浇捣。采用商品砼,现场实测坍落度。砼浇捣前,先将其模板内杂物清除干净,并将模板湿润良好。浇捣砼时,做到“快插慢拔”,插点排列均匀,并掌握其浇筑层厚度,保证砼的振捣密实。砼浇捣后设专人湿水养护。第2页共5页1.2.4、基础分部中按现行的验收标准分别对土方工程、钢筋工程,模板工程、砼工程,现浇结构工程、防水砼工程、卷材防水层、细部构造等共计8个分项工程进行了自检,符合设计及规范要求。三、基础部分材料试验及送检情况1、2011年4月3日至2011年4月15日请XX省科创高新工程检测有限公司的专家对本工程基础进行了检测鉴定,经检测符合设计及规范要求。2、隐蔽工程验收资料齐全,技术管理资料与工程进度同步进行,已整理好。3、送检情况:①1X~6#、13#、14#栋:钢筋:所有进场的钢材,按实际进场批量已送检96组并经试验其材质合格。品牌为萍钢、冷水江钢、新余钢、涟钢。②1#栋砼:3标准养护砼试块c15共留置2组,c30共留置8组,c35共留置4组,同条件养护试块共留置1组,抗渗试块共留置2组;2#栋砼:标准养护砼试块c15共留置4组,c25共留置1组,c30共留置4组,c40共留置3组,同条件养护试块共留置1组,抗渗试块共留置2组;3#栋砼:标准养护砼试块c15共留置1组,c20共留置1组,c30共留置4组,c35共留置11组,同条件养护试块共留...
