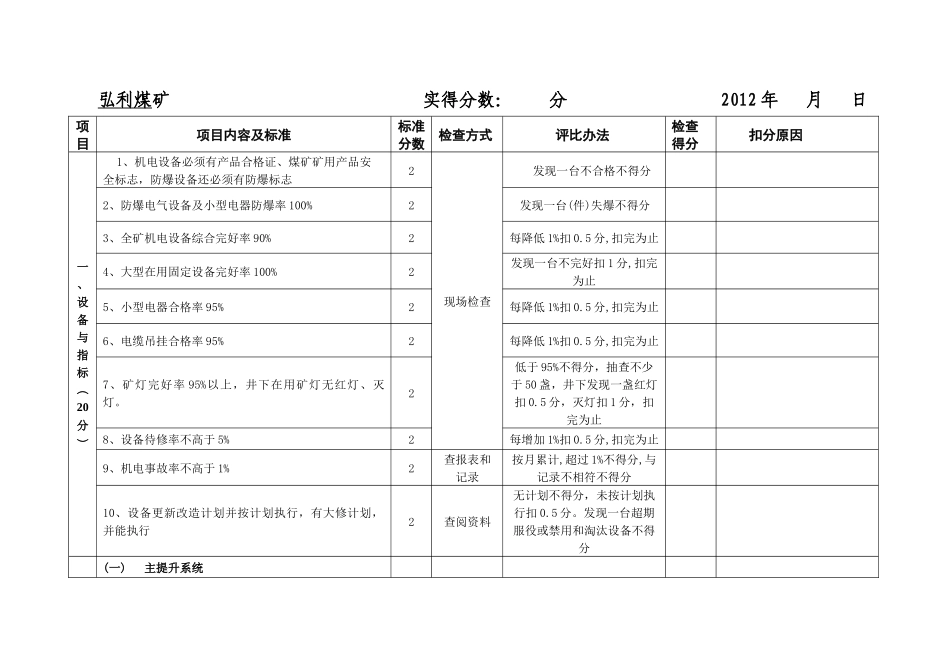

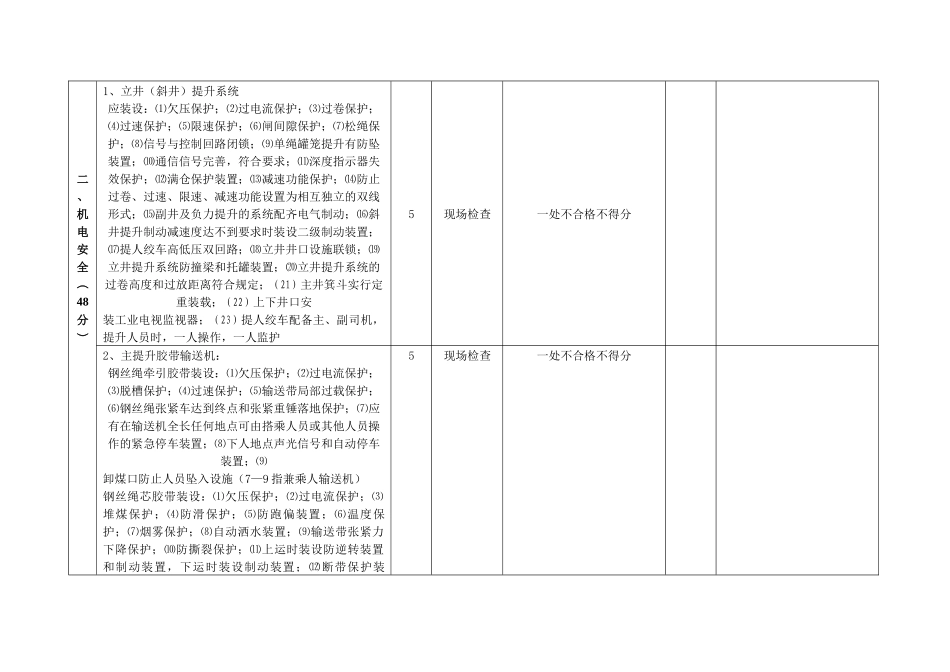

弘利煤矿实得分数:分2012年月日项目项目内容及标准标准分数检查方式评比办法检查得分扣分原因一、设备与指标︵20分︶1、机电设备必须有产品合格证、煤矿矿用产品安全标志,防爆设备还必须有防爆标志2现场检查发现一台不合格不得分2、防爆电气设备及小型电器防爆率100%2发现一台(件)失爆不得分3、全矿机电设备综合完好率90%2每降低1%扣0
5分,扣完为止4、大型在用固定设备完好率100%2发现一台不完好扣1分,扣完为止5、小型电器合格率95%2每降低1%扣0
5分,扣完为止6、电缆吊挂合格率95%2每降低1%扣0
5分,扣完为止7、矿灯完好率95%以上,井下在用矿灯无红灯、灭灯
2低于95%不得分,抽查不少于50盏,井下发现一盏红灯扣0
5分,灭灯扣1分,扣完为止8、设备待修率不高于5%2每增加1%扣0
5分,扣完为止9、机电事故率不高于1%2查报表和记录按月累计,超过1%不得分,与记录不相符不得分10、设备更新改造计划并按计划执行,有大修计划,并能执行2查阅资料无计划不得分,未按计划执行扣0
发现一台超期服役或禁用和淘汰设备不得分(一)主提升系统二、机电安全︵48分︶1、立井(斜井)提升系统应装设:⑴欠压保护;⑵过电流保护;⑶过卷保护;⑷过速保护;⑸限速保护;⑹闸间隙保护;⑺松绳保护;⑻信号与控制回路闭锁;⑼单绳罐笼提升有防坠装置;⑽通信信号完善,符合要求;⑾深度指示器失效保护;⑿满仓保护装置;⒀减速功能保护;⒁防止过卷、过速、限速、减速功能设置为相互独立的双线形式;⒂副井及负力提升的系统配齐电气制动;⒃斜井提升制动减速度达不到要求时装设二级制动装置;⒄提人绞车高低压双回路;⒅立井井口设施联锁;⒆立井提升系统防撞梁和托罐装置;⒇立井提升系统的过卷高度和过放距离符合规定;(21)主井箕斗实行定重装载;(22)上下井口安装工业电视监视器;(23)提人绞车配备主、副司机,提升
