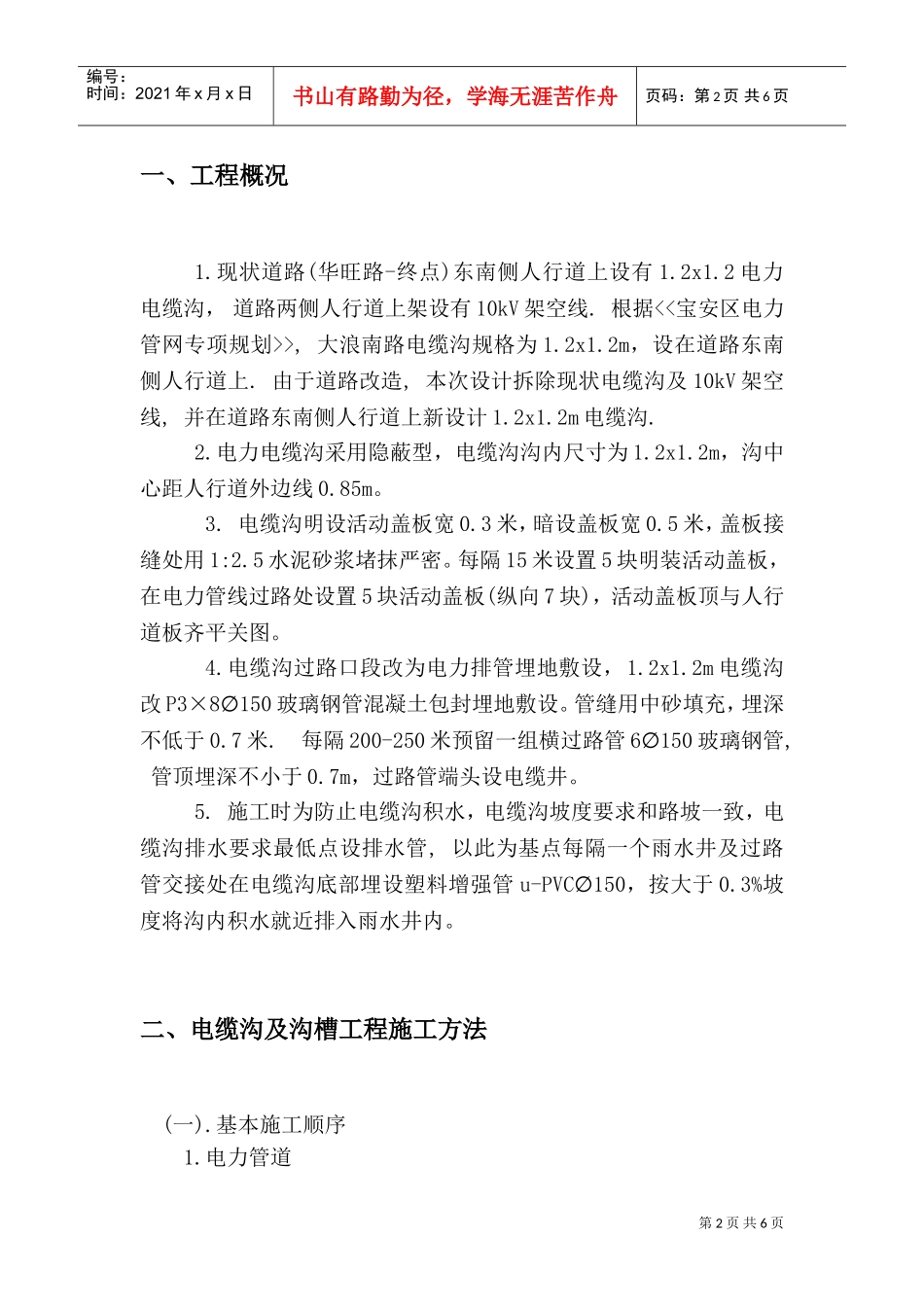

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页深圳市大浪南路改造工程电力工程专项施工方案施工单位:广东水电二局股份有限公司编制人:审核人:编制日期:第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页一、工程概况1
现状道路(华旺路-终点)东南侧人行道上设有1
2电力电缆沟,道路两侧人行道上架设有10kV架空线
根据,大浪南路电缆沟规格为1
2m,设在道路东南侧人行道上
由于道路改造,本次设计拆除现状电缆沟及10kV架空线,并在道路东南侧人行道上新设计1
电力电缆沟采用隐蔽型,电缆沟沟内尺寸为1
2m,沟中心距人行道外边线0
电缆沟明设活动盖板宽0
3米,暗设盖板宽0
5米,盖板接缝处用1:2
5水泥砂浆堵抹严密
每隔15米设置5块明装活动盖板,在电力管线过路处设置5块活动盖板(纵向7块),活动盖板顶与人行道板齐平关图
电缆沟过路口段改为电力排管埋地敷设,1
2m电缆沟改P3×8150∅玻璃钢管混凝土包封埋地敷设
管缝用中砂填充,埋深不低于0
每隔200-250米预留一组横过路管6150∅玻璃钢管,管顶埋深不小于0
7m,过路管端头设电缆井
施工时为防止电缆沟积水,电缆沟坡度要求和路坡一致,电缆沟排水要求最低点设排水管,以此为基点每隔一个雨水井及过路管交接处在电缆沟底部埋设塑料增强管u-PVC150∅,按大于0
3%坡度将沟内积水就近排入雨水井内

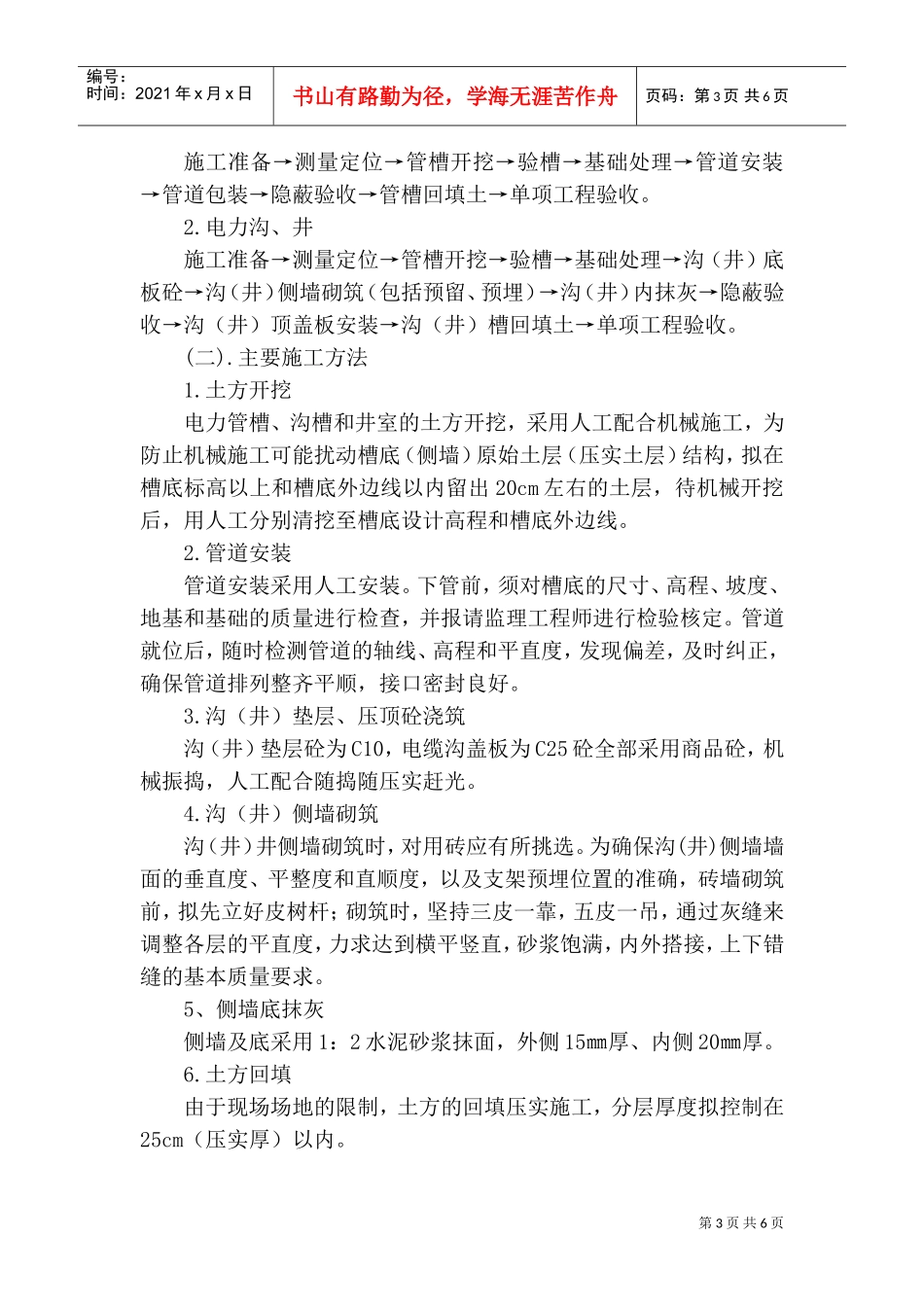

二、电缆沟及沟槽工程施工方法(一)
基本施工顺序1
电力管道第3页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页施工准备→测量定位→管槽开挖→验槽→基础处理→管道安装→管道包装→隐蔽验收→管槽回填土→单项工程验收
电力沟、井施工
