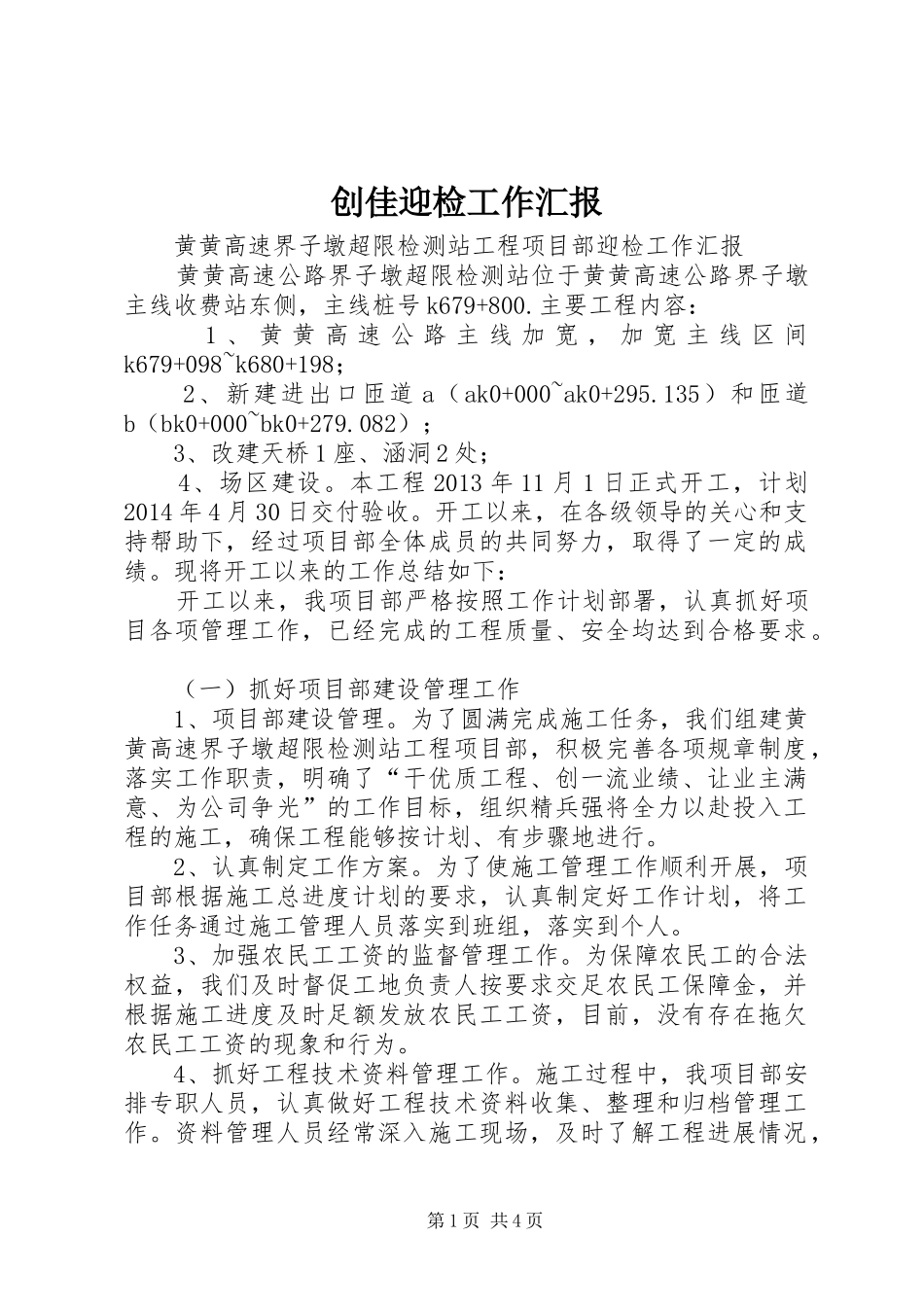

创佳迎检工作汇报黄黄高速界子墩超限检测站工程项目部迎检工作汇报黄黄高速公路界子墩超限检测站位于黄黄高速公路界子墩主线收费站东侧,主线桩号k679+800
主要工程内容:1、黄黄高速公路主线加宽,加宽主线区间k679+098~k680+198;2、新建进出口匝道a(ak0+000~ak0+295
135)和匝道b(bk0+000~bk0+279
082);3、改建天桥1座、涵洞2处;4、场区建设
本工程2013年11月1日正式开工,计划2014年4月30日交付验收
开工以来,在各级领导的关心和支持帮助下,经过项目部全体成员的共同努力,取得了一定的成绩
现将开工以来的工作总结如下:开工以来,我项目部严格按照工作计划部署,认真抓好项目各项管理工作,已经完成的工程质量、安全均达到合格要求
(一)抓好项目部建设管理工作1、项目部建设管理
为了圆满完成施工任务,我们组建黄黄高速界子墩超限检测站工程项目部,积极完善各项规章制度,落实工作职责,明确了“干优质工程、创一流业绩、让业主满意、为公司争光”的工作目标,组织精兵强将全力以赴投入工程的施工,确保工程能够按计划、有步骤地进行
2、认真制定工作方案
为了使施工管理工作顺利开展,项目部根据施工总进度计划的要求,认真制定好工作计划,将工作任务通过施工管理人员落实到班组,落实到个人
3、加强农民工工资的监督管理工作
为保障农民工的合法权益,我们及时督促工地负责人按要求交足农民工保障金,并根据施工进度及时足额发放农民工工资,目前,没有存在拖欠农民工工资的现象和行为
4、抓好工程技术资料管理工作
施工过程中,我项目部安排专职人员,认真做好工程技术资料收集、整理和归档管理工作
资料管理人员经常深入施工现场,及时了解工程进展情况,第1页共4页并做好相关记录,力求所做的资料与工程实际相吻合
目前,工程质保资料和安全管理资料等与工程进度同步进行
