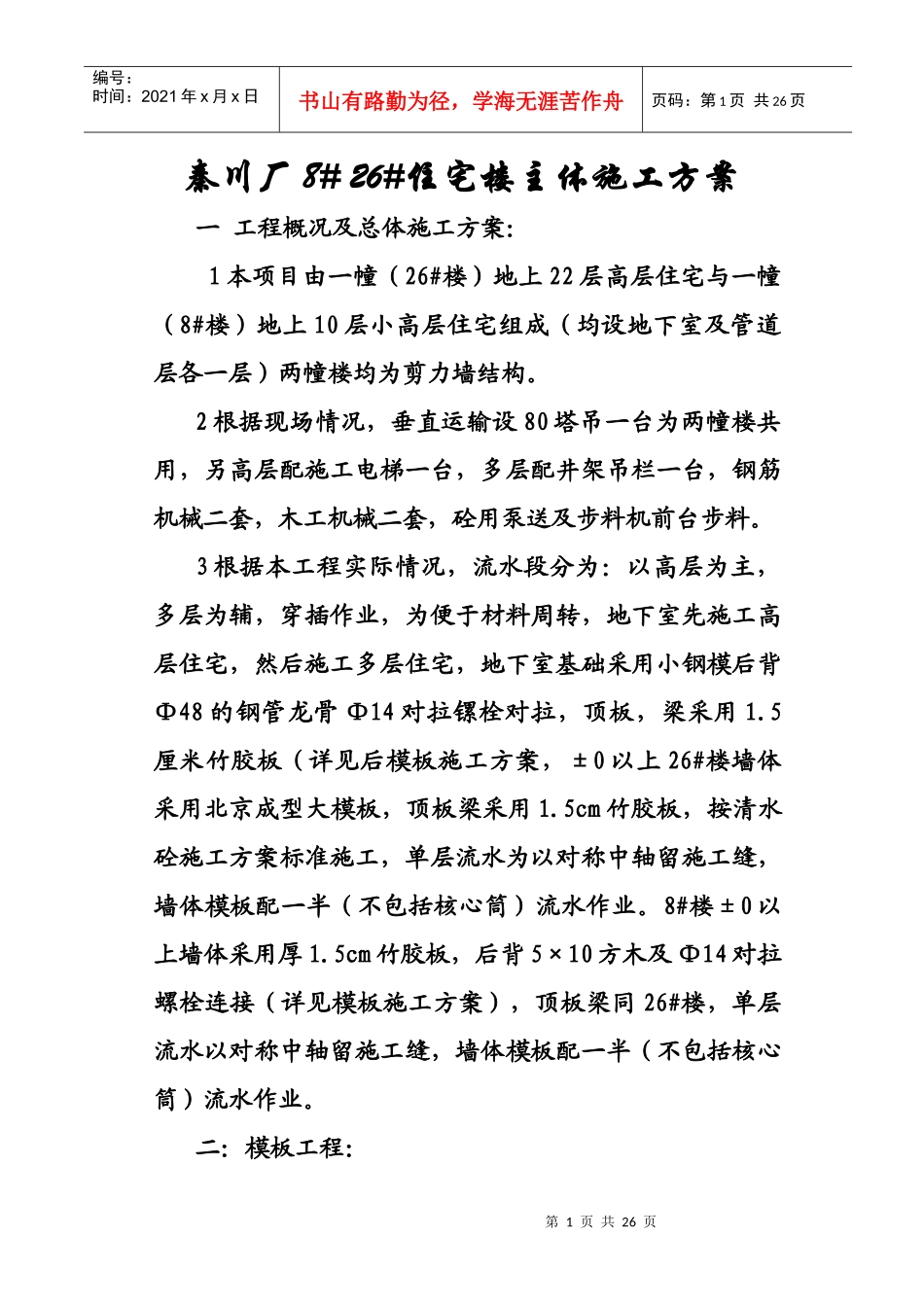

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页秦川厂8#26#住宅楼主体施工方案一工程概况及总体施工方案:1本项目由一幢(26#楼)地上22层高层住宅与一幢(8#楼)地上10层小高层住宅组成(均设地下室及管道层各一层)两幢楼均为剪力墙结构
2根据现场情况,垂直运输设80塔吊一台为两幢楼共用,另高层配施工电梯一台,多层配井架吊栏一台,钢筋机械二套,木工机械二套,砼用泵送及步料机前台步料
3根据本工程实际情况,流水段分为:以高层为主,多层为辅,穿插作业,为便于材料周转,地下室先施工高层住宅,然后施工多层住宅,地下室基础采用小钢模后背Φ48的钢管龙骨Φ14对拉镙栓对拉,顶板,梁采用1
5厘米竹胶板(详见后模板施工方案,±0以上26#楼墙体采用北京成型大模板,顶板梁采用1
5cm竹胶板,按清水砼施工方案标准施工,单层流水为以对称中轴留施工缝,墙体模板配一半(不包括核心筒)流水作业
8#楼±0以上墙体采用厚1
5cm竹胶板,后背5×10方木及Φ14对拉螺栓连接(详见模板施工方案),顶板梁同26#楼,单层流水以对称中轴留施工缝,墙体模板配一半(不包括核心筒)流水作业

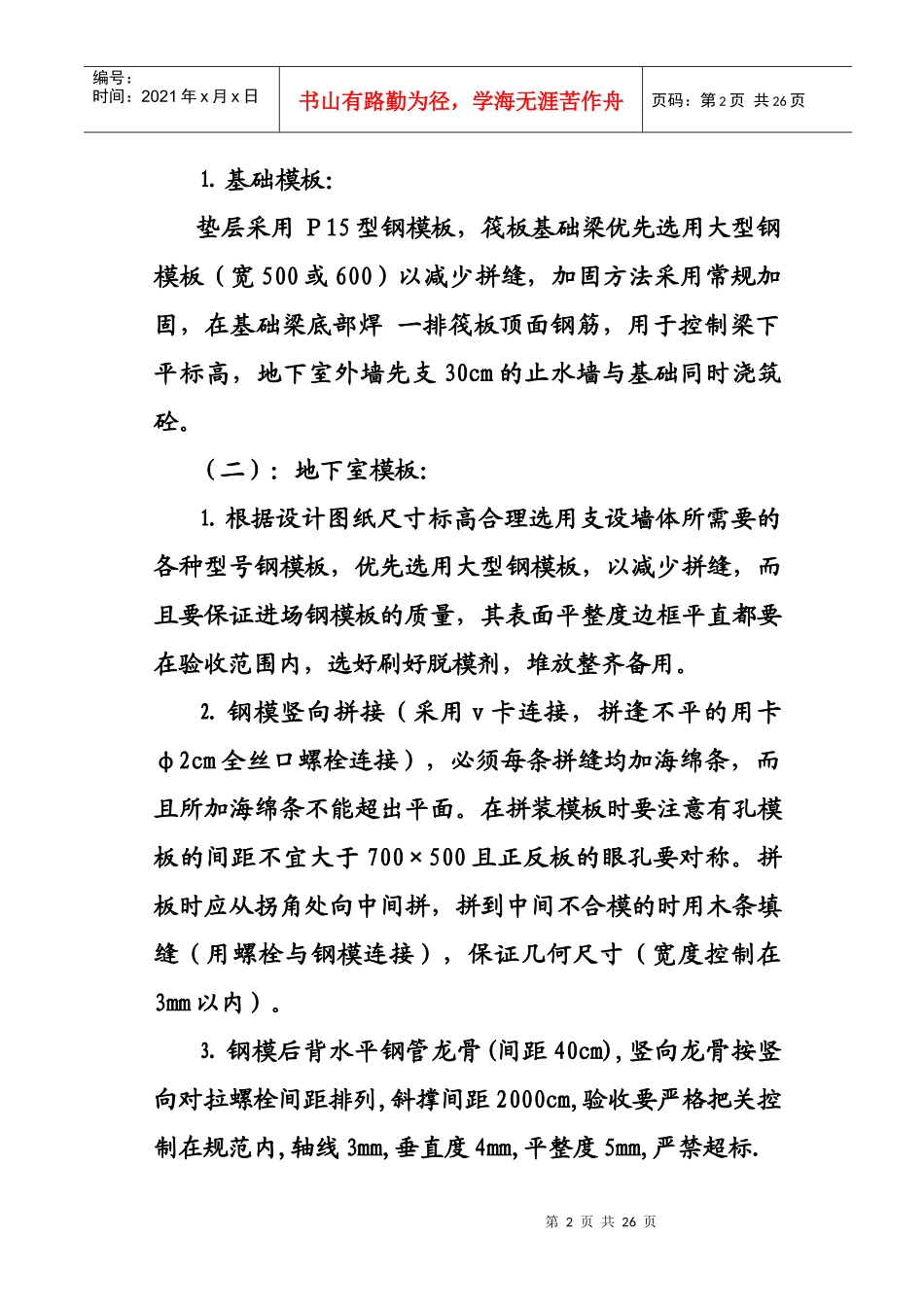

二:模板工程:第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页⒈基础模板:垫层采用Р15型钢模板,筏板基础梁优先选用大型钢模板(宽500或600)以减少拼缝,加固方法采用常规加固,在基础梁底部焊一排筏板顶面钢筋,用于控制梁下平标高,地下室外墙先支30cm的止水墙与基础同时浇筑砼
(二):地下室模板:⒈根据设计图纸尺寸标高合理选用支设墙体所需要的各种型号钢模板,优先选用大型钢模板,以减少拼缝,而且要保证进场钢模板的质量,其表面平整度边框平直都要在验收范围内,选好刷好脱模剂,堆放整齐备用
⒉钢模竖向拼接(采用v卡连接,拼
