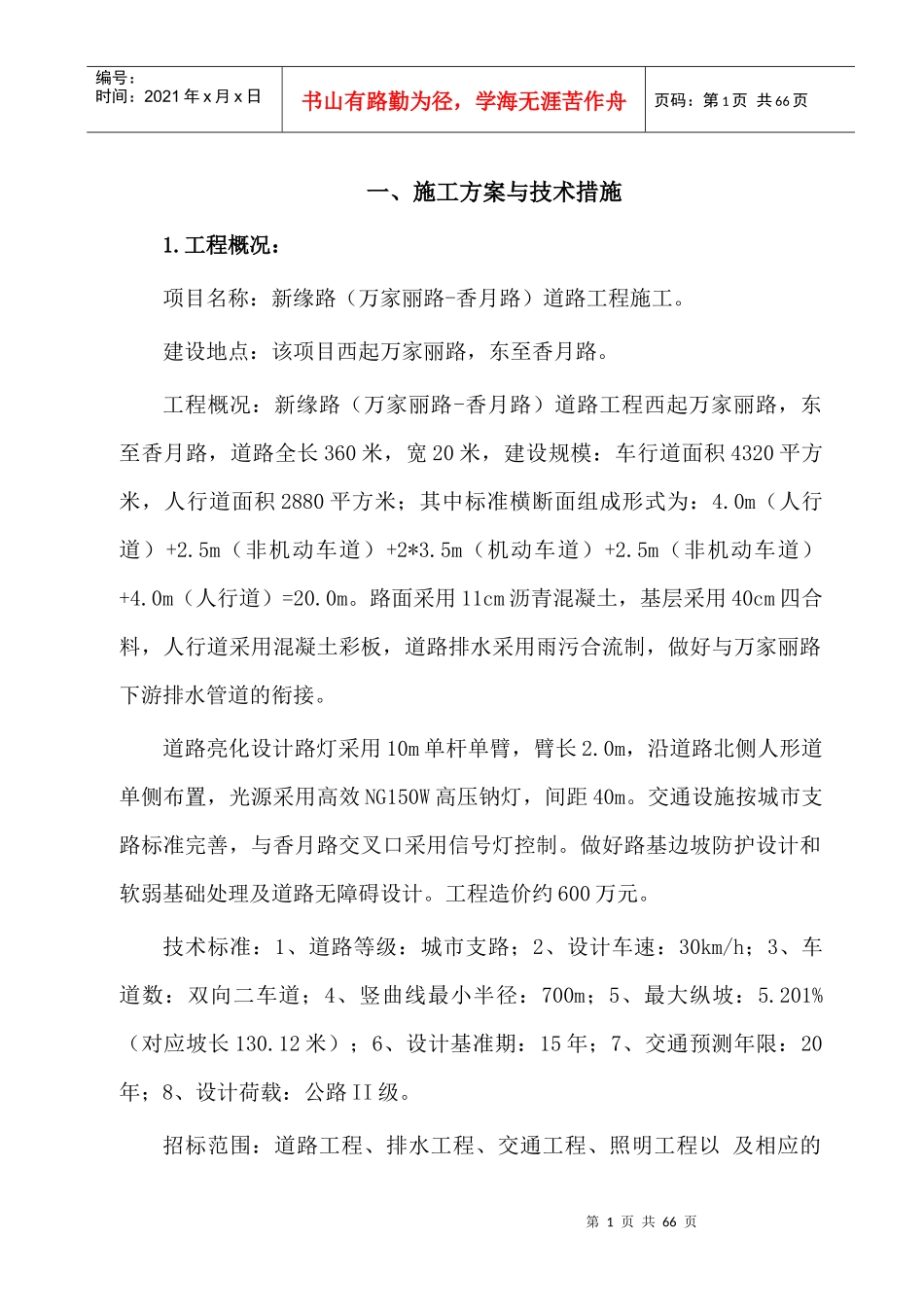

第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页一、施工方案与技术措施1
工程概况:项目名称:新缘路(万家丽路-香月路)道路工程施工
建设地点:该项目西起万家丽路,东至香月路
工程概况:新缘路(万家丽路-香月路)道路工程西起万家丽路,东至香月路,道路全长360米,宽20米,建设规模:车行道面积4320平方米,人行道面积2880平方米;其中标准横断面组成形式为:4
0m(人行道)+2
5m(非机动车道)+2*3
5m(机动车道)+2
5m(非机动车道)+4
0m(人行道)=20
路面采用11cm沥青混凝土,基层采用40cm四合料,人行道采用混凝土彩板,道路排水采用雨污合流制,做好与万家丽路下游排水管道的衔接
道路亮化设计路灯采用10m单杆单臂,臂长2
0m,沿道路北侧人形道单侧布置,光源采用高效NG150W高压钠灯,间距40m
交通设施按城市支路标准完善,与香月路交叉口采用信号灯控制
做好路基边坡防护设计和软弱基础处理及道路无障碍设计
工程造价约600万元
技术标准:1、道路等级:城市支路;2、设计车速:30km/h;3、车道数:双向二车道;4、竖曲线最小半径:700m;5、最大纵坡:5
201%(对应坡长130
12米);6、设计基准期:15年;7、交通预测年限:20年;8、设计荷载:公路II级

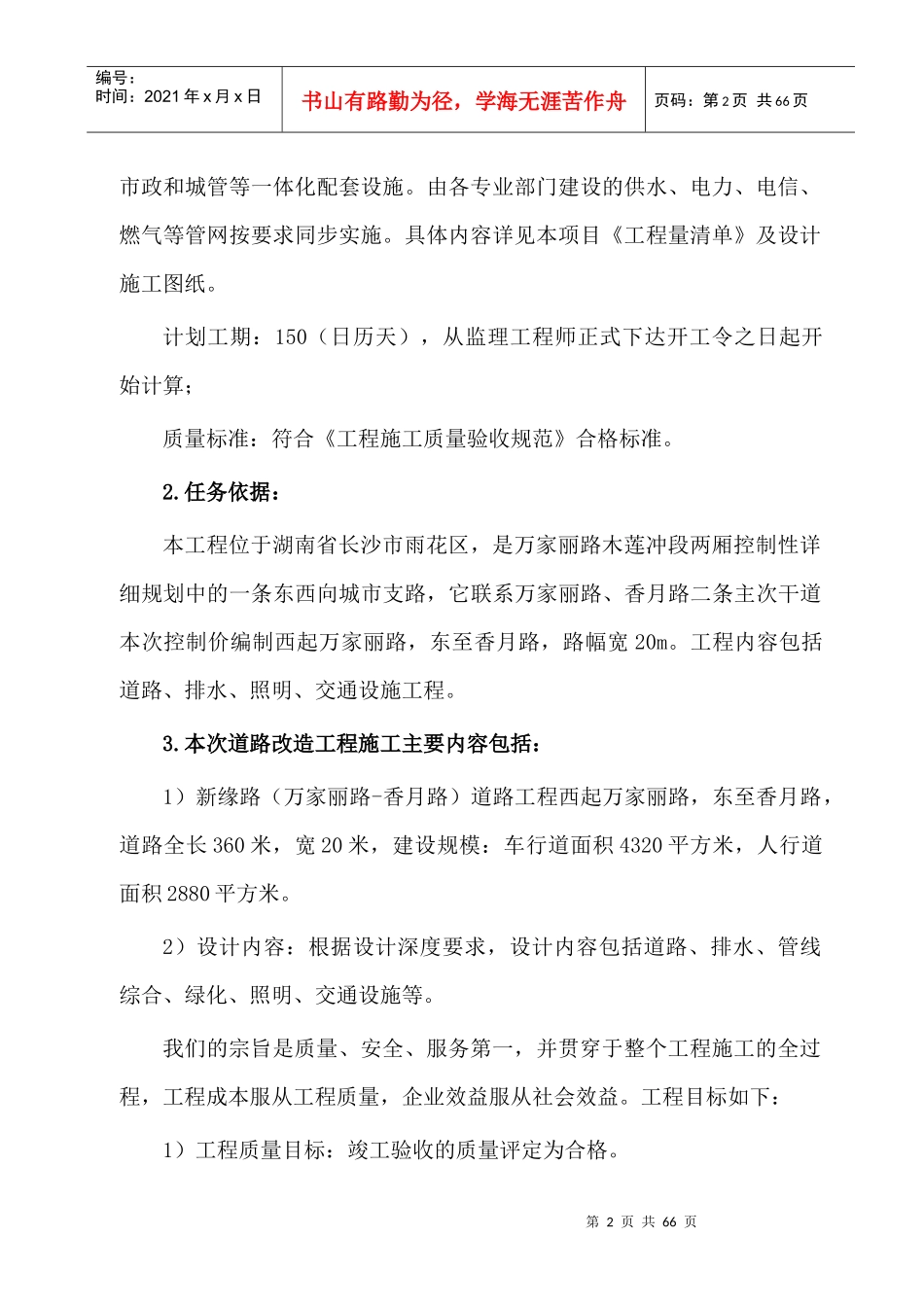

招标范围:道路工程、排水工程、交通工程、照明工程以及相应的第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页市政和城管等一体化配套设施
由各专业部门建设的供水、电力、电信、燃气等管网按要求同步实施
具体内容详见本项目《工程量清单》及设计施工图纸

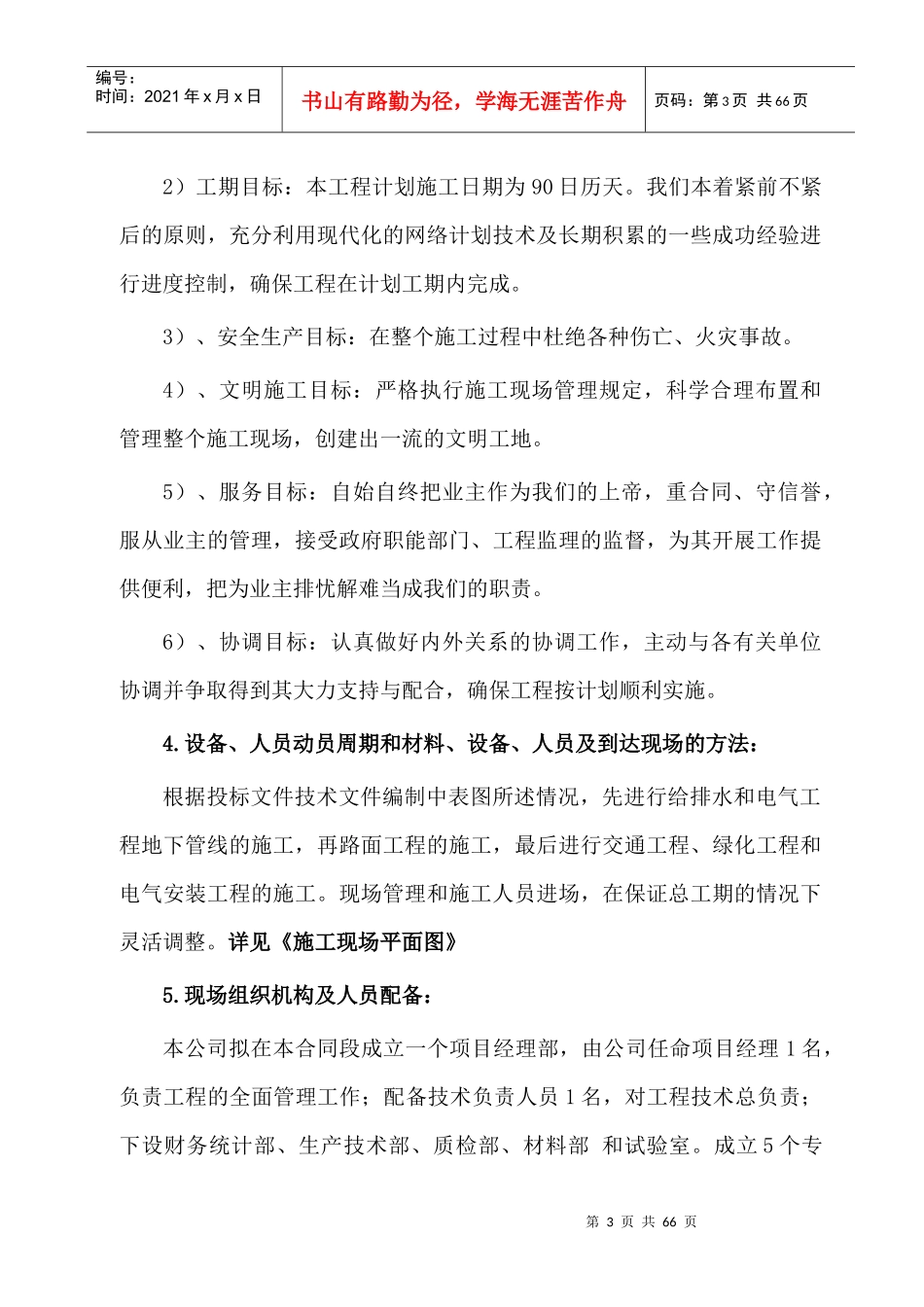

计划工期:150(日历天),从监理工程师正式下达开工令之日起开始计算;质量标准:符合《工程施工质量验收规范》合格标准
