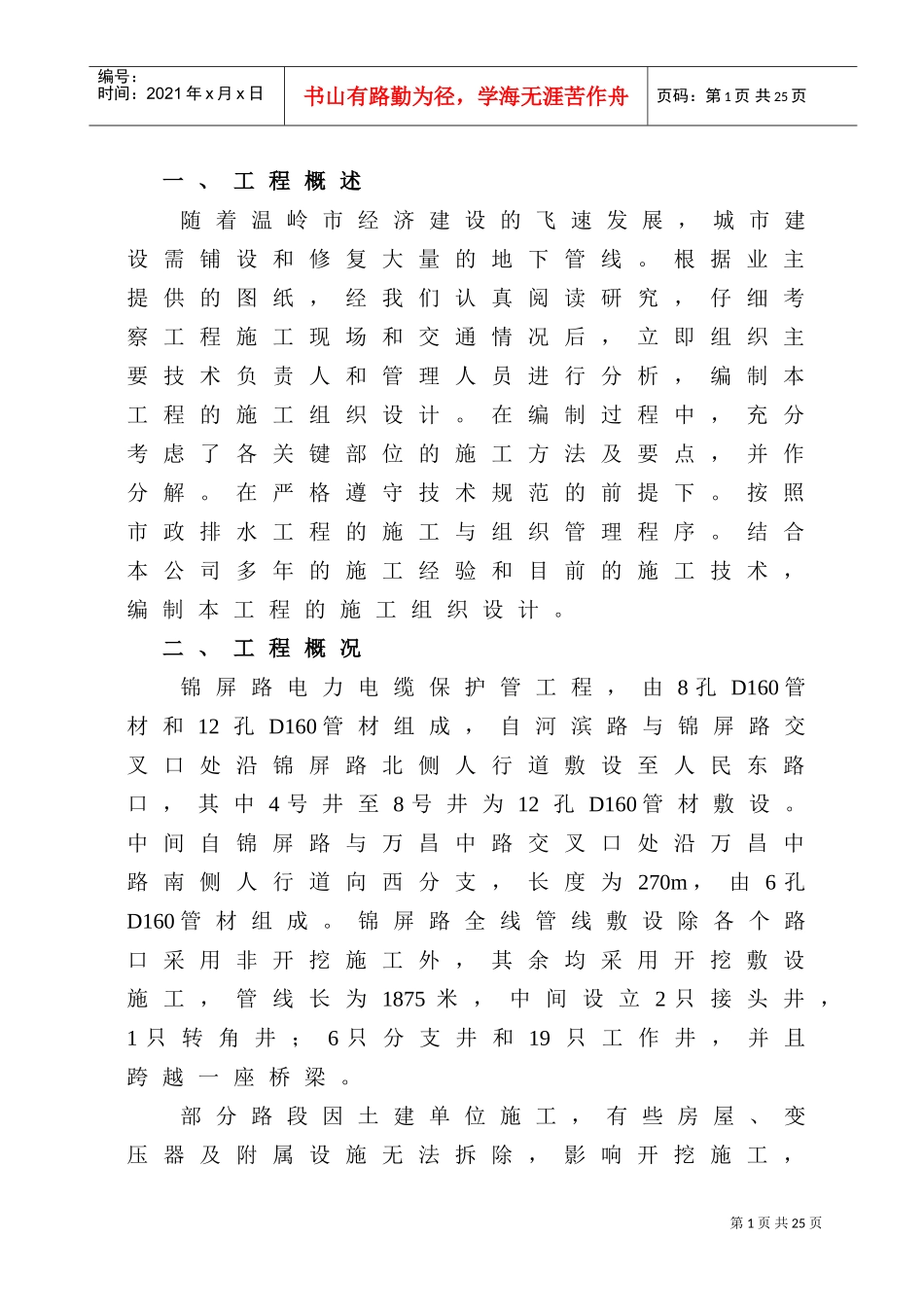

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页一、工程概述随着温岭市经济建设的飞速发展,城市建设需铺设和修复大量的地下管线
根据业主提供的图纸,经我们认真阅读研究,仔细考察工程施工现场和交通情况后,立即组织主要技术负责人和管理人员进行分析,编制本工程的施工组织设计
在编制过程中,充分考虑了各关键部位的施工方法及要点,并作分解
在严格遵守技术规范的前提下
按照市政排水工程的施工与组织管理程序
结合本公司多年的施工经验和目前的施工技术,编制本工程的施工组织设计
二、工程概况锦屏路电力电缆保护管工程,由8孔D160管材和12孔D160管材组成,自河滨路与锦屏路交叉口处沿锦屏路北侧人行道敷设至人民东路口,其中4号井至8号井为12孔D160管材敷设
中间自锦屏路与万昌中路交叉口处沿万昌中路南侧人行道向西分支,长度为270m,由6孔D160管材组成
锦屏路全线管线敷设除各个路口采用非开挖施工外,其余均采用开挖敷设施工,管线长为1875米,中间设立2只接头井,1只转角井;6只分支井和19只工作井,并且跨越一座桥梁

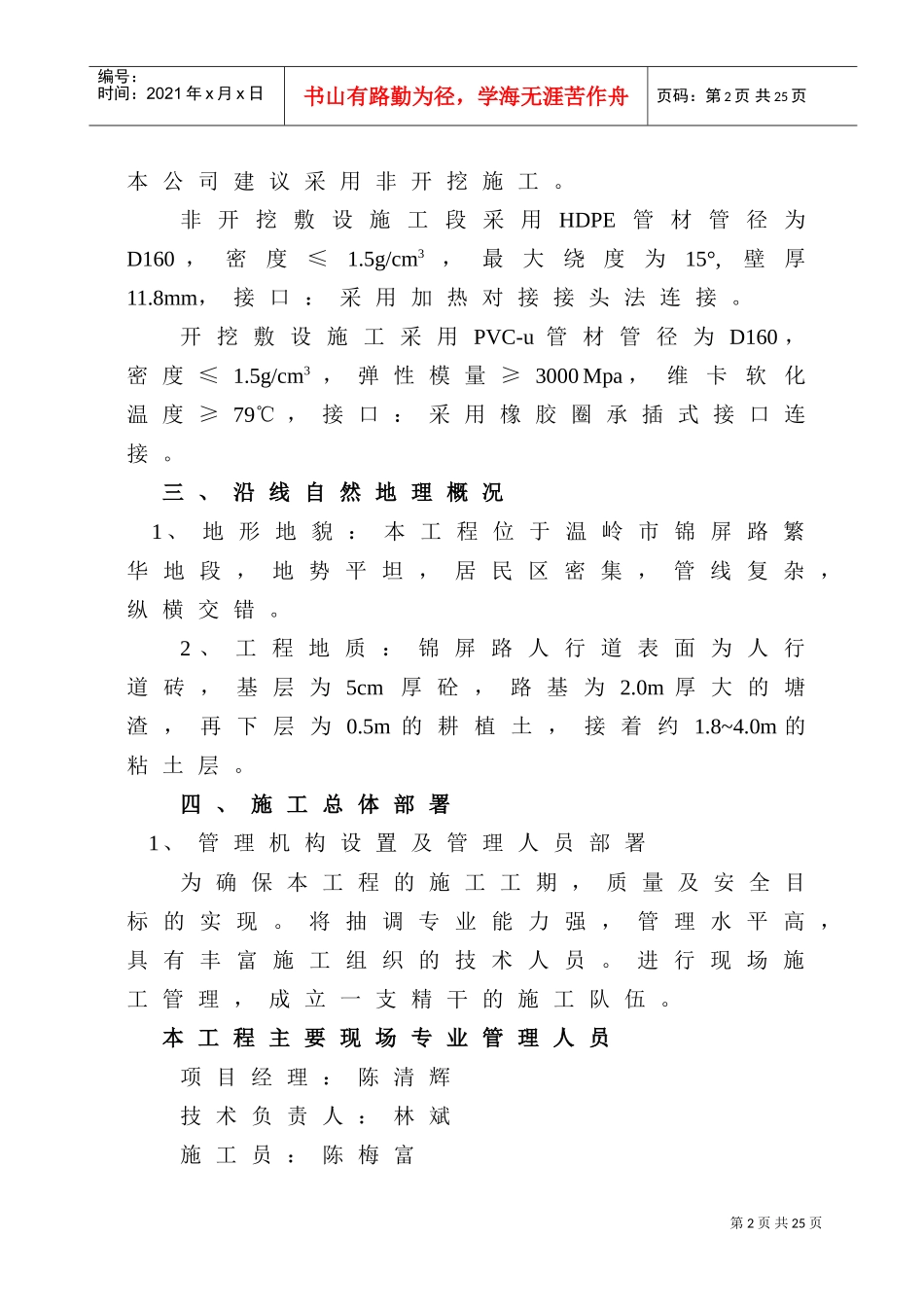

部分路段因土建单位施工,有些房屋、变压器及附属设施无法拆除,影响开挖施工,第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页本公司建议采用非开挖施工
非开挖敷设施工段采用HDPE管材管径为D160,密度≤1
5g/cm3,最大绕度为15°,壁厚11
8mm,接口:采用加热对接接头法连接
开挖敷设施工采用PVC-u管材管径为D160,密度≤1
5g/cm3,弹性模量≥3000Mpa,维卡软化温度≥79℃,接口:采用橡胶圈承插式接口连接
三、沿线自然地理概况1、地形地貌:本工程位于温岭市锦屏路繁华地段,地势平坦,居民区密集,管线复杂,纵横交错

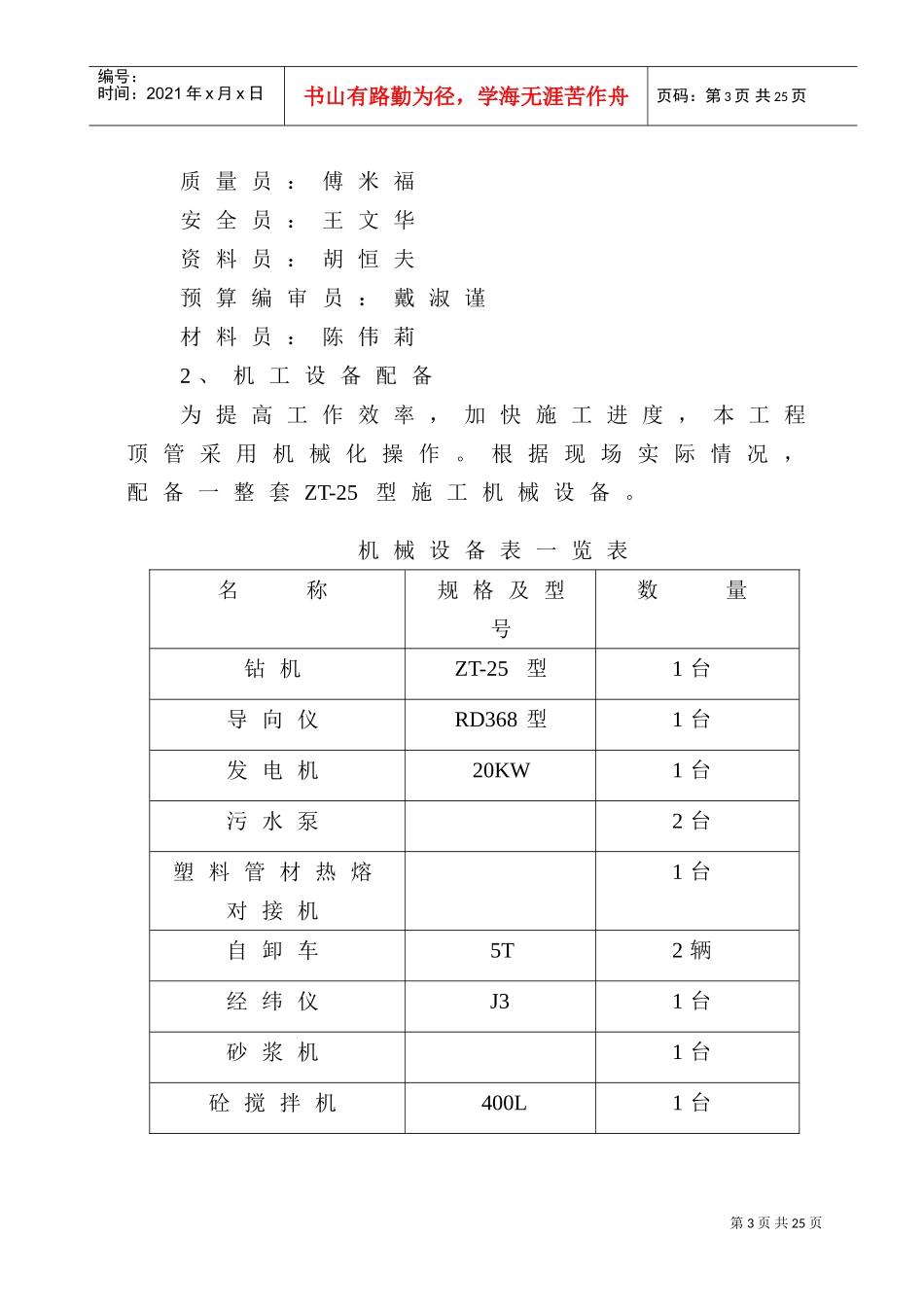

2、工程地质:锦屏路人行道表面为人行道砖,基层为
