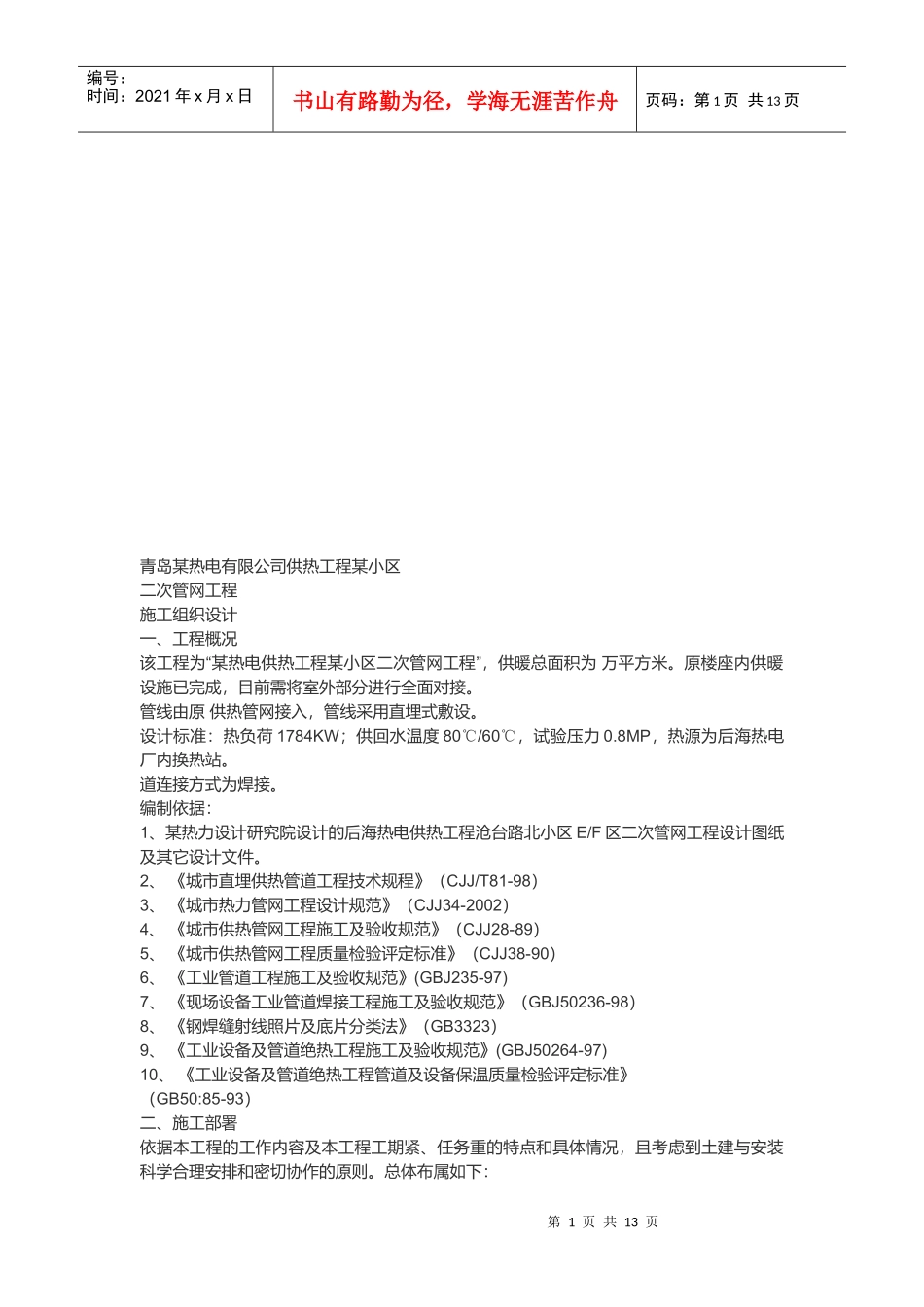

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页青岛某热电有限公司供热工程某小区二次管网工程施工组织设计一、工程概况“”该工程为某热电供热工程某小区二次管网工程,供暖总面积为万平方米
原楼座内供暖设施已完成,目前需将室外部分进行全面对接
管线由原供热管网接入,管线采用直埋式敷设
设计标准:热负荷1784KW;供回水温度80℃/60℃,试验压力0
8MP,热源为后海热电厂内换热站
道连接方式为焊接
编制依据:1、某热力设计研究院设计的后海热电供热工程沧台路北小区E/F区二次管网工程设计图纸及其它设计文件
2、《城市直埋供热管道工程技术规程》(CJJ/T81-98)3、《城市热力管网工程设计规范》(CJJ34-2002)4、《城市供热管网工程施工及验收规范》(CJJ28-89)5、《城市供热管网工程质量检验评定标准》(CJJ38-90)6、《工业管道工程施工及验收规范》(GBJ235-97)7、《现场设备工业管道焊接工程施工及验收规范》(GBJ50236-98)8、《钢焊缝射线照片及底片分类法》(GB3323)9、《工业设备及管道绝热工程施工及验收规范》(GBJ50264-97)10、《工业设备及管道绝热工程管道及设备保温质量检验评定标准》(GB50:85-93)二、施工部署依据本工程的工作内容及本工程工期紧、任务重的特点和具体情况,且考虑到土建与安装科学合理安排和密切协作的原则

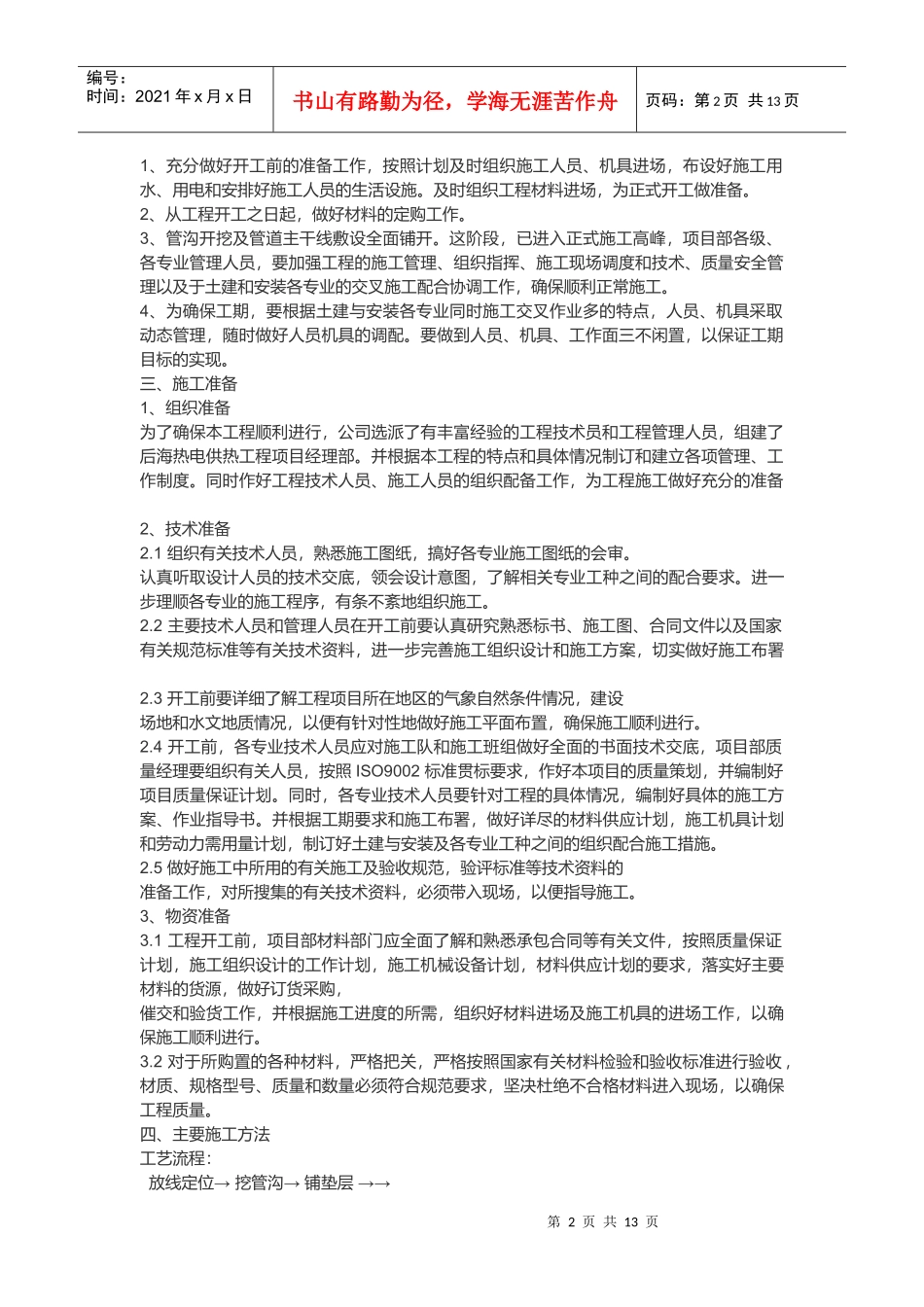

总体布属如下:第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页1、充分做好开工前的准备工作,按照计划及时组织施工人员、机具进场,布设好施工用水、用电和安排好施工人员的生活设施
及时组织工程材料进场,为正式开工做准备
2、从工程开工之日起,做好材料的定购工作
3、管沟开挖及管道主干线敷设全面铺开
