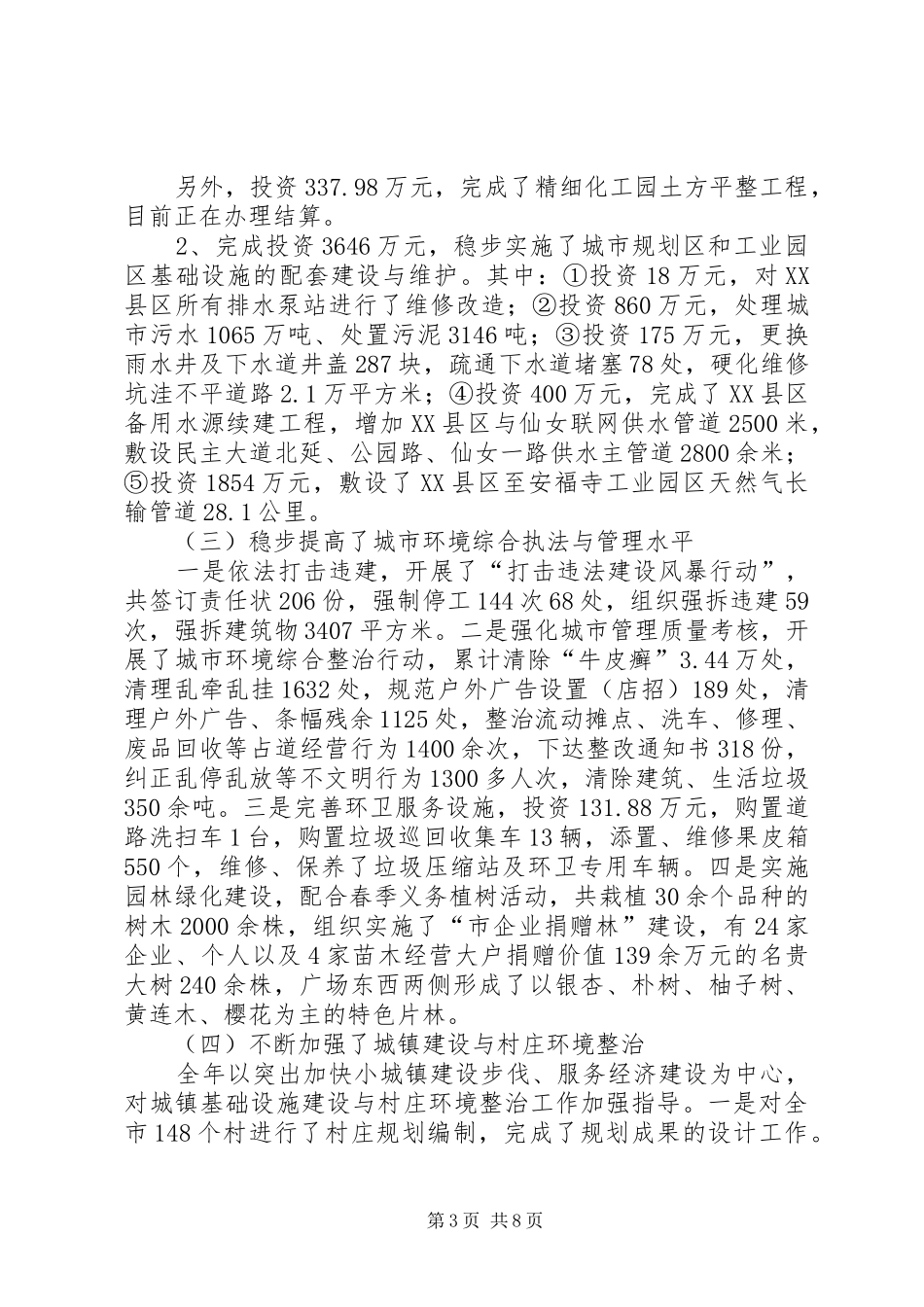

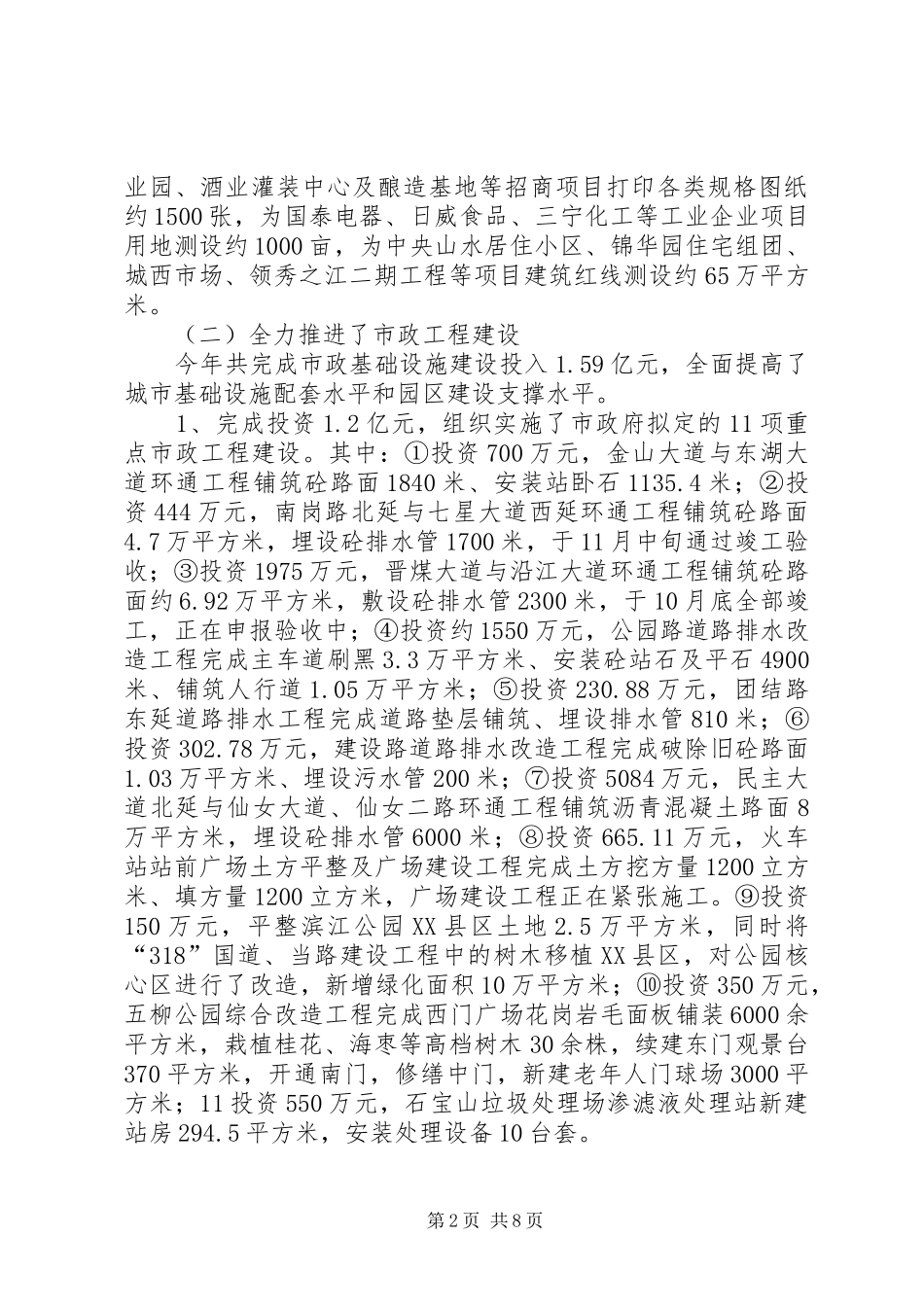

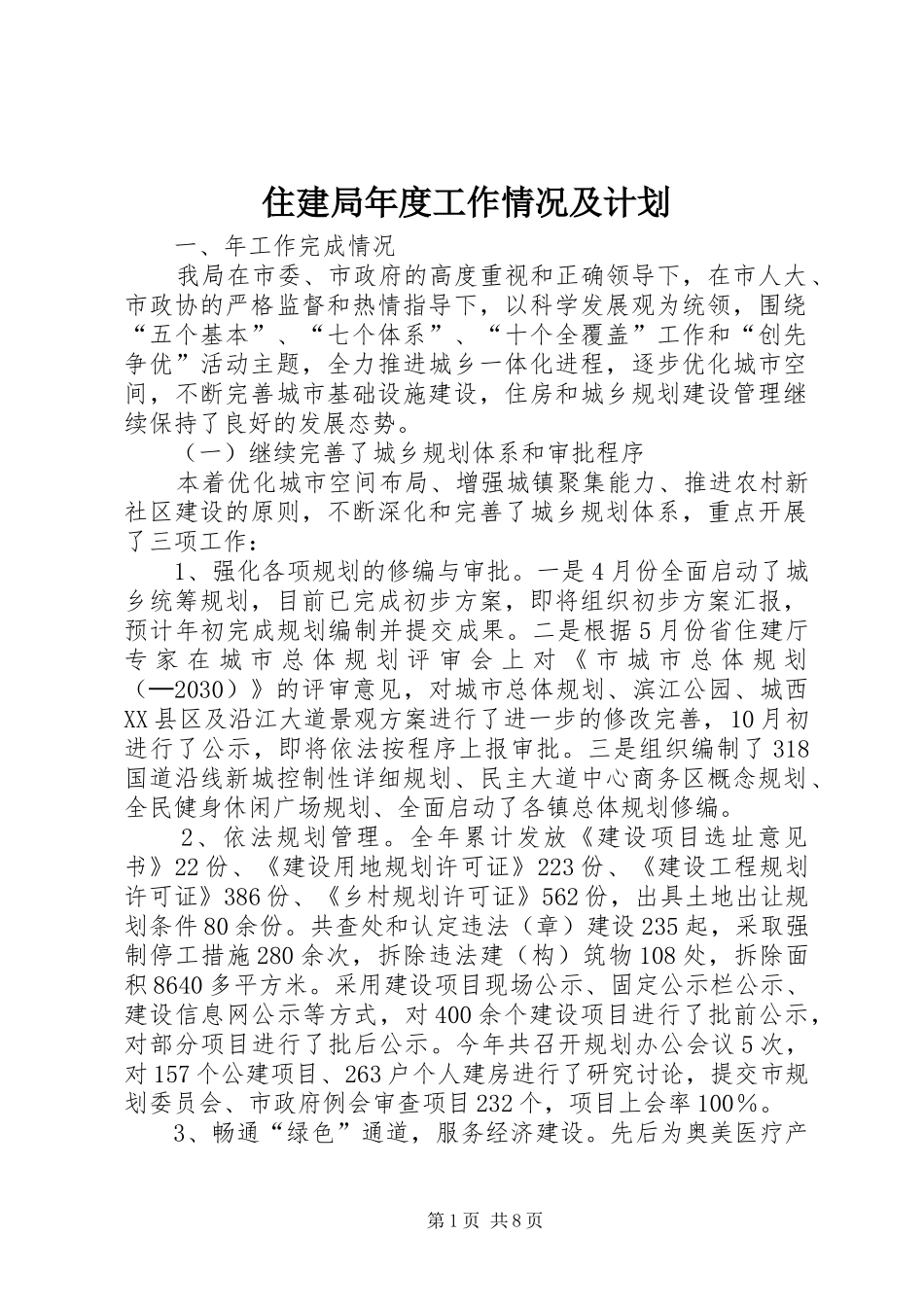

住建局年度工作情况及计划一、年工作完成情况我局在市委、市政府的高度重视和正确领导下,在市人大、市政协的严格监督和热情指导下,以科学发展观为统领,围绕“五个基本”、“七个体系”、“十个全覆盖”工作和“创先争优”活动主题,全力推进城乡一体化进程,逐步优化城市空间,不断完善城市基础设施建设,住房和城乡规划建设管理继续保持了良好的发展态势。(一)继续完善了城乡规划体系和审批程序本着优化城市空间布局、增强城镇聚集能力、推进农村新社区建设的原则,不断深化和完善了城乡规划体系,重点开展了三项工作:1、强化各项规划的修编与审批。一是4月份全面启动了城乡统筹规划,目前已完成初步方案,即将组织初步方案汇报,预计年初完成规划编制并提交成果。二是根据5月份省住建厅专家在城市总体规划评审会上对《市城市总体规划(─2030)》的评审意见,对城市总体规划、滨江公园、城西XX县区及沿江大道景观方案进行了进一步的修改完善,10月初进行了公示,即将依法按程序上报审批。三是组织编制了318国道沿线新城控制性详细规划、民主大道中心商务区概念规划、全民健身休闲广场规划、全面启动了各镇总体规划修编。2、依法规划管理。全年累计发放《建设项目选址意见书》22份、《建设用地规划许可证》223份、《建设工程规划许可证》386份、《乡村规划许可证》562份,出具土地出让规划条件80余份。共查处和认定违法(章)建设235起,采取强制停工措施280余次,拆除违法建(构)筑物108处,拆除面积8640多平方米。采用建设项目现场公示、固定公示栏公示、建设信息网公示等方式,对400余个建设项目进行了批前公示,对部分项目进行了批后公示。今年共召开规划办公会议5次,对157个公建项目、263户个人建房进行了研究讨论,提交市规划委员会、市政府例会审查项目232个,项目上会率100%。3、畅通“绿色”通道,服务经济建设。先后为奥美医疗产第1页共8页业园、酒业灌装中心及酿造基地等招商项目打印各类规格图纸约1500张,为国泰电器、日威食品、三宁化工等工业企业项目用地测设约1000亩,为中央山水居住小区、锦华园住宅组团、城西市场、领秀之江二期工程等项目建筑红线测设约65万平方米。(二)全力推进了市政工程建设今年共完成市政基础设施建设投入1.59亿元,全面提高了城市基础设施配套水平和园区建设支撑水平。1、完成投资1.2亿元,组织实施了市政府拟定的11项重点市政工程建设。其中:①投资700万元,金山大道与东湖大道环通工程铺筑砼路面1840米、安装站卧石1135.4米;②投资444万元,南岗路北延与七星大道西延环通工程铺筑砼路面4.7万平方米,埋设砼排水管1700米,于11月中旬通过竣工验收;③投资1975万元,晋煤大道与沿江大道环通工程铺筑砼路面约6.92万平方米,敷设砼排水管2300米,于10月底全部竣工,正在申报验收中;④投资约1550万元,公园路道路排水改造工程完成主车道刷黑3.3万平方米、安装砼站石及平石4900米、铺筑人行道1.05万平方米;⑤投资230.88万元,团结路东延道路排水工程完成道路垫层铺筑、埋设排水管810米;⑥投资302.78万元,建设路道路排水改造工程完成破除旧砼路面1.03万平方米、埋设污水管200米;⑦投资5084万元,民主大道北延与仙女大道、仙女二路环通工程铺筑沥青混凝土路面8万平方米,埋设砼排水管6000米;⑧投资665.11万元,火车站站前广场土方平整及广场建设工程完成土方挖方量1200立方米、填方量1200立方米,广场建设工程正在紧张施工。⑨投资150万元,平整滨江公园XX县区土地2.5万平方米,同时将“318”国道、当路建设工程中的树木移植XX县区,对公园核心区进行了改造,新增绿化面积10万平方米;⑩投资350万元,五柳公园综合改造工程完成西门广场花岗岩毛面板铺装6000余平方米,栽植桂花、海枣等高档树木30余株,续建东门观景台370平方米,开通南门,修缮中门,新建老年人门球场3000平方米;11投资550万元,石宝山垃圾处理场渗滤液处理站新建站房294.5平方米,安装处理设备10台套。第2页共8页另外,投资337.98万元,完成了精细化工园土方平整工程,目前正在办理结算。2、完成投资3646万元,稳步实施了城市规划区和工业园区基础设施的...
