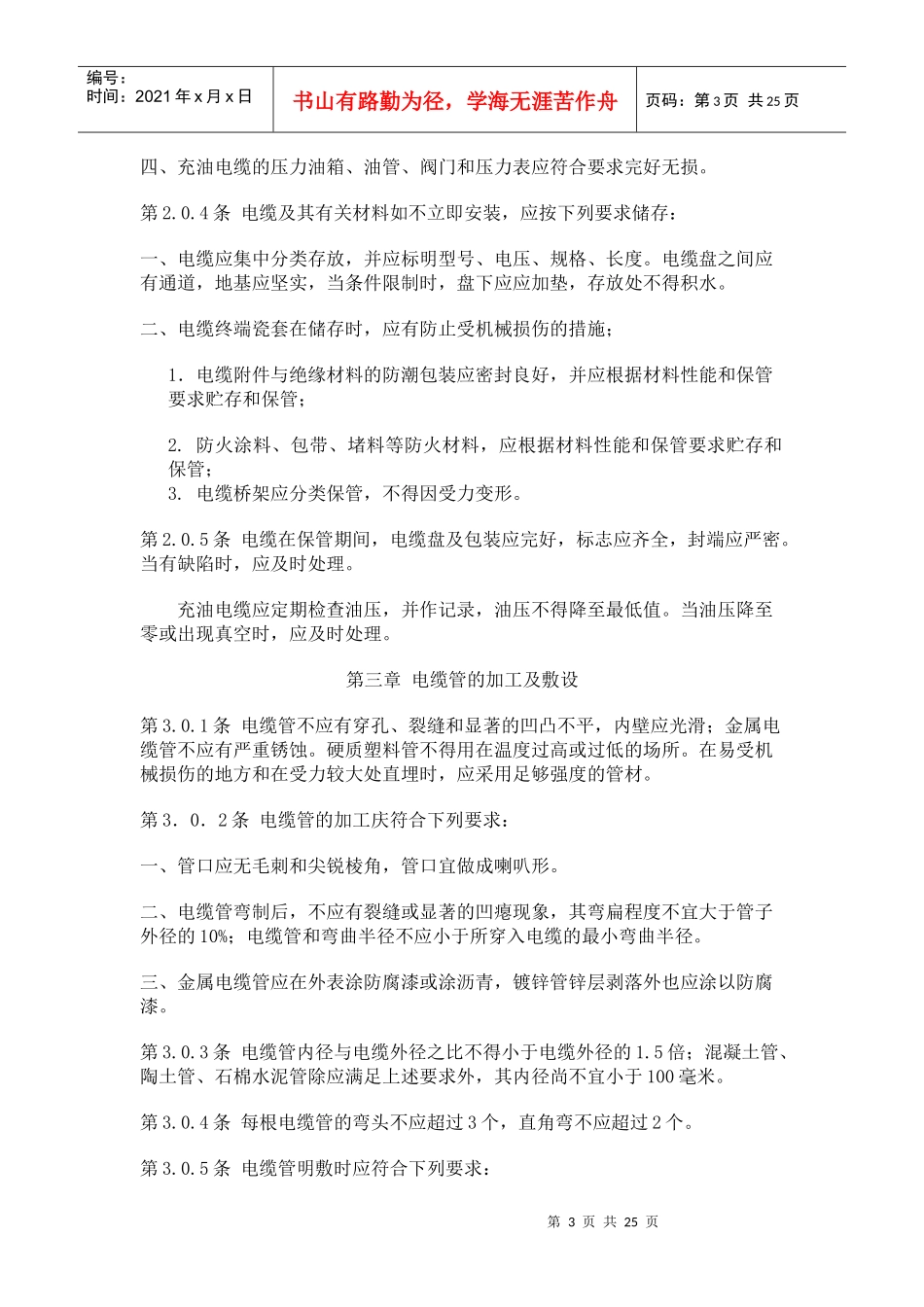

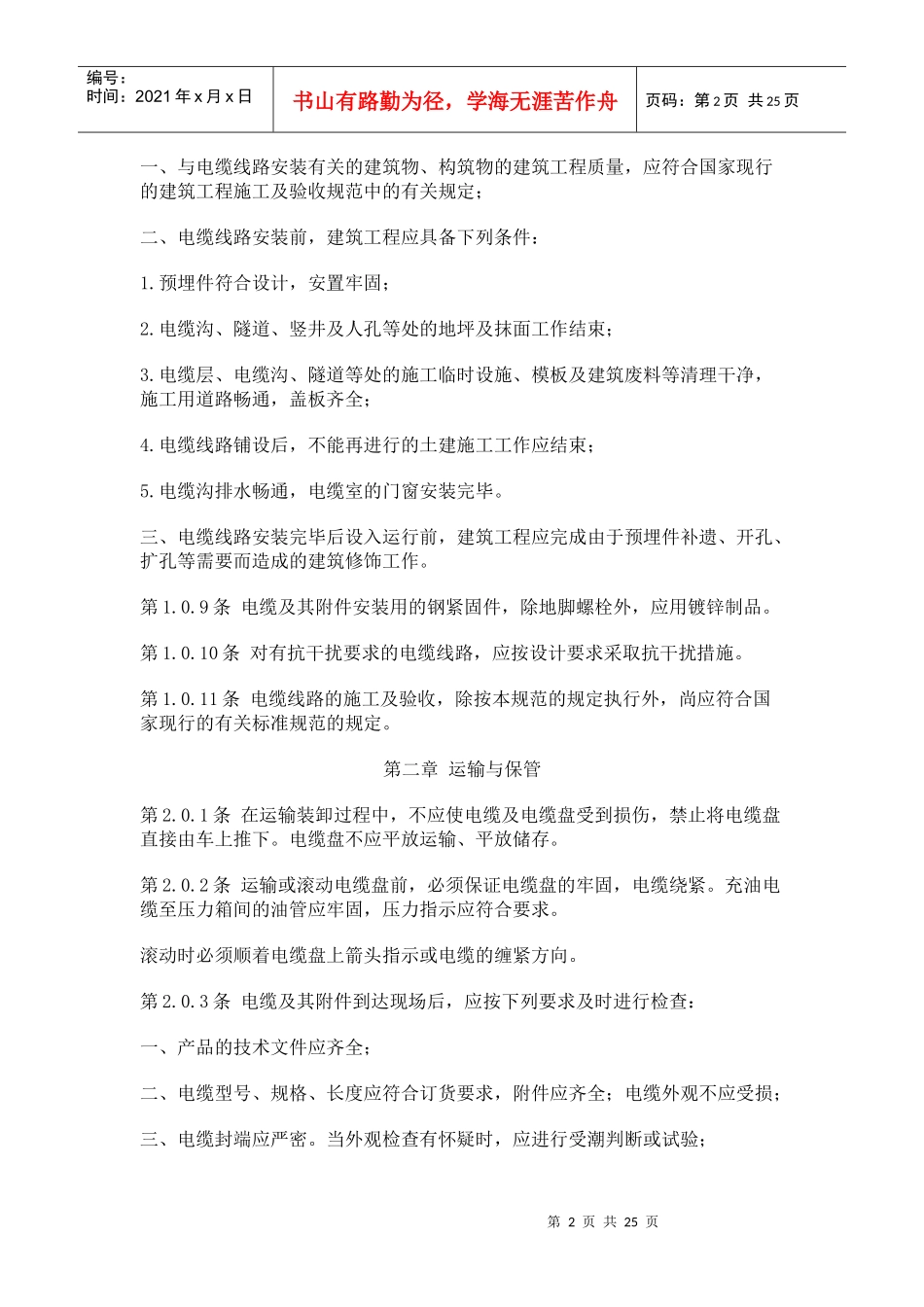

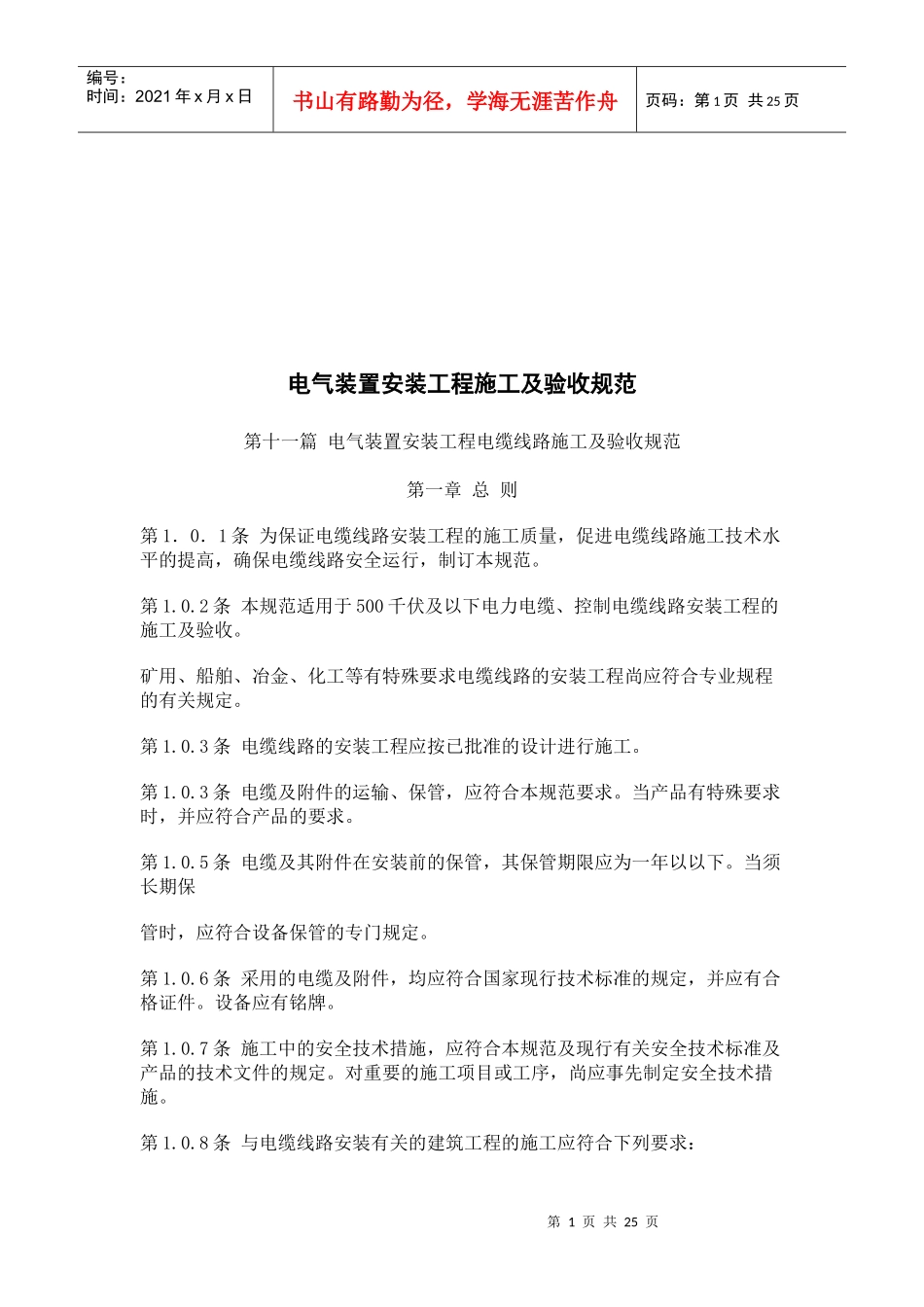

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页电气装置安装工程施工及验收规范第十一篇电气装置安装工程电缆线路施工及验收规范第一章总则第1.0.1条为保证电缆线路安装工程的施工质量,促进电缆线路施工技术水平的提高,确保电缆线路安全运行,制订本规范。第1.0.2条本规范适用于500千伏及以下电力电缆、控制电缆线路安装工程的施工及验收。矿用、船舶、冶金、化工等有特殊要求电缆线路的安装工程尚应符合专业规程的有关规定。第1.0.3条电缆线路的安装工程应按已批准的设计进行施工。第1.0.3条电缆及附件的运输、保管,应符合本规范要求。当产品有特殊要求时,并应符合产品的要求。第1.0.5条电缆及其附件在安装前的保管,其保管期限应为一年以以下。当须长期保管时,应符合设备保管的专门规定。第1.0.6条采用的电缆及附件,均应符合国家现行技术标准的规定,并应有合格证件。设备应有铭牌。第1.0.7条施工中的安全技术措施,应符合本规范及现行有关安全技术标准及产品的技术文件的规定。对重要的施工项目或工序,尚应事先制定安全技术措施。第1.0.8条与电缆线路安装有关的建筑工程的施工应符合下列要求:第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页一、与电缆线路安装有关的建筑物、构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定;二、电缆线路安装前,建筑工程应具备下列条件:1.预埋件符合设计,安置牢固;2.电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束;3.电缆层、电缆沟、隧道等处的施工临时设施、模板及建筑废料等清理干净,施工用道路畅通,盖板齐全;4.电缆线路铺设后,不能再进行的土建施工工作应结束;5.电缆沟排水畅通,电缆室的门窗安装完毕。三、电缆线路安装完毕后设入运行前,建筑工程应完成由于预埋件补遗、开孔、扩孔等需要而造成的建筑修饰工作。第1.0.9条电缆及其附件安装用的钢紧固件,除地脚螺栓外,应用镀锌制品。第1.0.10条对有抗干扰要求的电缆线路,应按设计要求采取抗干扰措施。第1.0.11条电缆线路的施工及验收,除按本规范的规定执行外,尚应符合国家现行的有关标准规范的规定。第二章运输与保管第2.0.1条在运输装卸过程中,不应使电缆及电缆盘受到损伤,禁止将电缆盘直接由车上推下。电缆盘不应平放运输、平放储存。第2.0.2条运输或滚动电缆盘前,必须保证电缆盘的牢固,电缆绕紧。充油电缆至压力箱间的油管应牢固,压力指示应符合要求。滚动时必须顺着电缆盘上箭头指示或电缆的缠紧方向。第2.0.3条电缆及其附件到达现场后,应按下列要求及时进行检查:一、产品的技术文件应齐全;二、电缆型号、规格、长度应符合订货要求,附件应齐全;电缆外观不应受损;三、电缆封端应严密。当外观检查有怀疑时,应进行受潮判断或试验;第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页四、充油电缆的压力油箱、油管、阀门和压力表应符合要求完好无损。第2.0.4条电缆及其有关材料如不立即安装,应按下列要求储存:一、电缆应集中分类存放,并应标明型号、电压、规格、长度。电缆盘之间应有通道,地基应坚实,当条件限制时,盘下应应加垫,存放处不得积水。二、电缆终端瓷套在储存时,应有防止受机械损伤的措施;1.电缆附件与绝缘材料的防潮包装应密封良好,并应根据材料性能和保管要求贮存和保管;2.防火涂料、包带、堵料等防火材料,应根据材料性能和保管要求贮存和保管;3.电缆桥架应分类保管,不得因受力变形。第2.0.5条电缆在保管期间,电缆盘及包装应完好,标志应齐全,封端应严密。当有缺陷时,应及时处理。充油电缆应定期检查油压,并作记录,油压不得降至最低值。当油压降至零或出现真空时,应及时处理。第三章电缆管的加工及敷设第3.0.1条电缆管不应有穿孔、裂缝和显著的凹凸不平,内壁应光滑;金属电缆管不应有严重锈蚀。硬质塑料管不得用在温度过高或过低的场所。在易受机械损伤的地方和在受力较大处直埋时,应采用足够强度的管材。第3.0.2条电缆管的加工庆符合下...
