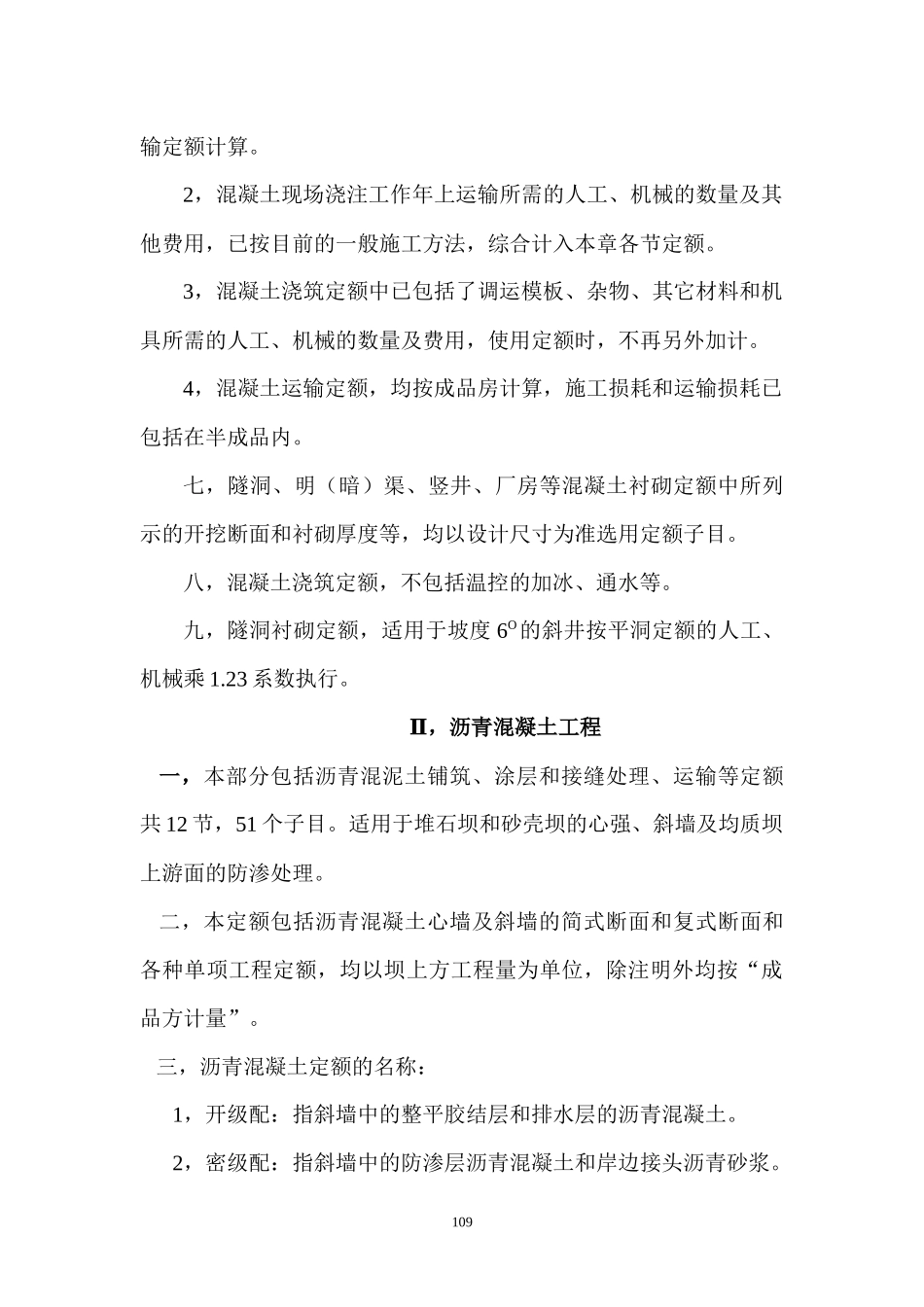

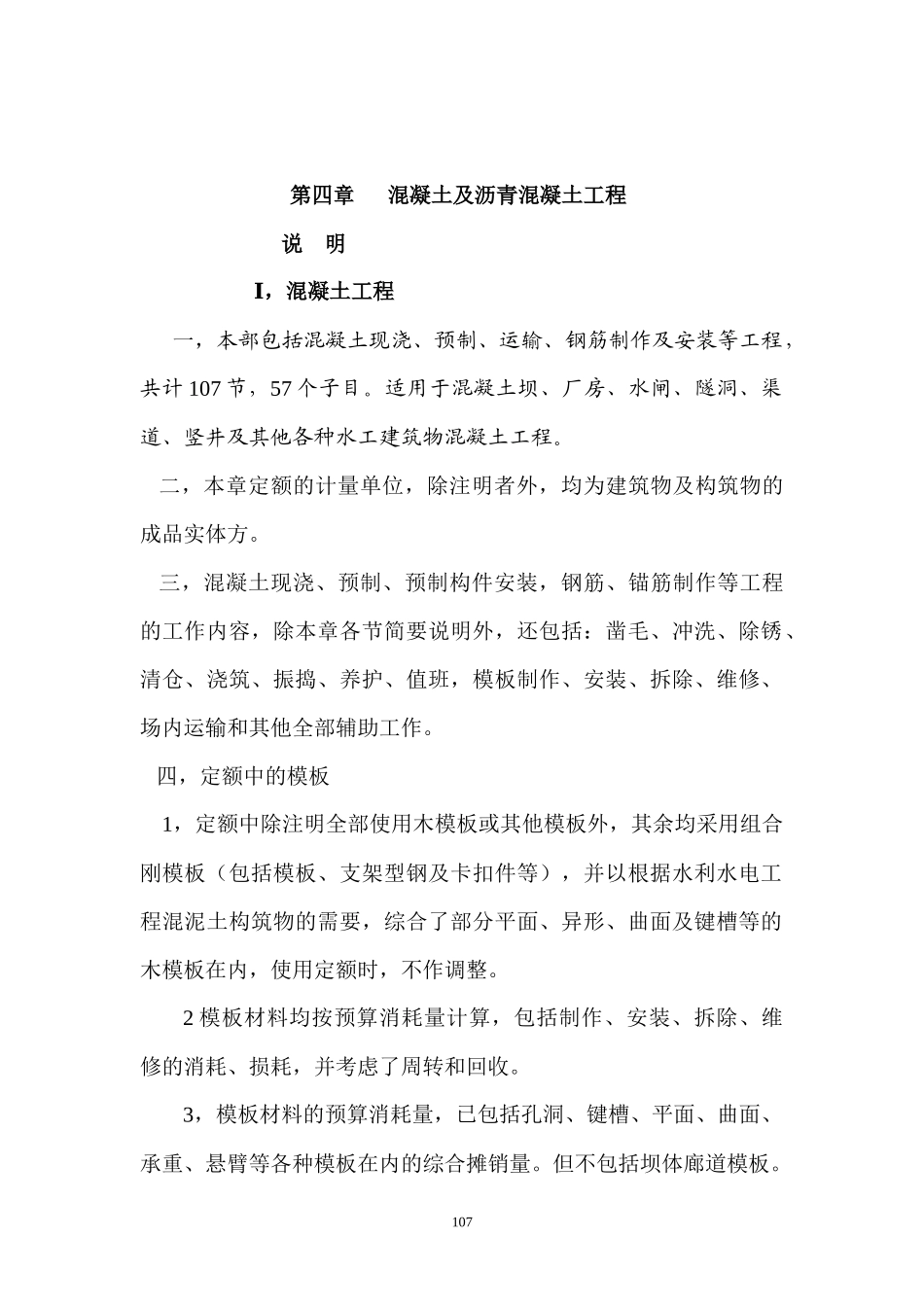

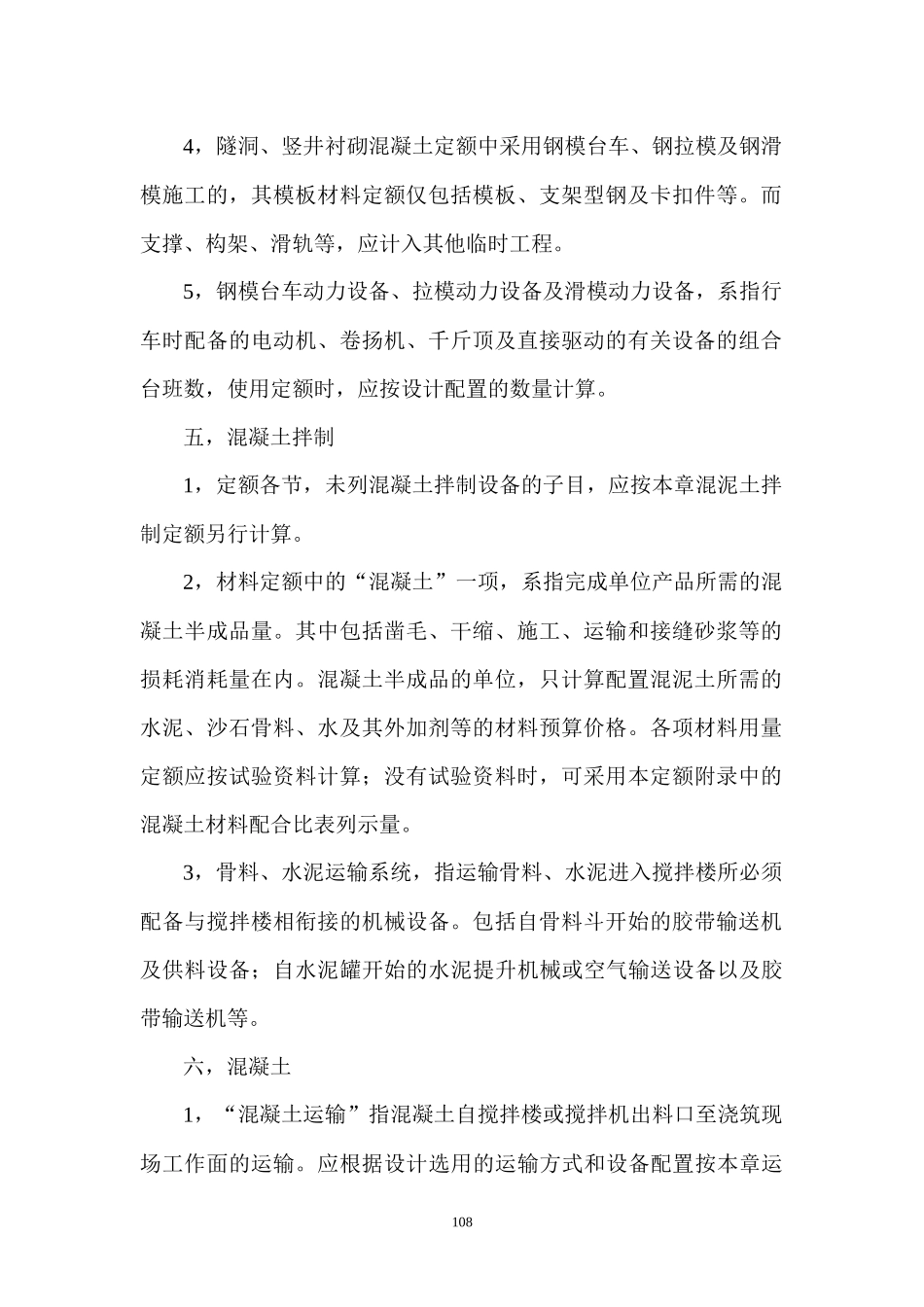

第四章混凝土及沥青混凝土工程说明Ⅰ,混凝土工程一,本部包括混凝土现浇、预制、运输、钢筋制作及安装等工程,共计107节,57个子目。适用于混凝土坝、厂房、水闸、隧洞、渠道、竖井及其他各种水工建筑物混凝土工程。二,本章定额的计量单位,除注明者外,均为建筑物及构筑物的成品实体方。三,混凝土现浇、预制、预制构件安装,钢筋、锚筋制作等工程的工作内容,除本章各节简要说明外,还包括:凿毛、冲洗、除锈、清仓、浇筑、振捣、养护、值班,模板制作、安装、拆除、维修、场内运输和其他全部辅助工作。四,定额中的模板1,定额中除注明全部使用木模板或其他模板外,其余均采用组合刚模板(包括模板、支架型钢及卡扣件等),并以根据水利水电工程混泥土构筑物的需要,综合了部分平面、异形、曲面及键槽等的木模板在内,使用定额时,不作调整。2模板材料均按预算消耗量计算,包括制作、安装、拆除、维修的消耗、损耗,并考虑了周转和回收。3,模板材料的预算消耗量,已包括孔洞、键槽、平面、曲面、承重、悬臂等各种模板在内的综合摊销量。但不包括坝体廊道模板。1074,隧洞、竖井衬砌混凝土定额中采用钢模台车、钢拉模及钢滑模施工的,其模板材料定额仅包括模板、支架型钢及卡扣件等。而支撑、构架、滑轨等,应计入其他临时工程。5,钢模台车动力设备、拉模动力设备及滑模动力设备,系指行车时配备的电动机、卷扬机、千斤顶及直接驱动的有关设备的组合台班数,使用定额时,应按设计配置的数量计算。五,混凝土拌制1,定额各节,未列混凝土拌制设备的子目,应按本章混泥土拌制定额另行计算。2,材料定额中的“混凝土”一项,系指完成单位产品所需的混凝土半成品量。其中包括凿毛、干缩、施工、运输和接缝砂浆等的损耗消耗量在内。混凝土半成品的单位,只计算配置混泥土所需的水泥、沙石骨料、水及其外加剂等的材料预算价格。各项材料用量定额应按试验资料计算;没有试验资料时,可采用本定额附录中的混凝土材料配合比表列示量。3,骨料、水泥运输系统,指运输骨料、水泥进入搅拌楼所必须配备与搅拌楼相衔接的机械设备。包括自骨料斗开始的胶带输送机及供料设备;自水泥罐开始的水泥提升机械或空气输送设备以及胶带输送机等。六,混凝土1,“混凝土运输”指混凝土自搅拌楼或搅拌机出料口至浇筑现场工作面的运输。应根据设计选用的运输方式和设备配置按本章运108输定额计算。2,混凝土现场浇注工作年上运输所需的人工、机械的数量及其他费用,已按目前的一般施工方法,综合计入本章各节定额。3,混凝土浇筑定额中已包括了调运模板、杂物、其它材料和机具所需的人工、机械的数量及费用,使用定额时,不再另外加计。4,混凝土运输定额,均按成品房计算,施工损耗和运输损耗已包括在半成品内。七,隧洞、明(暗)渠、竖井、厂房等混凝土衬砌定额中所列示的开挖断面和衬砌厚度等,均以设计尺寸为准选用定额子目。八,混凝土浇筑定额,不包括温控的加冰、通水等。九,隧洞衬砌定额,适用于坡度6O的斜井按平洞定额的人工、机械乘1.23系数执行。Ⅱ,沥青混凝土工程一,本部分包括沥青混泥土铺筑、涂层和接缝处理、运输等定额共12节,51个子目。适用于堆石坝和砂壳坝的心强、斜墙及均质坝上游面的防渗处理。二,本定额包括沥青混凝土心墙及斜墙的简式断面和复式断面和各种单项工程定额,均以坝上方工程量为单位,除注明外均按“成品方计量”。三,沥青混凝土定额的名称:1,开级配:指斜墙中的整平胶结层和排水层的沥青混凝土。2,密级配:指斜墙中的防渗层沥青混凝土和岸边接头沥青砂浆。1093,垫层:指敷设在填筑体表面与沥青混凝土之间的过渡层。4,封闭层:指沥青混凝土斜墙最表面,涂刷于防渗上层层面的沥青胶涂层。5,涂层:指涂刷在垫层、整平胶结层、排水层和防渗层表面起胶结作用或其保护下层作用的沥青制剂和沥青胶。包括乳化沥青、稀释沥青、热沥青胶及再生胶粉沥青胶等。6,岸边接头:指沥青混凝土斜墙与两岸岸边接头有的部位。四,沥青混凝土拌合方与成品方的换算系数如下表所列级配开级配密级配换算系数1.31.4即:开级配1.3拌合方完成1.0成品方。五,沥青混凝土斜墙垫层中的...
