七都溪治理三期工程1标段施工组织设计杭州萧浦水利工程建设有限公司二0一一年九月目录1、工程概况2、施工布置及组织机构3、施工总平面布置4、施工总进度及工期保证措施5、主要工程项目施工方法6、资源配置7、施工技术及质量保证措施8、安全目标及安全生产保证措施9、文明施工管理体系及措施10、环境保护措施11、确保安全工程度汛的技术组织措施12、附图第一章:工程概况1

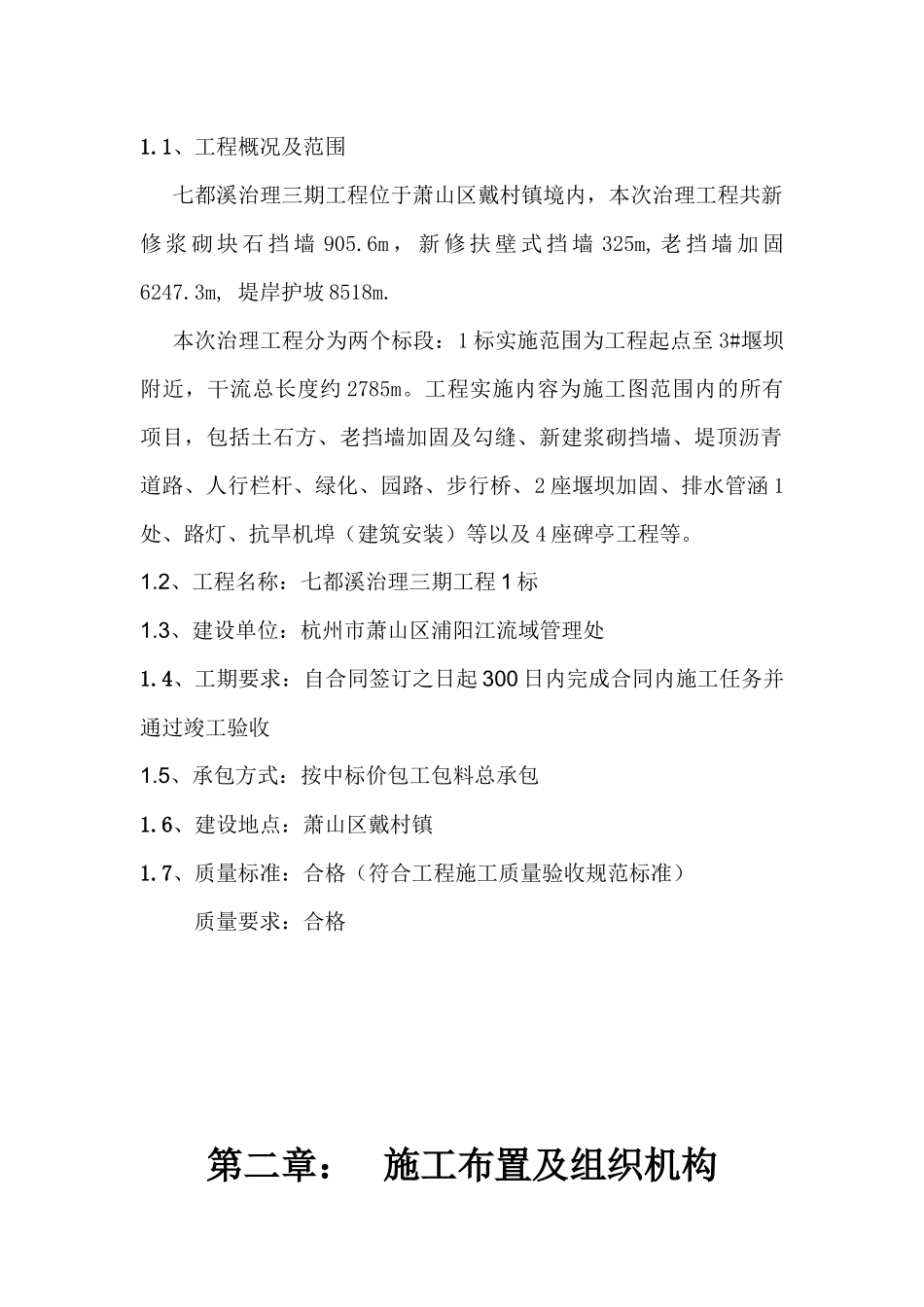

1、工程概况及范围七都溪治理三期工程位于萧山区戴村镇境内,本次治理工程共新修浆砌块石挡墙905
6m,新修扶壁式挡墙325m,老挡墙加固6247
3m,堤岸护坡8518m
本次治理工程分为两个标段:1标实施范围为工程起点至3#堰坝附近,干流总长度约2785m
工程实施内容为施工图范围内的所有项目,包括土石方、老挡墙加固及勾缝、新建浆砌挡墙、堤顶沥青道路、人行栏杆、绿化、园路、步行桥、2座堰坝加固、排水管涵1处、路灯、抗旱机埠(建筑安装)等以及4座碑亭工程等
2、工程名称:七都溪治理三期工程1标1
3、建设单位:杭州市萧山区浦阳江流域管理处1
4、工期要求:自合同签订之日起300日内完成合同内施工任务并通过竣工验收1
5、承包方式:按中标价包工包料总承包1
6、建设地点:萧山区戴村镇1
7、质量标准:合格(符合工程施工质量验收规范标准)质量要求:合格第二章:施工布置及组织机构2
1、施工布置及组织2
1、坚决贯彻执行招标文件中提出的施工技术要求,与建设、设计、监理单位密切配合,齐心协力,充分发挥企业的优势和特长,确保工程按期完成,施工质量达到合格等级,这是我们承接本工程施工的基本原则
2、结合ISO9001:2000质量保证体系的要求,从“人、机、料、法、环、测”方面进行严格的控制
将派出得力的管理班子和专业施工队伍,配置合适的施工机械,采用先进科学的施工方法,依靠丰富的实践经验,确保项目目标的实现
