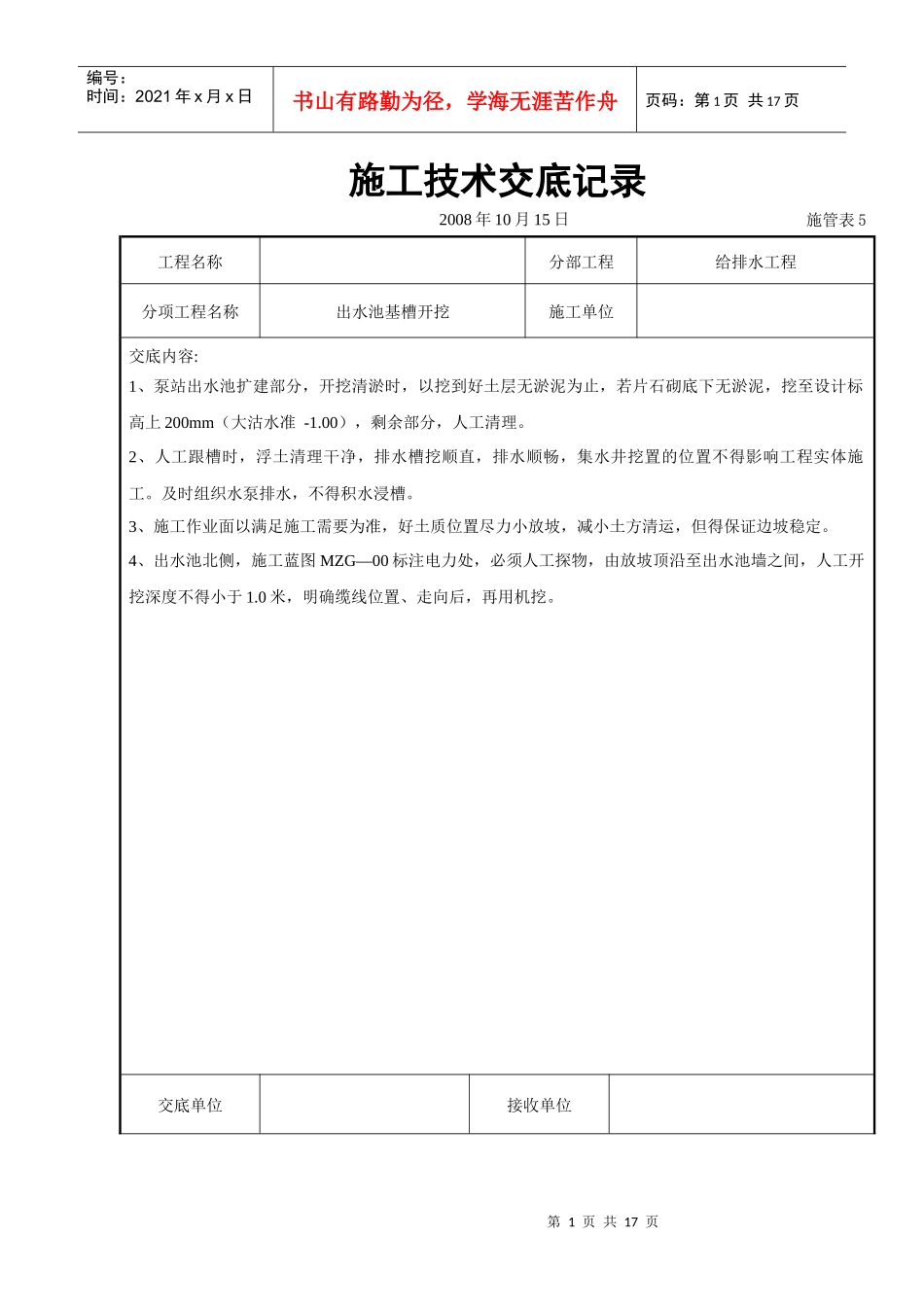

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页施工技术交底记录2008年10月15日施管表5工程名称分部工程给排水工程分项工程名称出水池基槽开挖施工单位交底内容:1、泵站出水池扩建部分,开挖清淤时,以挖到好土层无淤泥为止,若片石砌底下无淤泥,挖至设计标高上200mm(大沽水准-1
00),剩余部分,人工清理
2、人工跟槽时,浮土清理干净,排水槽挖顺直,排水顺畅,集水井挖置的位置不得影响工程实体施工
及时组织水泵排水,不得积水浸槽
3、施工作业面以满足施工需要为准,好土质位置尽力小放坡,减小土方清运,但得保证边坡稳定
4、出水池北侧,施工蓝图MZG—00标注电力处,必须人工探物,由放坡顶沿至出水池墙之间,人工开挖深度不得小于1
0米,明确缆线位置、走向后,再用机挖

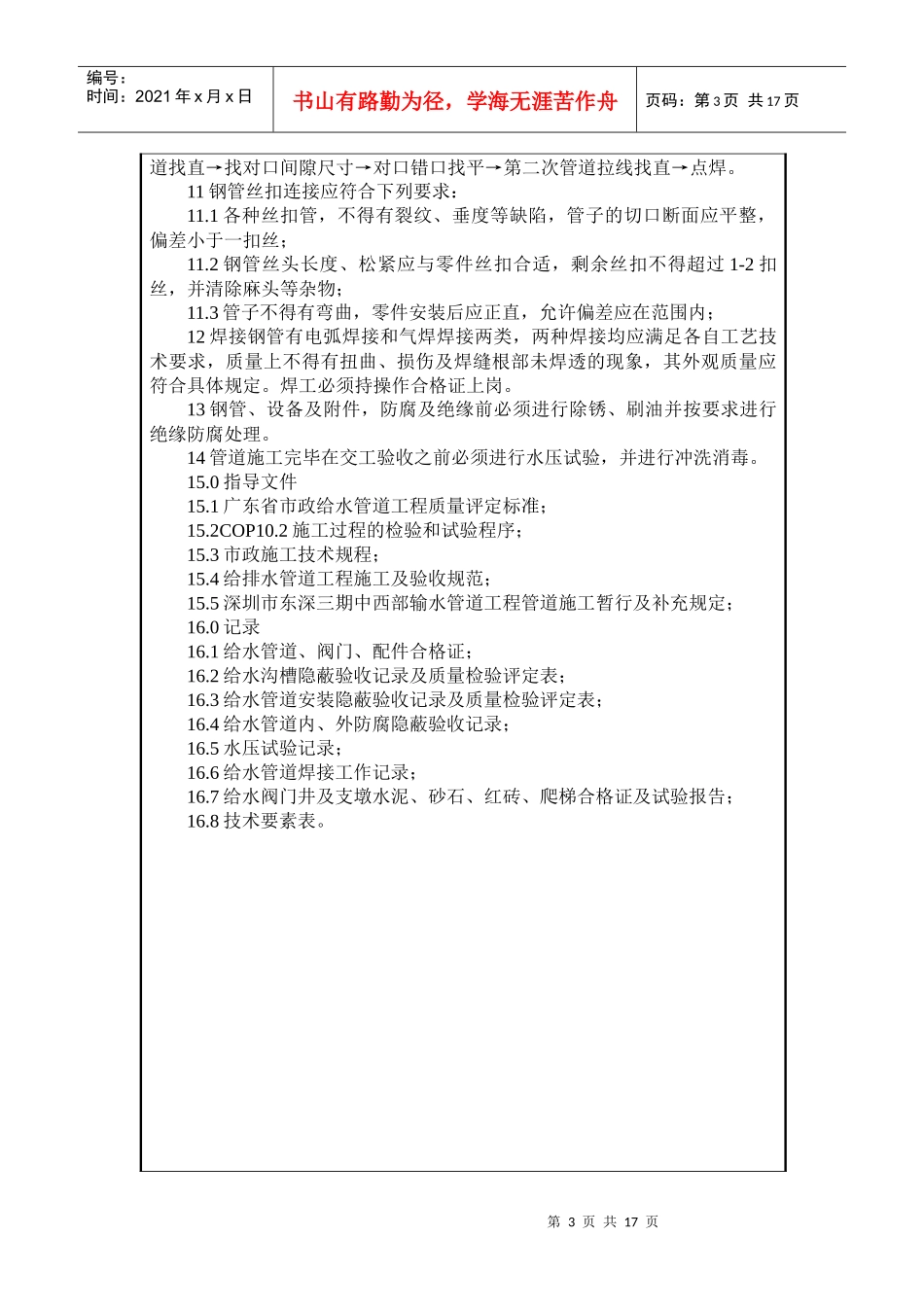

交底单位接收单位第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页交底人接收人单位工程施工质量技术交底卡工程名称:分部工程给排水工程施工项目部位:给水管道安装施工单位1给水管槽不得超挖,如发生超挖严禁用土回填,如遇地基问题应进行处理后才能铺设管道,沟槽在管道接口处应预留工作位置,沟槽完工后不得受水浸泡,沟槽允许偏差要求同雨、污水沟槽

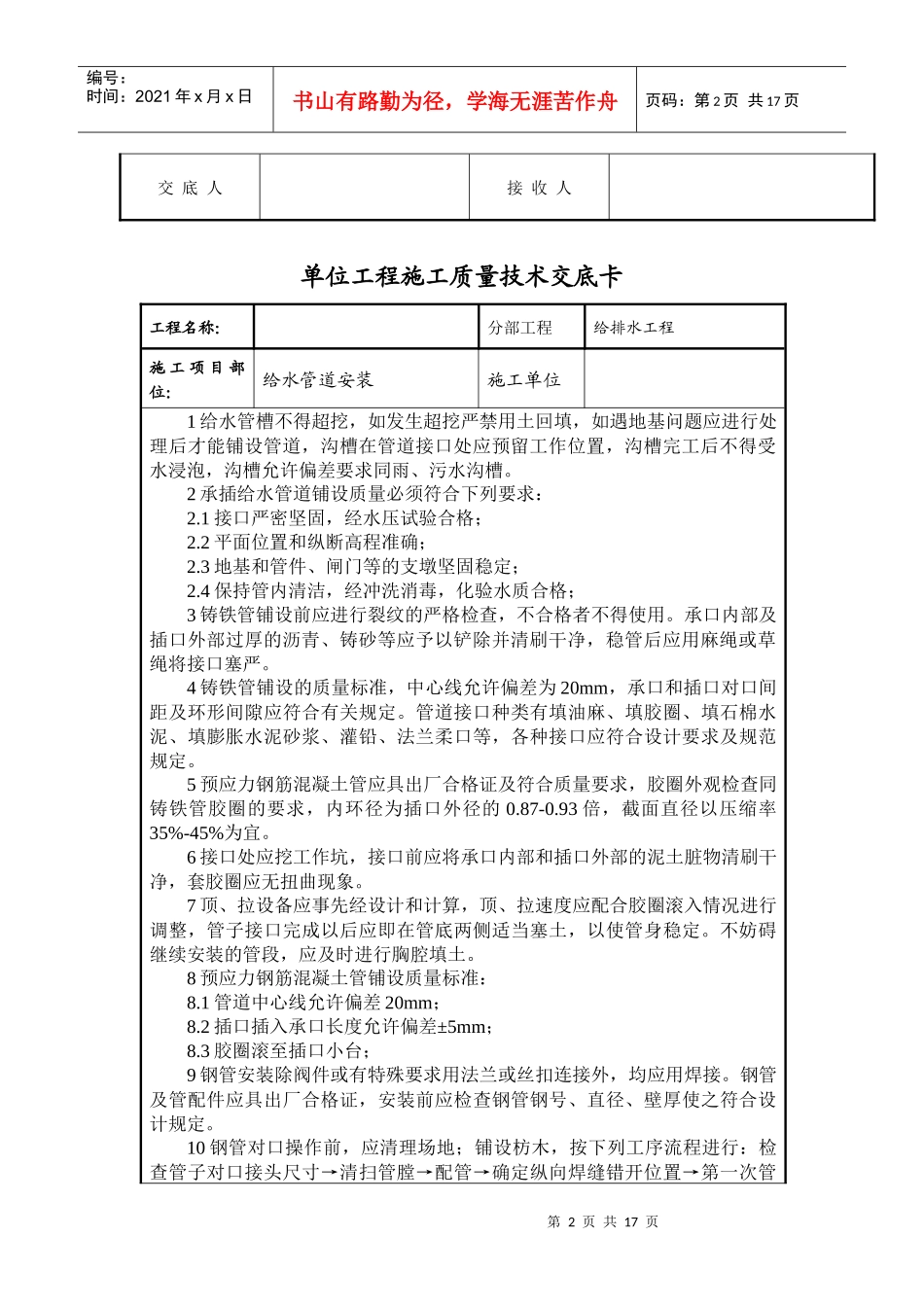

2承插给水管道铺设质量必须符合下列要求:2
1接口严密坚固,经水压试验合格;2
2平面位置和纵断高程准确;2
3地基和管件、闸门等的支墩坚固稳定;2
4保持管内清洁,经冲洗消毒,化验水质合格;3铸铁管铺设前应进行裂纹的严格检查,不合格者不得使用
承口内部及插口外部过厚的沥青、铸砂等应予以铲除并清刷干净,稳管后应用麻绳或草绳将接口塞严
4铸铁管铺设的质量标准,中心线允许偏差为20mm,承口和插口对口间距及环形间隙应符合有关规定
管道接口种类有填油麻、填胶圈、填石棉水泥、填膨胀水泥砂浆
