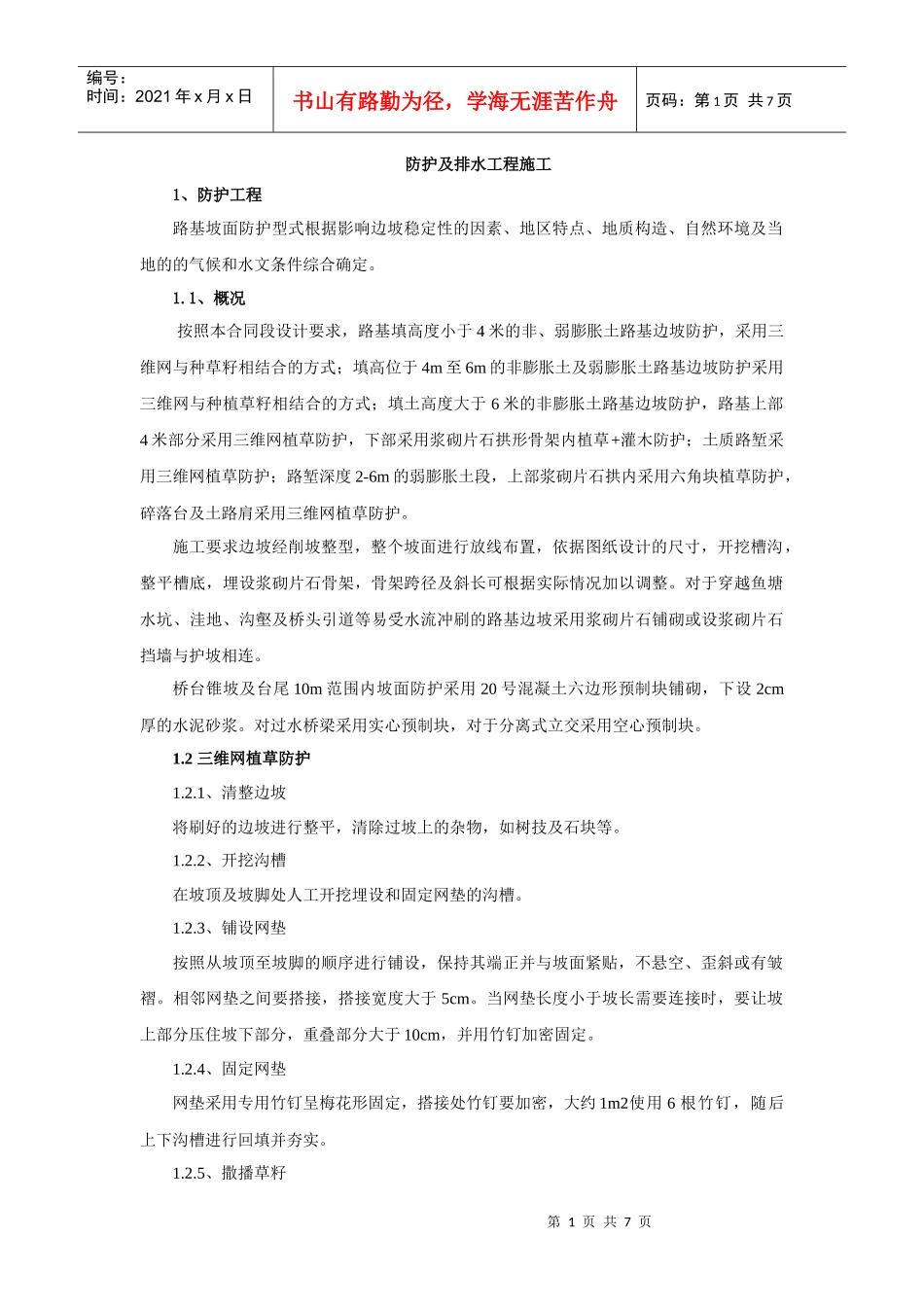

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页防护及排水工程施工1、防护工程路基坡面防护型式根据影响边坡稳定性的因素、地区特点、地质构造、自然环境及当地的的气候和水文条件综合确定
1、概况按照本合同段设计要求,路基填高度小于4米的非、弱膨胀土路基边坡防护,采用三维网与种草籽相结合的方式;填高位于4m至6m的非膨胀土及弱膨胀土路基边坡防护采用三维网与种植草籽相结合的方式;填土高度大于6米的非膨胀土路基边坡防护,路基上部4米部分采用三维网植草防护,下部采用浆砌片石拱形骨架内植草+灌木防护;土质路堑采用三维网植草防护;路堑深度2-6m的弱膨胀土段,上部浆砌片石拱内采用六角块植草防护,碎落台及土路肩采用三维网植草防护
施工要求边坡经削坡整型,整个坡面进行放线布置,依据图纸设计的尺寸,开挖槽沟,整平槽底,埋设浆砌片石骨架,骨架跨径及斜长可根据实际情况加以调整
对于穿越鱼塘水坑、洼地、沟壑及桥头引道等易受水流冲刷的路基边坡采用浆砌片石铺砌或设浆砌片石挡墙与护坡相连
桥台锥坡及台尾10m范围内坡面防护采用20号混凝土六边形预制块铺砌,下设2cm厚的水泥砂浆
对过水桥梁采用实心预制块,对于分离式立交采用空心预制块
2三维网植草防护1
1、清整边坡将刷好的边坡进行整平,清除过坡上的杂物,如树技及石块等
2、开挖沟槽在坡顶及坡脚处人工开挖埋设和固定网垫的沟槽
3、铺设网垫按照从坡顶至坡脚的顺序进行铺设,保持其端正并与坡面紧贴,不悬空、歪斜或有皱褶
相邻网垫之间要搭接,搭接宽度大于5cm
当网垫长度小于坡长需要连接时,要让坡上部分压住坡下部分,重叠部分大于10cm,并用竹钉加密固定
4、固定网垫网垫采用专用竹钉呈梅花形固定,搭接处竹钉要加密,大约1m2使用6根竹钉,随后上下沟槽进行回填并夯实
5、撒播草籽第2
