英诺格林·净水专家山东神达化工有限公司30万吨/年聚丙烯项目除盐水站试车方案北京英诺格林科技有限公司2014年3月为保证脱盐水站正常运行,须对系统进行预运行,确保系统符合设计与用户要求

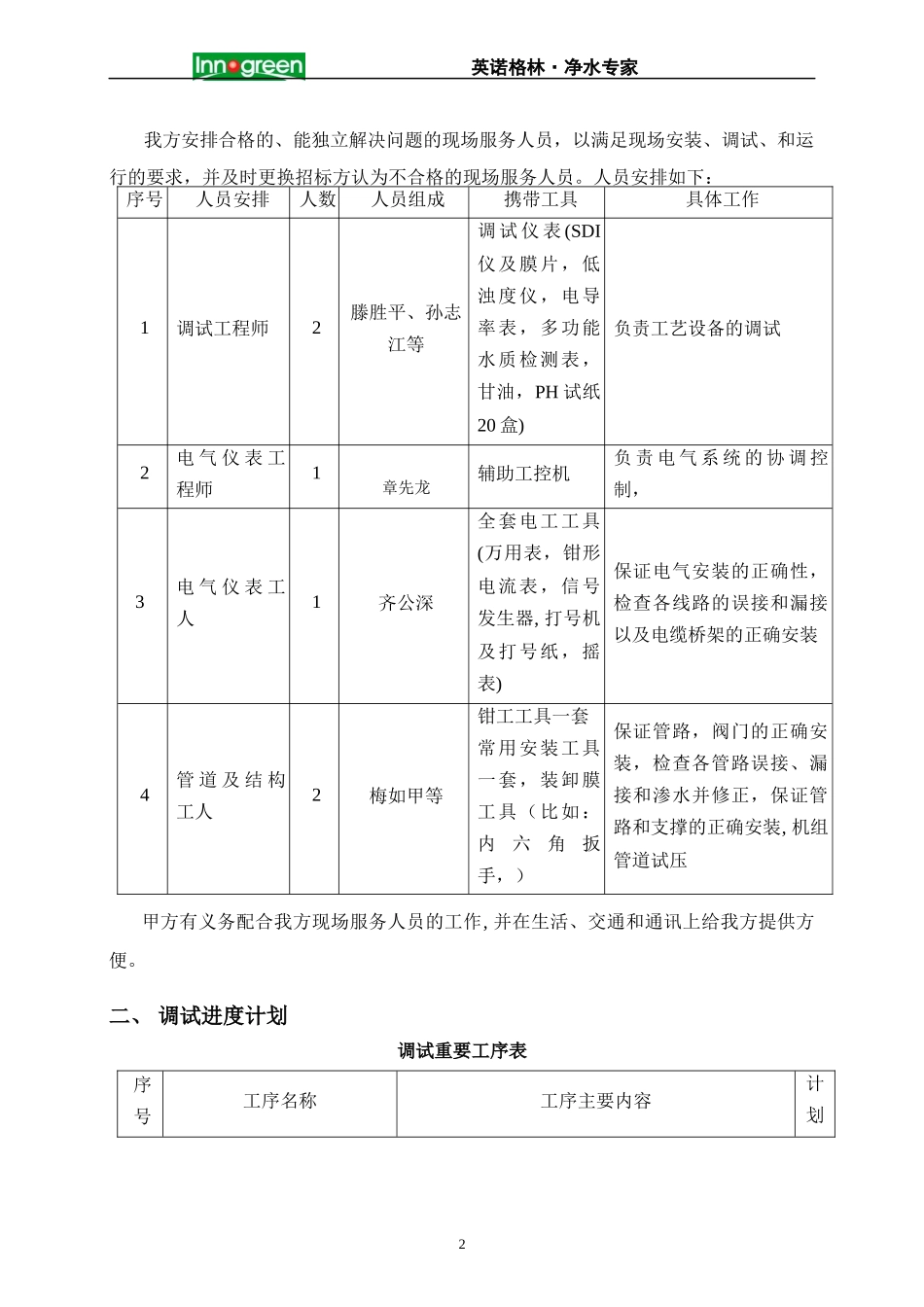

一、调试人员的组织1英诺格林·净水专家我方安排合格的、能独立解决问题的现场服务人员,以满足现场安装、调试、和运行的要求,并及时更换招标方认为不合格的现场服务人员
人员安排如下:序号人员安排人数人员组成携带工具具体工作1调试工程师2滕胜平、孙志江等调试仪表(SDI仪及膜片,低浊度仪,电导率表,多功能水质检测表,甘油,PH试纸20盒)负责工艺设备的调试2电气仪表工程师1章先龙辅助工控机负责电气系统的协调控制,3电气仪表工人1齐公深全套电工工具(万用表,钳形电流表,信号发生器,打号机及打号纸,摇表)保证电气安装的正确性,检查各线路的误接和漏接以及电缆桥架的正确安装4管道及结构工人2梅如甲等钳工工具一套常用安装工具一套,装卸膜工具(比如:内六角扳手,)保证管路,阀门的正确安装,检查各管路误接、漏接和渗水并修正,保证管路和支撑的正确安装,机组管道试压甲方有义务配合我方现场服务人员的工作,并在生活、交通和通讯上给我方提供方便

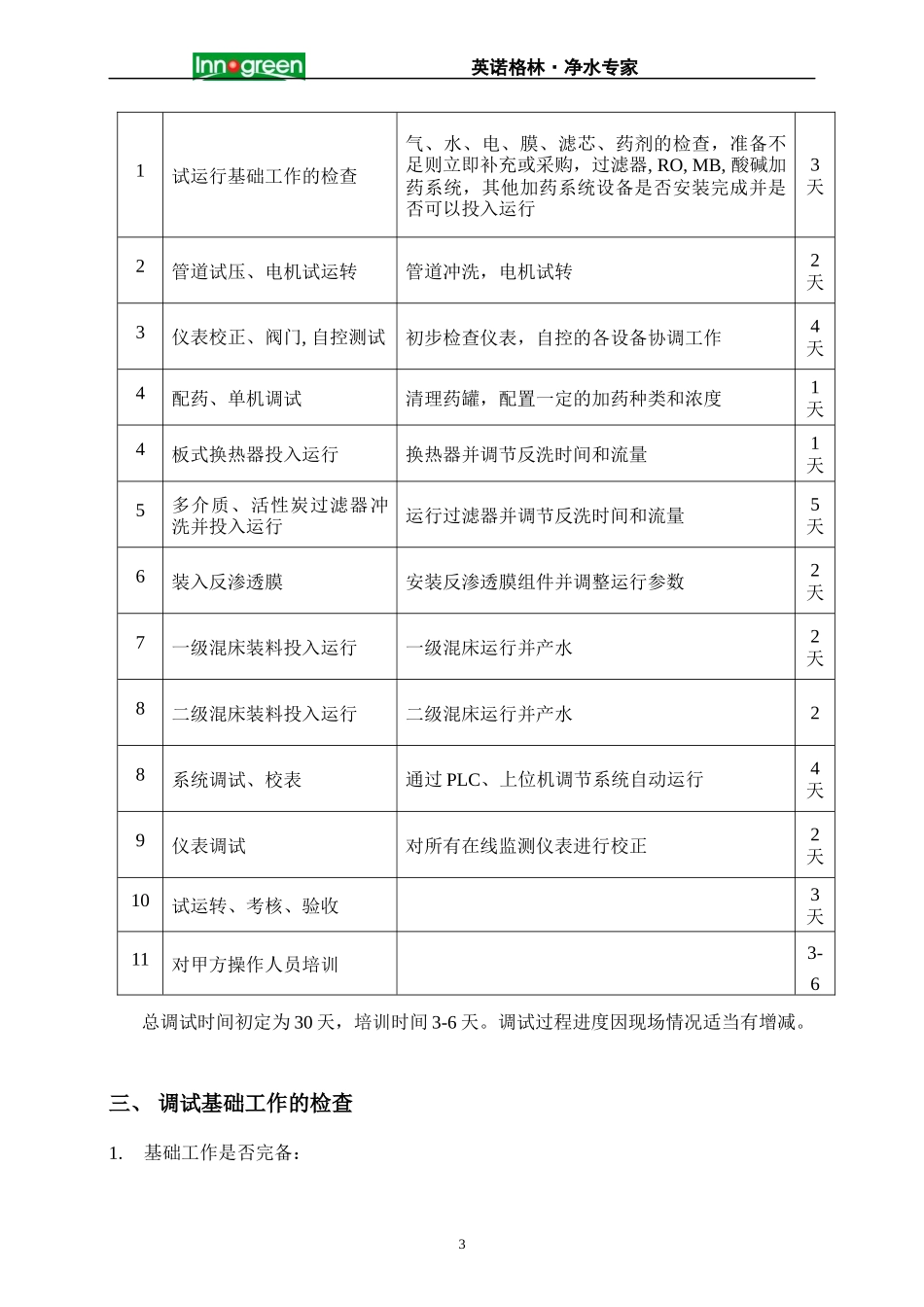

二、调试进度计划调试重要工序表序号工序名称工序主要内容计划用2英诺格林·净水专家1试运行基础工作的检查气、水、电、膜、滤芯、药剂的检查,准备不足则立即补充或采购,过滤器,RO,MB,酸碱加药系统,其他加药系统设备是否安装完成并是否可以投入运行3天2管道试压、电机试运转管道冲洗,电机试转2天3仪表校正、阀门,自控测试初步检查仪表,自控的各设备协调工作4天4配药、单机调试清理药罐,配置一定的加药种类和浓度1天4板式换热器投入运行换热器并调节反洗时间和流量1天5多介质、活性炭过滤器冲洗并投入运行运行过滤器并调节反洗时间和流量5天6装入反渗透膜安装反渗透膜组件并调整运行参数2天7一级混床装
