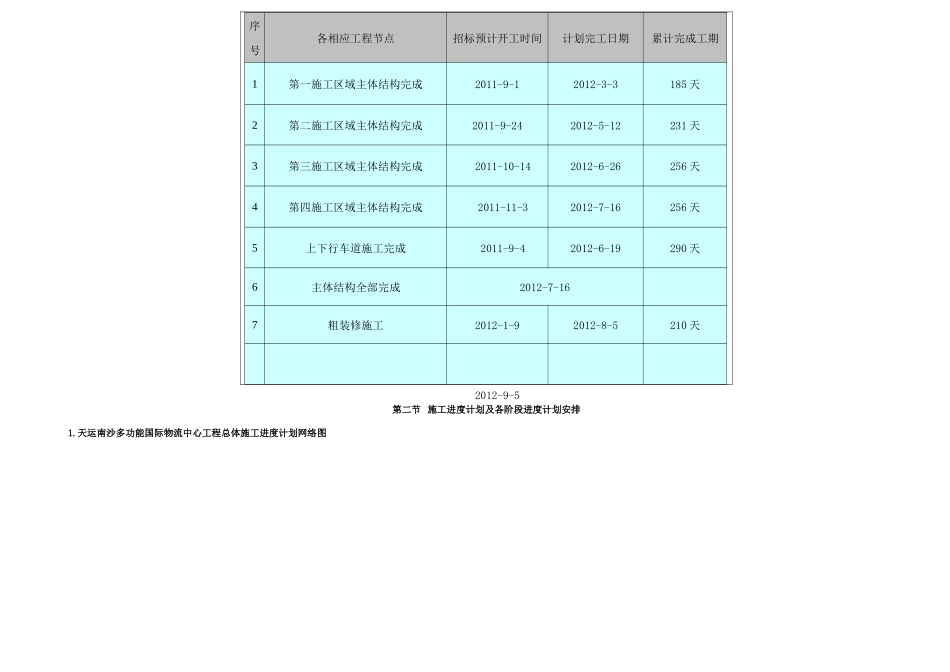

第八章施工工期进度安排及保证措施第一节总体计划管理目标我公司根据自身施工能力和经验,拟定于2011年9月1日开工,2012年10月4日竣工。我们按400个日历天来制定施工进度计划,我单位保证在以下节点工期内完成所有承包范围内工程量,并达到工程招标文件和相关验收规范的要求及标准。考虑到周转材料、机械设备、劳动力与工期、工作面的相互制约的关系,因此,在工程流水施工的同时考虑错开同一工作面各工序的施工时间,以充分利用工作面,确保工期。天运南沙多功能物流中心工程计划工期目标控制节点序号各相应工程节点招标预计开工时间计划完工日期累计完成工期1第一施工区域主体结构完成2011-9-12012-3-3185天2第二施工区域主体结构完成2011-9-242012-5-12231天3第三施工区域主体结构完成2011-10-142012-6-26256天4第四施工区域主体结构完成2011-11-32012-7-16256天5上下行车道施工完成2011-9-42012-6-19290天6主体结构全部完成2012-7-167粗装修施工2012-1-92012-8-5210天2012-9-5第二节施工进度计划及各阶段进度计划安排1.天运南沙多功能国际物流中心工程总体施工进度计划网络图工程标尺05101520253035404550556065707580859095100105110115120125130135140145150155160165170175180185190195200205210215220225230235240245250255260265270275280285290295300305310315320325330335340345350355360365370375380385390395400月9月10月11月12月1月2月3月4月5月6月7月8月9月10月年20112012工程周12345678910111213141516171819202122232425262728293031323334353637383940414243444546474849505152535455565758进度标尺05101520253035404550556065707580859095100105110115120125130135140145150155160165170175180185190195200205210215220225230235240245250255260265270275280285290295300305310315320325330335340345350355360365370375380385390395400办公区上下车道和司机休息室等仓库区和装卸区网络图说明1、本计划开工日期拟定为2011年9月1日,未考虑过节法定节假日、政府强制行停工以及不可抗力因素造成的停工。2、计划进场后即进行土方开挖施工,未包含桩基检测时间,若现场需要桩基检测,则总工期须顺延;若出现不合格桩需要补桩或采取其他措施补强,因补桩或采取的其它措施造成工期延误,总工期须顺延。3、若因图纸修改造成工期延误,工期须顺延。梦龙软件制作2010-07-31结束时间起始时间2012-10-042011-09-01校对人审核人绘图人雷勤书项目负责人中建四局第六建筑工程有限公司备注:文件名总工期400天天运南沙多功能国际物流中心设备联动调试40井架拆除钢结构完成井架拆除配合外架拆除301-1、1-2区二层室内装修401-1、1-2区外墙装修30井架安装二楼独立柱和屋面框梁施工20预应力施工准备71-2、2-2区二楼夹层施工153-1、4-1区1层室内地坪及装修45二层砌体203-2、4-2区一层室内装修50二层砌体25机电安装85模板拆除103-2、4-2、装卸2区钢结构屋盖施工30机电安装801-1、1-2区模板拆除101-1、1-2、装卸3区钢结构屋盖施工30机电安装1003-1、4-1区模板拆除103-1、4-1、装卸1区钢结构屋盖施工(含春节放假20天)50下行车道施工903-1、4-1区承台土方开挖20塔吊安装完成1-1、1-2区承台土方开挖203-1、4-1区承台地梁施工203-1、4-1区挡土墙和第一段柱施工15井架安装办公区二层结构施工153-1、4-1、装卸1区土方回填碾压至稳定层12独立柱分2次施工14结构预留预埋、外加搭设65办公区首层结构施工153-1、4-1区夹层施工153-1、4-1、装卸1区二层预应力施工18结构预留预埋、外架搭设1053-2、4-2区夹层施工15塔吊安装完成3-2、4-2区承台土方开挖201-1、1-2区承台地梁施工201-1、1-2区挡土墙和第一段柱施工151-1、1-2、装卸3区土方回填碾压至稳定层12独立柱分2次施工14结构预留预埋、外架搭设851-1、1-2区夹层施工151-1、1-2、装卸3区二层预应力施工(含春节放假20天)381-2、2-2区承台土方开挖203-2、4-2承台地梁施工203-2、4-2区挡土墙和第一段柱施工153-2、4-2、装卸2区回填碾压至稳定层123-2、4-2、装卸2区二层预应力施工18井架安装二楼独立柱和屋面框梁施工203-2、4-2区二楼夹层施工15预...
