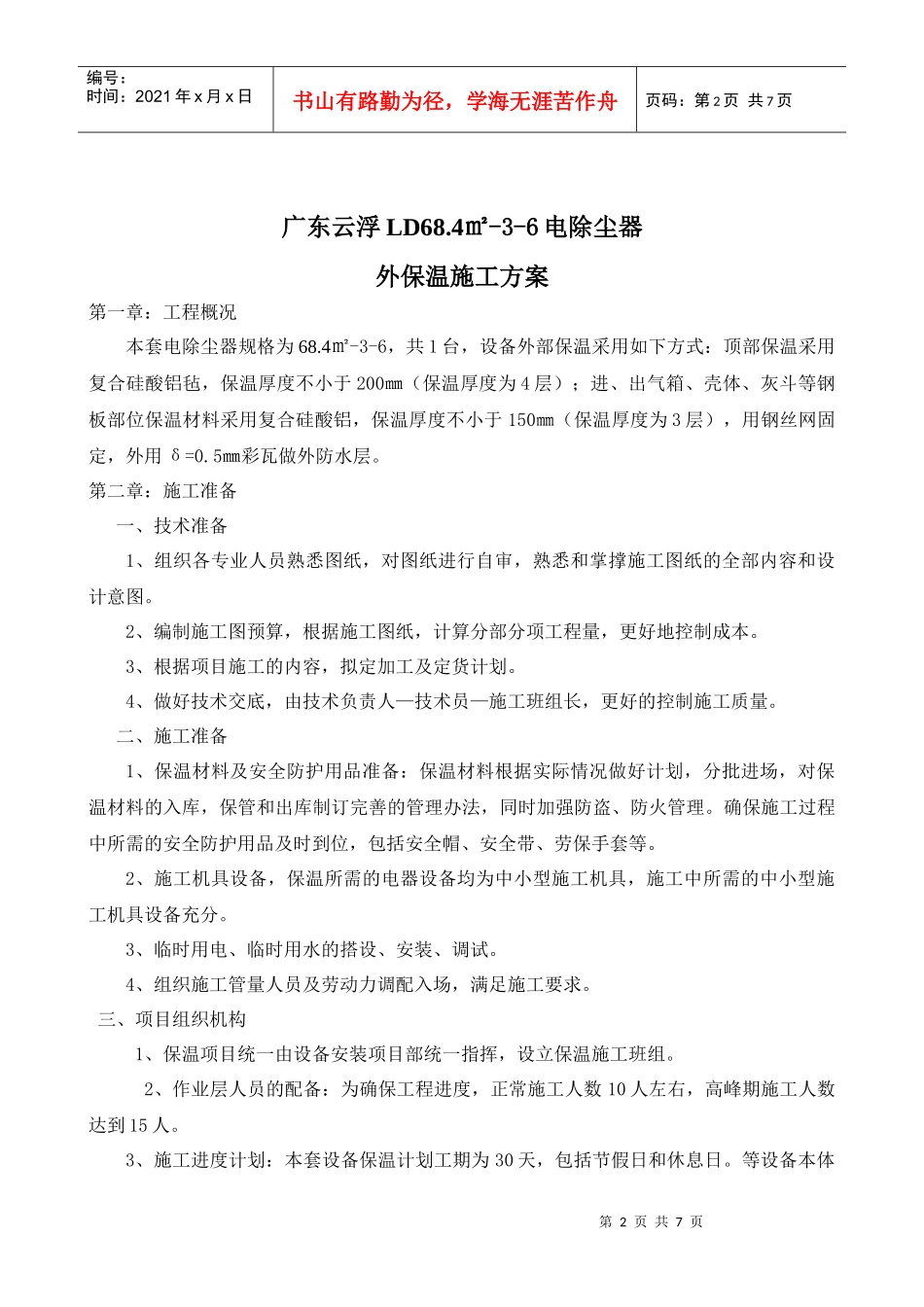

4㎡-3-6电除尘器外保温施工方案第一章:工程概况本套电除尘器规格为68
4㎡-3-6,共1台,设备外部保温采用如下方式:顶部保温采用复合硅酸铝毡,保温厚度不小于200㎜(保温厚度为4层);进、出气箱、壳体、灰斗等钢板部位保温材料采用复合硅酸铝,保温厚度不小于150㎜(保温厚度为3层),用钢丝网固定,外用δ=0
5㎜彩瓦做外防水层
第二章:施工准备一、技术准备1、组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌撑施工图纸的全部内容和设计意图
2、编制施工图预算,根据施工图纸,计算分部分项工程量,更好地控制成本
3、根据项目施工的内容,拟定加工及定货计划
4、做好技术交底,由技术负责人—技术员—施工班组长,更好的控制施工质量
二、施工准备1、保温材料及安全防护用品准备:保温材料根据实际情况做好计划,分批进场,对保温材料的入库,保管和出库制订完善的管理办法,同时加强防盗、防火管理
确保施工过程中所需的安全防护用品及时到位,包括安全帽、安全带、劳保手套等
2、施工机具设备,保温所需的电器设备均为中小型施工机具,施工中所需的中小型施工机具设备充分
3、临时用电、临时用水的搭设、安装、调试
4、组织施工管量人员及劳动力调配入场,满足施工要求
三、项目组织机构1、保温项目统一由设备安装项目部统一指挥,设立保温施工班组
2、作业层人员的配备:为确保工程进度,正常施工人数10人左右,高峰期施工人数达到15人

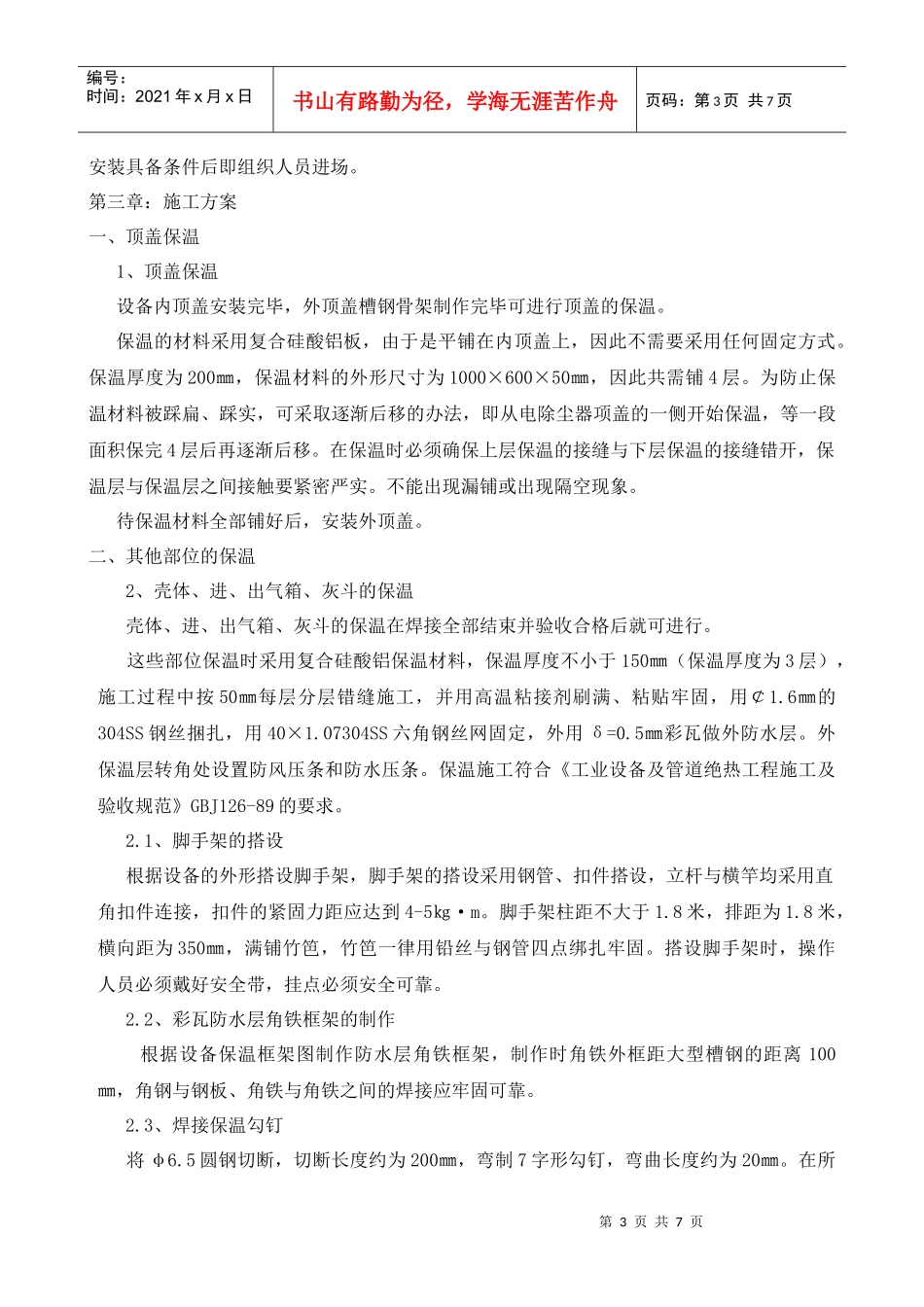

3、施工进度计划:本套设备保温计划工期为30天,包括节假日和休息日
