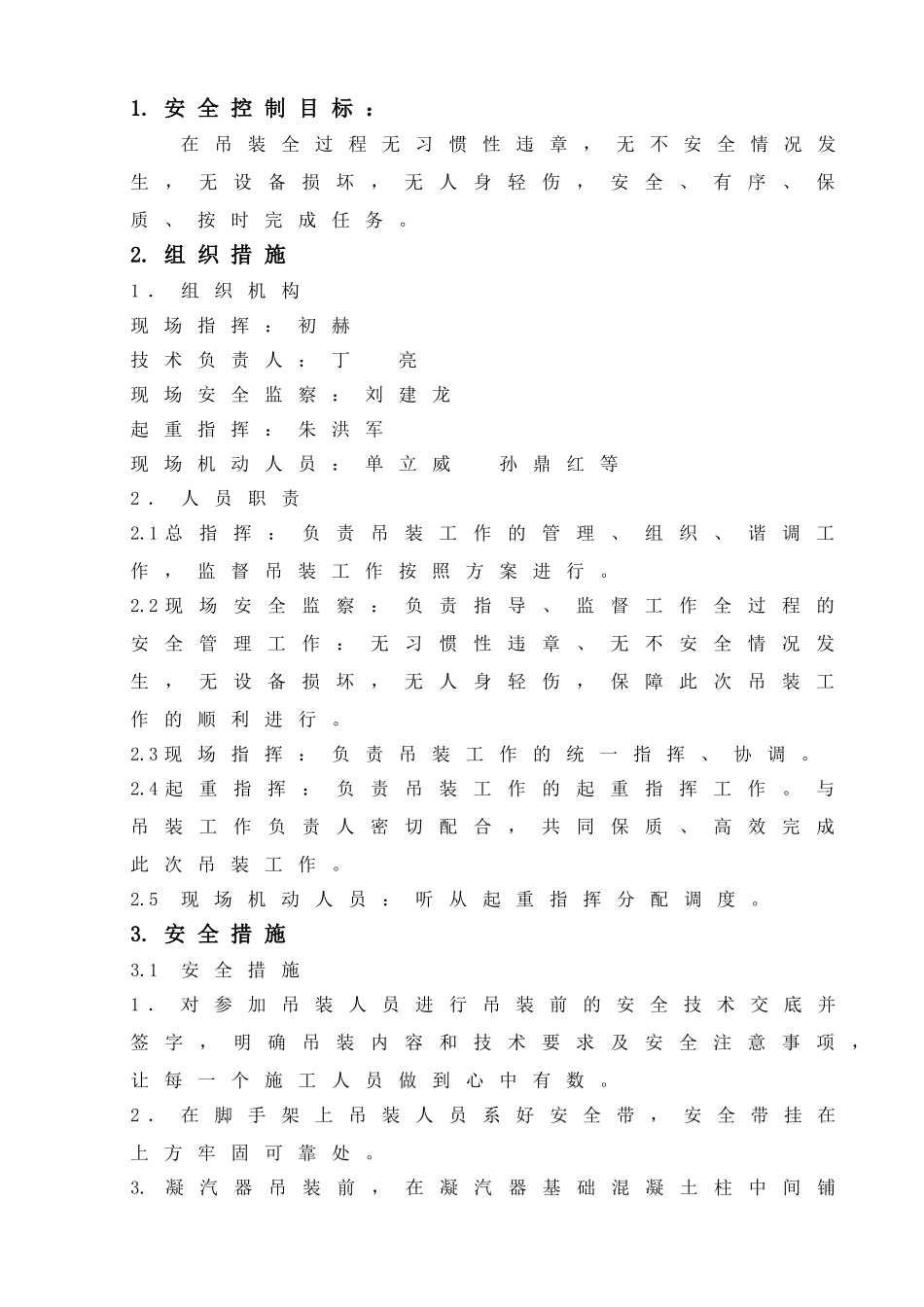

安全控制目标:第2页2
组织措施第2页3
安全措施第2页4
技术措施第3页5
管理措施:第3页6.质量要求、作业准备工作及条件第4页7.施工方法、步骤及作业程序第5页8
施工危险因素和环境因素辨识及控制对策表第18页1
安全控制目标:在吊装全过程无习惯性违章,无不安全情况发生,无设备损坏,无人身轻伤,安全、有序、保质、按时完成任务
组织措施1.组织机构现场指挥:初赫技术负责人:丁亮现场安全监察:刘建龙起重指挥:朱洪军现场机动人员:单立威孙鼎红等2.人员职责2
1总指挥:负责吊装工作的管理、组织、谐调工作,监督吊装工作按照方案进行
2现场安全监察:负责指导、监督工作全过程的安全管理工作:无习惯性违章、无不安全情况发生,无设备损坏,无人身轻伤,保障此次吊装工作的顺利进行
3现场指挥:负责吊装工作的统一指挥、协调
4起重指挥:负责吊装工作的起重指挥工作
与吊装工作负责人密切配合,共同保质、高效完成此次吊装工作
5现场机动人员:听从起重指挥分配调度
1安全措施1.对参加吊装人员进行吊装前的安全技术交底并签字,明确吊装内容和技术要求及安全注意事项,让每一个施工人员做到心中有数
2.在脚手架上吊装人员系好安全带,安全带挂在上方牢固可靠处
凝汽器吊装前,在凝汽器基础混凝土柱中间铺设安全网,在混凝土柱两侧搭设脚手架,脚手架上部铺设跳板,跳板两侧用铁丝绑扎牢固,脚手架高度低于混凝土柱顶部约500mm
两侧脚手架应配制临时爬梯,并做好做固定措施,严禁立杆攀爬
4.使用手动葫芦、钢丝绳有出厂合格证,使用前做好起重的安全措施
参加吊装工作的起重指挥、吊车司机均要持证上岗
参加吊装人员需严格按本方案内容进行施工
7.起重指挥发出信号明确,吊车司机必须听从起重指挥信号进行操作
8.吊装的履带吊车应做过负荷试验,且试验合格,且吊装用的钢丝绳有出厂合
