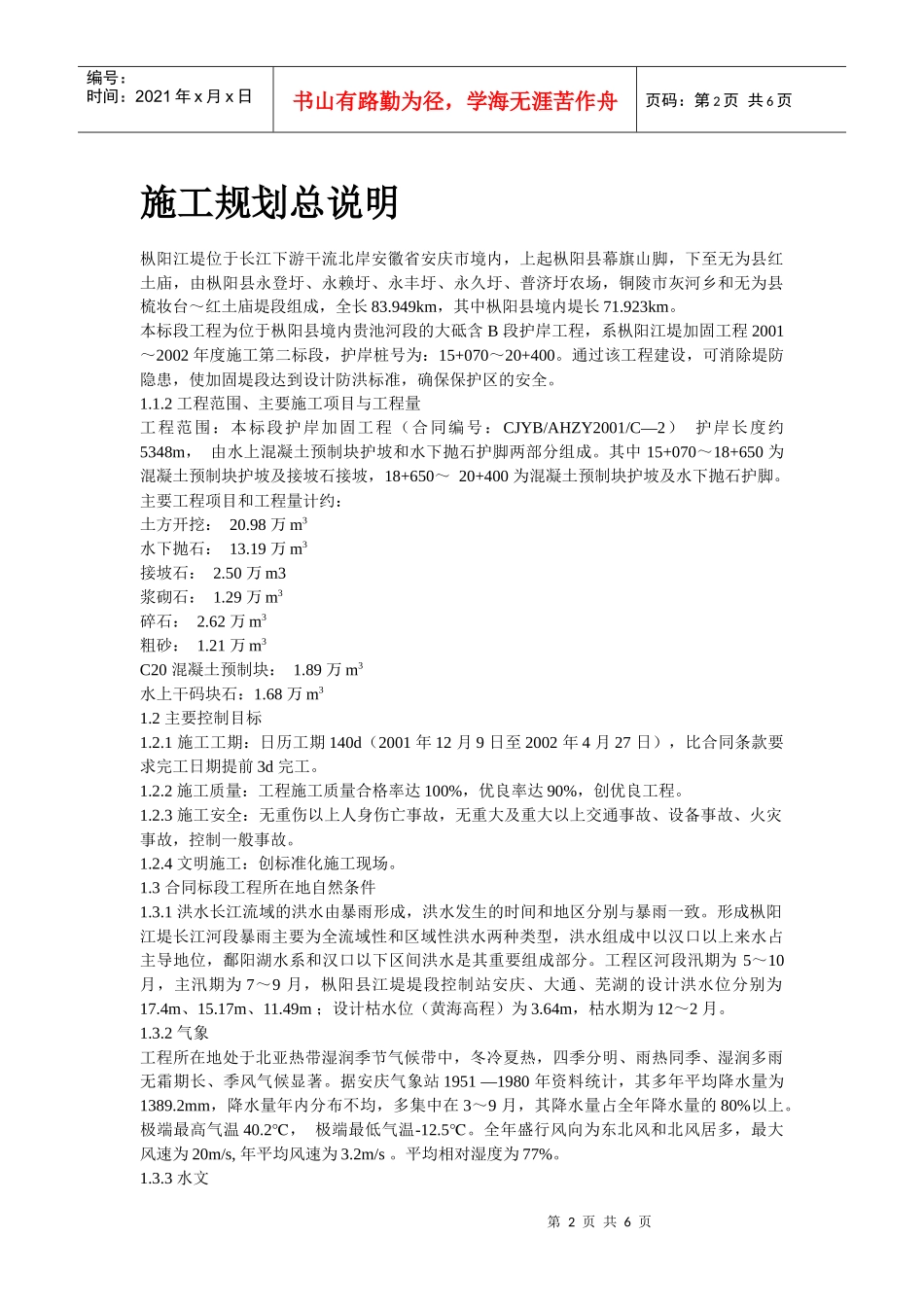

2第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页施工规划总说明枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83
949km,其中枞阳县境内堤长71
本标段工程为位于枞阳县境内贵池河段的大砥含B段护岸工程,系枞阳江堤加固工程2001~2002年度施工第二标段,护岸桩号为:15+070~20+400
通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全
2工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成
其中15+070~18+650为混凝土预制块护坡及接坡石接坡,18+650~20+400为混凝土预制块护坡及水下抛石护脚
主要工程项目和工程量计约:土方开挖:20
98万m3水下抛石:13
19万m3接坡石:2
50万m3浆砌石:1
29万m3碎石:2
62万m3粗砂:1
21万m3C20混凝土预制块:1
89万m3水上干码块石:1
68万m31
2主要控制目标1
1施工工期:日历工期140d(2001年12月9日至2002年4月27日),比合同条款要求完工日期提前3d完工
2施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程
3施工安全:无重伤以上人身伤亡
