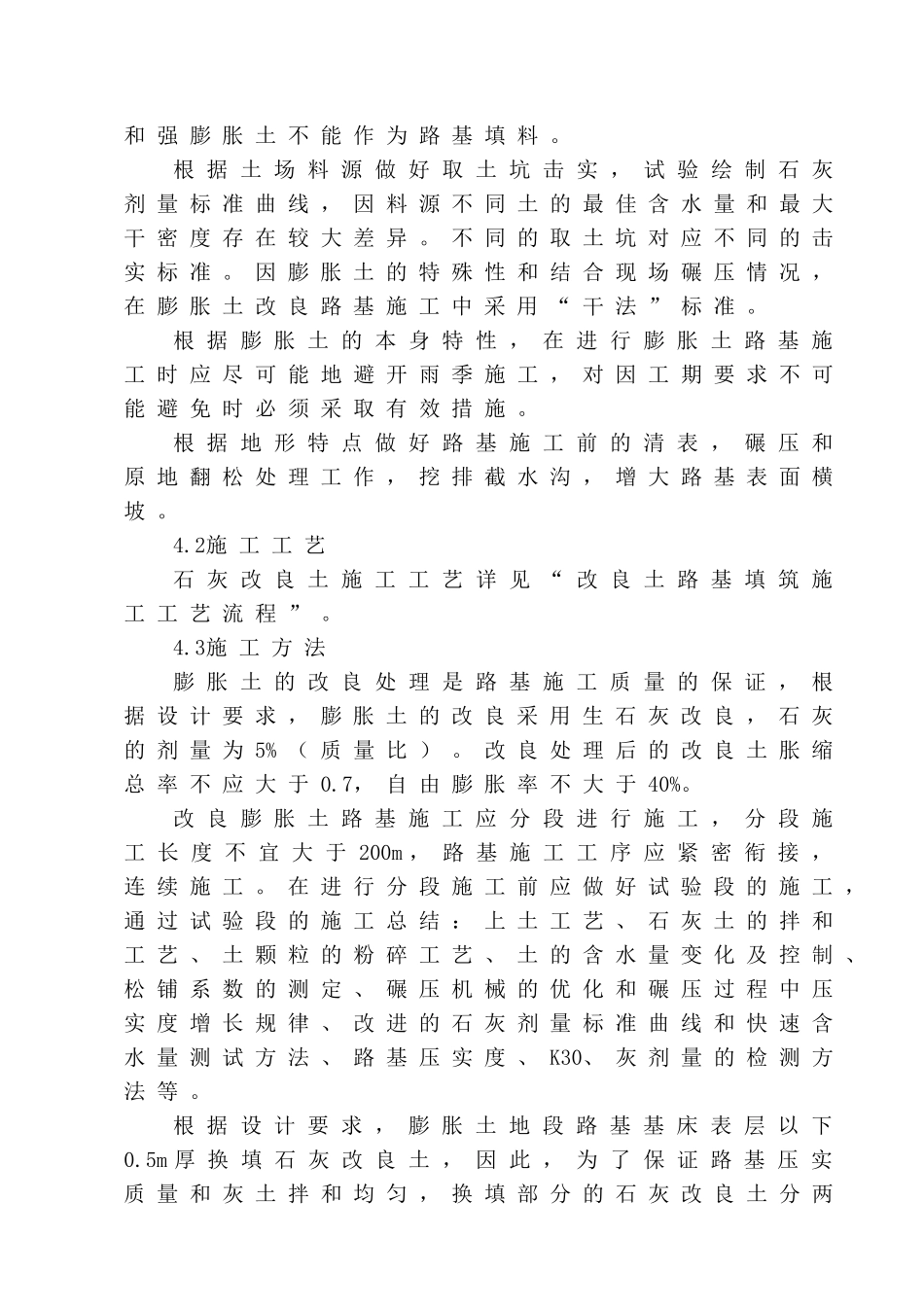

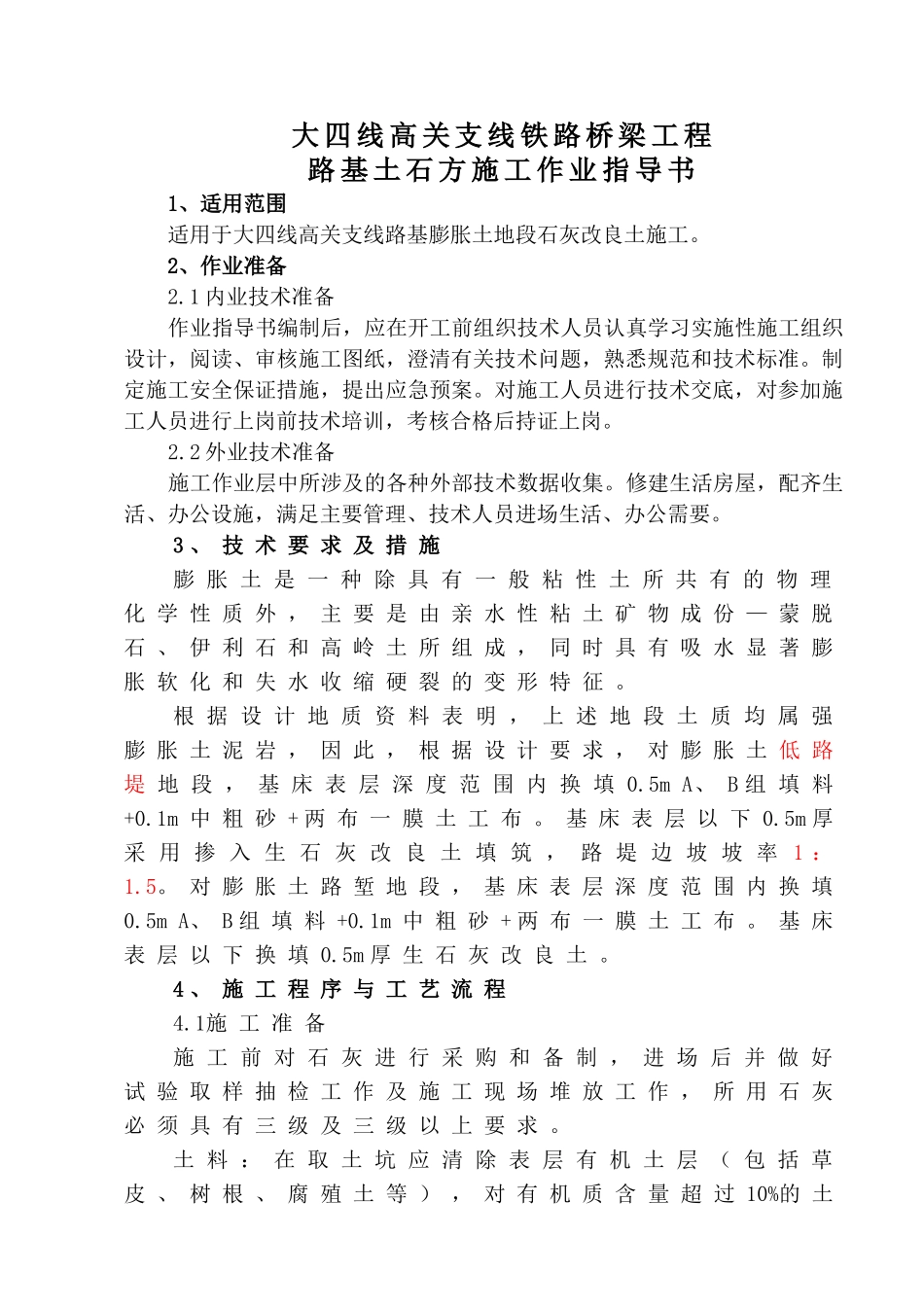

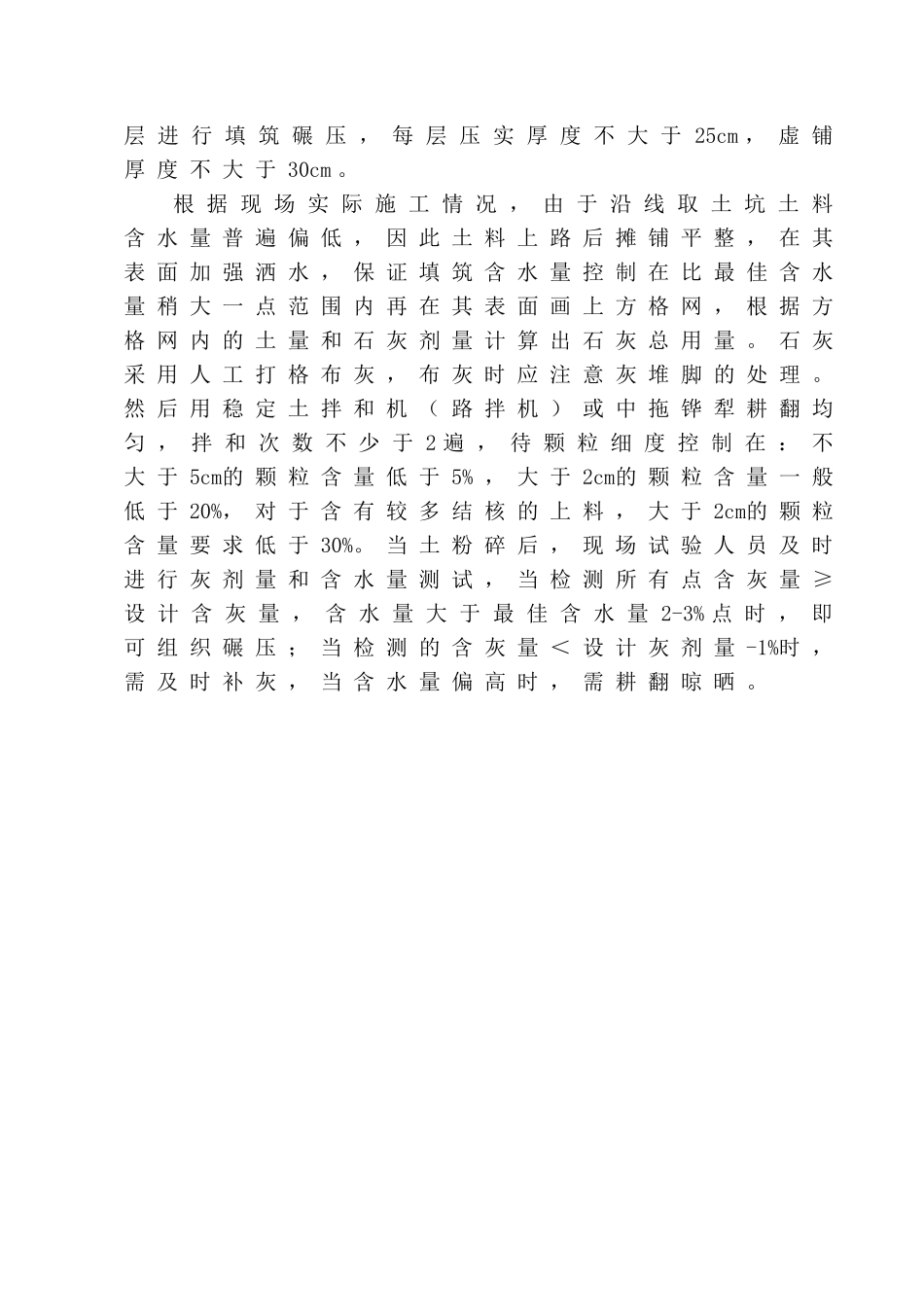

大四线高关支线铁路桥梁工程路基土石方施工作业指导书1、适用范围适用于大四线高关支线路基膨胀土地段石灰改良土施工
2、作业准备2
1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
3、技术要求及措施膨胀土是一种除具有一般粘性土所共有的物理化学性质外,主要是由亲水性粘土矿物成份—蒙脱石、伊利石和高岭土所组成,同时具有吸水显著膨胀软化和失水收缩硬裂的变形特征
根据设计地质资料表明,上述地段土质均属强膨胀土泥岩,因此,根据设计要求,对膨胀土低路堤地段,基床表层深度范围内换填0
5mA、B组填料+0
1m中粗砂+两布一膜土工布
基床表层以下0
5m厚采用掺入生石灰改良土填筑,路堤边坡坡率1:1
对膨胀土路堑地段,基床表层深度范围内换填0
5mA、B组填料+0
1m中粗砂+两布一膜土工布
基床表层以下换填0
5m厚生石灰改良土
4、施工程序与工艺流程4
1施工准备施工前对石灰进行采购和备制,进场后并做好试验取样抽检工作及施工现场堆放工作,所用石灰必须具有三级及三级以上要求
土料:在取土坑应清除表层有机土层(包括草皮、树根、腐殖土等),对有机质含量超过10%的土和强膨胀土不能作为路基填料
根据土场料源做好取土坑击实,试验绘制石灰剂量标准曲线,因料源不同土的最佳含水量和最大干密度存在较大差异
不同的取土坑对应不同的击实标准
因膨胀土的特殊性和结合现场碾压情况,在膨胀土改良路基施工中采用“干法”标准
根据膨胀土的本身特性,在进行膨胀土路基施工时应尽可能地
