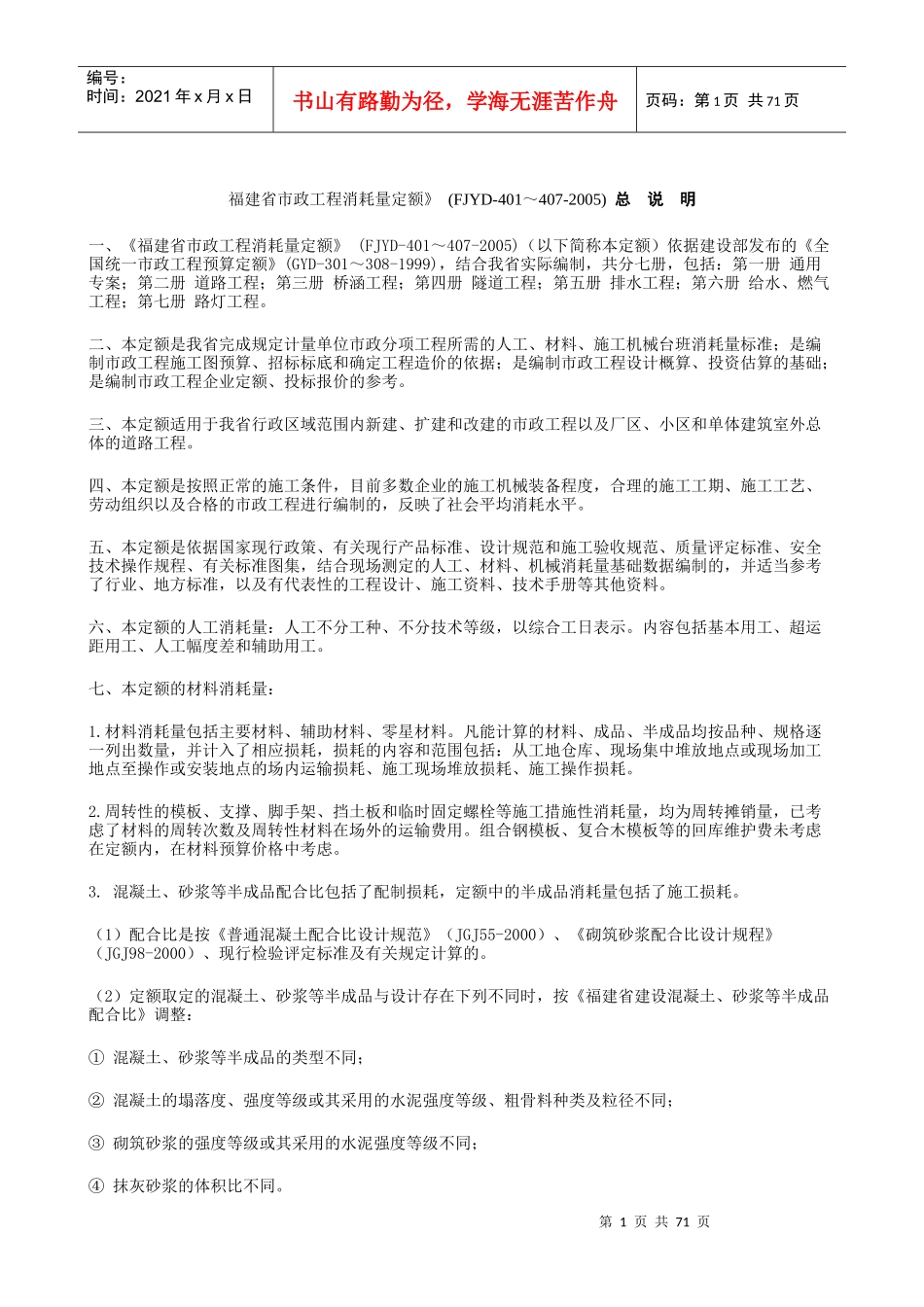

第1页共71页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共71页福建省市政工程消耗量定额》(FJYD-401~407-2005)总说明一、《福建省市政工程消耗量定额》(FJYD-401~407-2005)(以下简称本定额)依据建设部发布的《全国统一市政工程预算定额》(GYD-301~308-1999),结合我省实际编制,共分七册,包括:第一册通用专案;第二册道路工程;第三册桥涵工程;第四册隧道工程;第五册排水工程;第六册给水、燃气工程;第七册路灯工程
二、本定额是我省完成规定计量单位市政分项工程所需的人工、材料、施工机械台班消耗量标准;是编制市政工程施工图预算、招标标底和确定工程造价的依据;是编制市政工程设计概算、投资估算的基础;是编制市政工程企业定额、投标报价的参考
三、本定额适用于我省行政区域范围内新建、扩建和改建的市政工程以及厂区、小区和单体建筑室外总体的道路工程
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织以及合格的市政工程进行编制的,反映了社会平均消耗水平
五、本定额是依据国家现行政策、有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程、有关标准图集,结合现场测定的人工、材料、机械消耗量基础数据编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料、技术手册等其他资料
六、本定额的人工消耗量:人工不分工种、不分技术等级,以综合工日表示
内容包括基本用工、超运距用工、人工幅度差和辅助用工
七、本定额的材料消耗量:1
材料消耗量包括主要材料、辅助材料、零星材料
凡能计算的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的场内运输损耗、施工现场堆放损耗、施工
