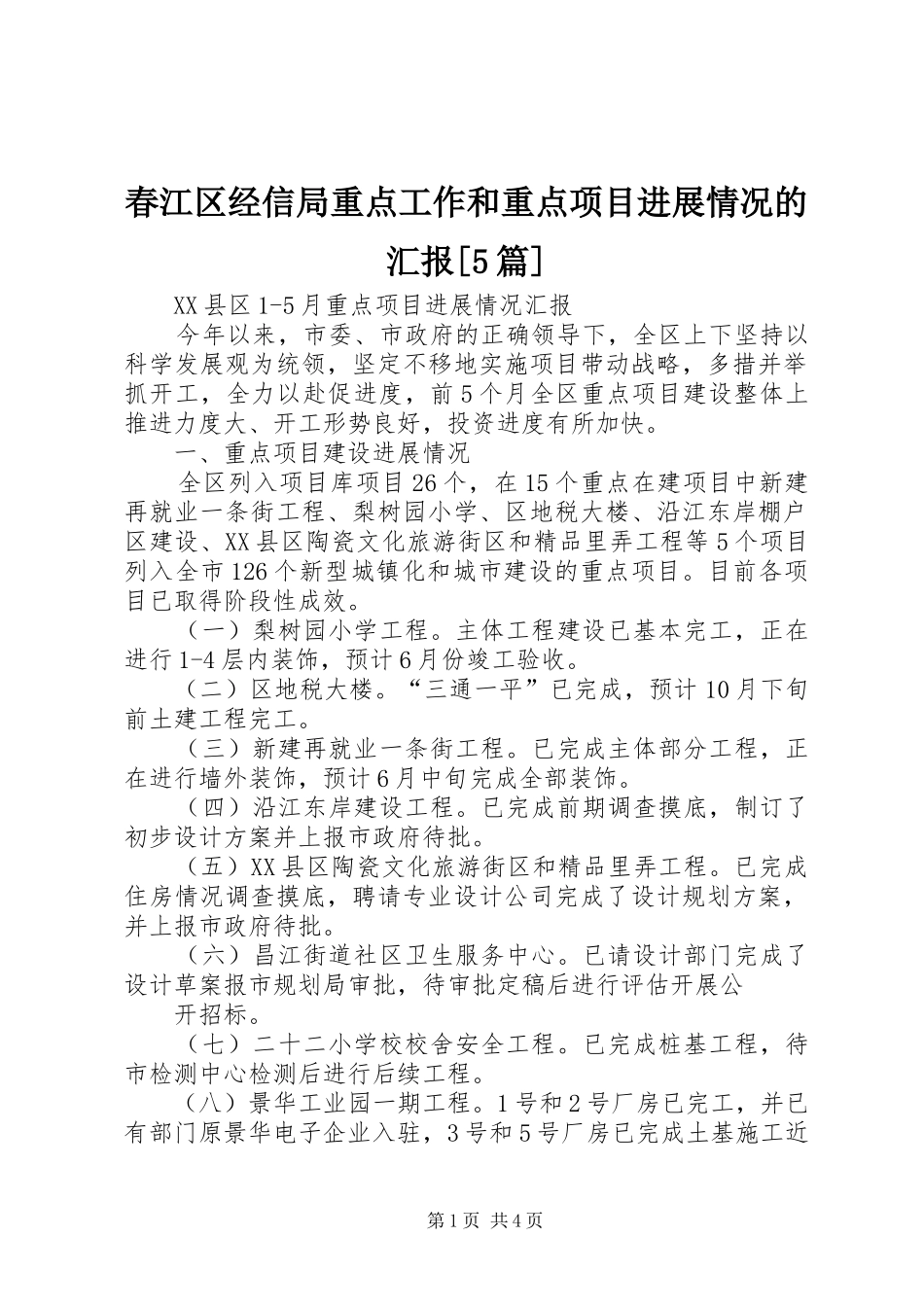

春江区经信局重点工作和重点项目进展情况的汇报[5篇]XX县区1-5月重点项目进展情况汇报今年以来,市委、市政府的正确领导下,全区上下坚持以科学发展观为统领,坚定不移地实施项目带动战略,多措并举抓开工,全力以赴促进度,前5个月全区重点项目建设整体上推进力度大、开工形势良好,投资进度有所加快
一、重点项目建设进展情况全区列入项目库项目26个,在15个重点在建项目中新建再就业一条街工程、梨树园小学、区地税大楼、沿江东岸棚户区建设、XX县区陶瓷文化旅游街区和精品里弄工程等5个项目列入全市126个新型城镇化和城市建设的重点项目
目前各项目已取得阶段性成效
(一)梨树园小学工程
主体工程建设已基本完工,正在进行1-4层内装饰,预计6月份竣工验收
(二)区地税大楼
“三通一平”已完成,预计10月下旬前土建工程完工
(三)新建再就业一条街工程
已完成主体部分工程,正在进行墙外装饰,预计6月中旬完成全部装饰
(四)沿江东岸建设工程
已完成前期调查摸底,制订了初步设计方案并上报市政府待批
(五)XX县区陶瓷文化旅游街区和精品里弄工程
已完成住房情况调查摸底,聘请专业设计公司完成了设计规划方案,并上报市政府待批
(六)昌江街道社区卫生服务中心
已请设计部门完成了设计草案报市规划局审批,待审批定稿后进行评估开展公开招标
(七)二十二小学校校舍安全工程
已完成桩基工程,待市检测中心检测后进行后续工程
(八)景华工业园一期工程
1号和2号厂房已完工,并已有部门原景华电子企业入驻,3号和5号厂房已完成土基施工近第1页共4页期即将开始安装
(九)浙江路中华南路口改造工程
已完成前期调查摸底工作,提出了初步设计方案上报市规划部门审批
(十)区计生服务站
已购置办公用房开始装修,预计7月份完工
(十一)区公安分局刑侦中队建设工程
主体已完工,正进行室内、外装修
(十二)区球类健身馆
工程主体已完工,正进行装饰
