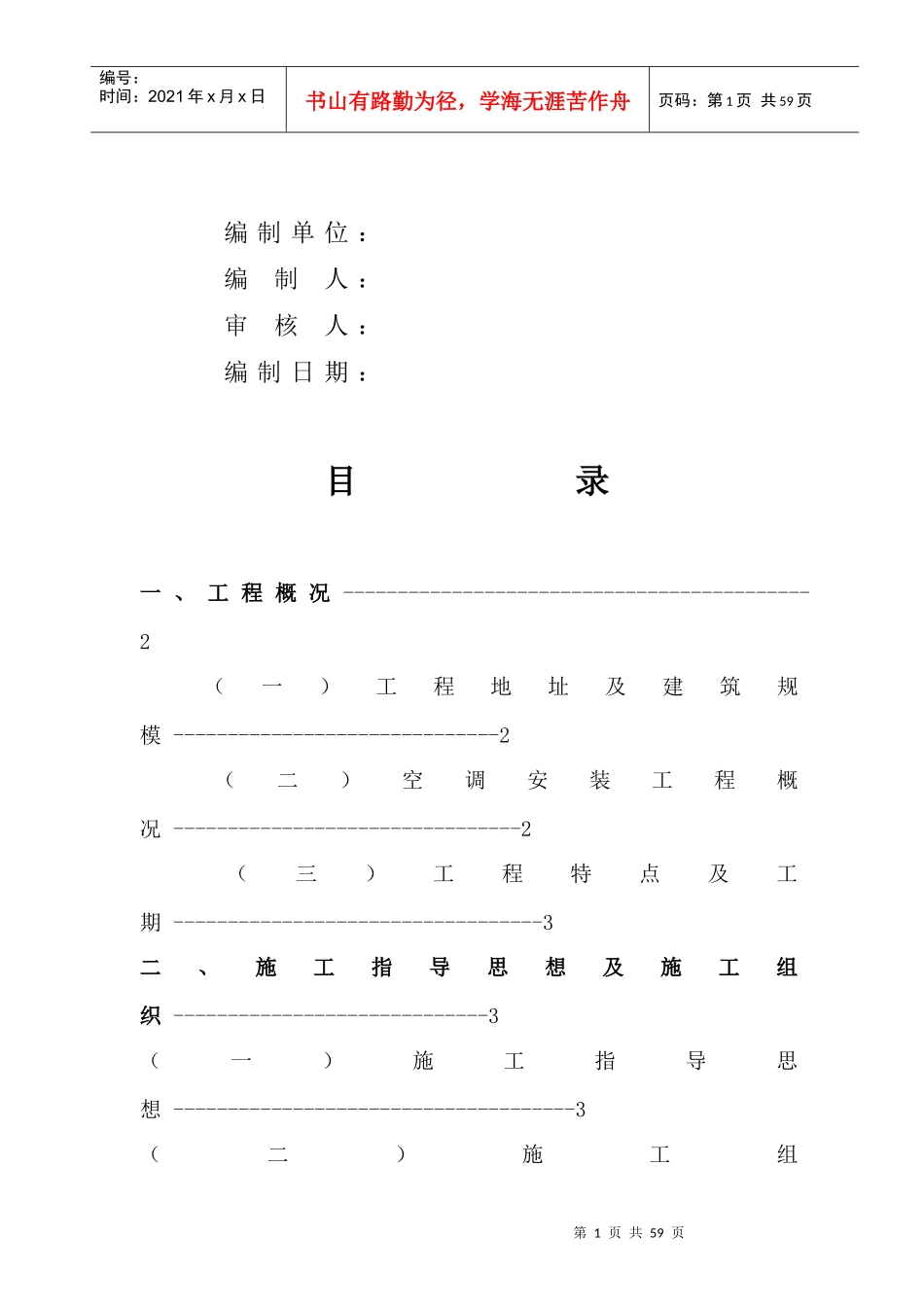

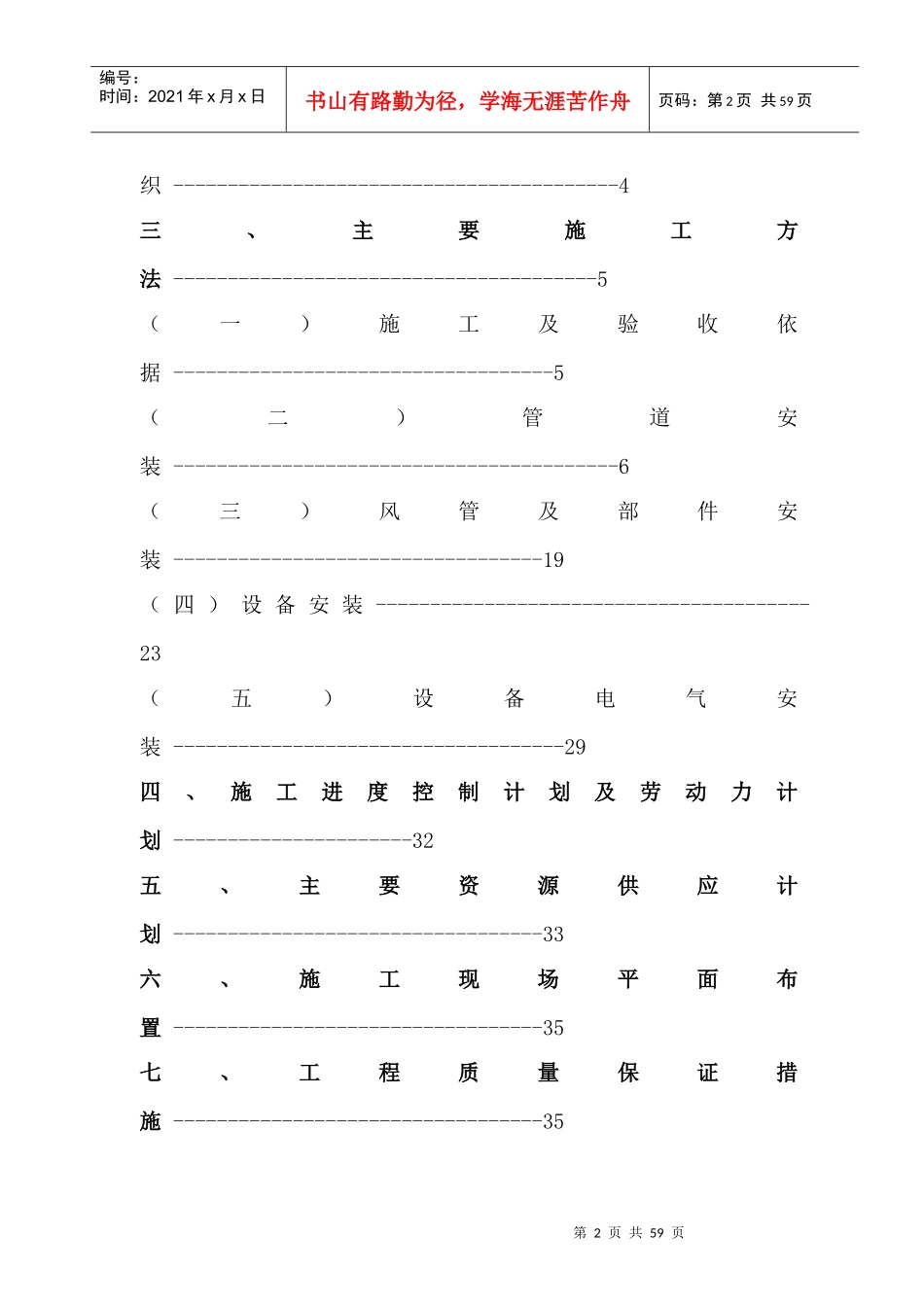

通风与空调工程施工组织设计第1页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共59页编制单位:编制人:审核人:编制日期:目录一、工程概况-------------------------------------------2(一)工程地址及建筑规模------------------------------2(二)空调安装工程概况--------------------------------2(三)工程特点及工期----------------------------------3二、施工指导思想及施工组织-----------------------------3(一)施工指导思想-------------------------------------3(二)施工组第2页共59页第1页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共59页织-----------------------------------------4三、主要施工方法---------------------------------------5(一)施工及验收依据-----------------------------------5(二)管道安装-----------------------------------------6(三)风管及部件安装----------------------------------19(四)设备安装----------------------------------------23(五)设备电气安装------------------------------------29四、施工进度控制计划及劳动力计划----------------------32五、主要资源供应计划----------------------------------33六、施工现场平面布置----------------------------------35七、工程质量保证措施----------------------------------35第3页共59页第2页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共59页八、施工安全保证措施----------------------------------40九、现场文明施工措施----------------------------------41一、工程概况(一)工程地址及建筑规模:本工程位于****,建筑面积****m2,设计冷负荷为****USRT。由****兴建,设计单位为****。(二)空调安装工程概况:一)空调部分:1、空调风系统本工程采用集中式低风速空调系统(柜式空调机+新风)和风机盘管+新风系统。风柜及风机盘管的出水管上均设有带手动装置的比例积分调节阀或电动二通阀。一楼为架空层,仅在消防值班室等设置分体式空调机;十层以下附楼一般设置柜式空调机+新风的空调系统,塔楼及附楼部分房间设置风机盘管+新风系统。2、空调水系统空调冷冻水管(立管和水平管)均采用同第4页共59页第3页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共59页程式。冷冻水泵采用二次变频系统控制。空调凝结水通过空调机房内的地漏或管井有组织排放。冷却塔设在塔楼屋顶。冷冻水由位于冷冻机房的冷水机组提供,冷水机组的冷冻水、冷却水管上设水流开关。二)主要实物工程量:根据现有施工图纸统计,本工程的主要实物工程量有:1、设备:落地式及吊顶式风柜54台;风机盘管746台;分体柜式空调机2台;通风机82台;天花型排气扇40台;膨胀水箱1个。2、风系统:风管28000m2;多叶调节阀268个,防火调节阀206个,方型散流器2250个,单层百叶回风口746个,防雨百叶及送风百叶风口285个;消音静压箱22个;消音器(含消音弯头)112个。3、水管系统:管道26500m,最大管径DN450;电动阀800套;其它阀件1694个;压力表、温度计等216个(支)。(三)工程特点及工期:一)本工程业主要求工程达到优良标准,我司已拟好空调专业的专业施工作业指导书,第5页共59页第4页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共59页在技术上严格把关,精心按设计和规范标准进行施工操作,保证工程质量优良,既满足业主对质量的要求,又为我司在深圳市树立企业品牌。二)本工程布置在屋顶上的设备多,因此安装时要特别注意做好防振措施及处理。三)经我司认真核算,本工程主体的施工工期需要180天。在此期间,需要充分考虑本工程十层以下每层面积很大(6000多M2)的特点,力争全面展开工作面,与土建、装饰等友邻施工单位密切协调,搞好与消防、给排水等其它专业工程的相互衔接、配合,合理组织劳动力安排好交叉作业,确保工期。二、施工指导思想及施工组织(一)施工指导思想针对本工程的施工特点,我司...
