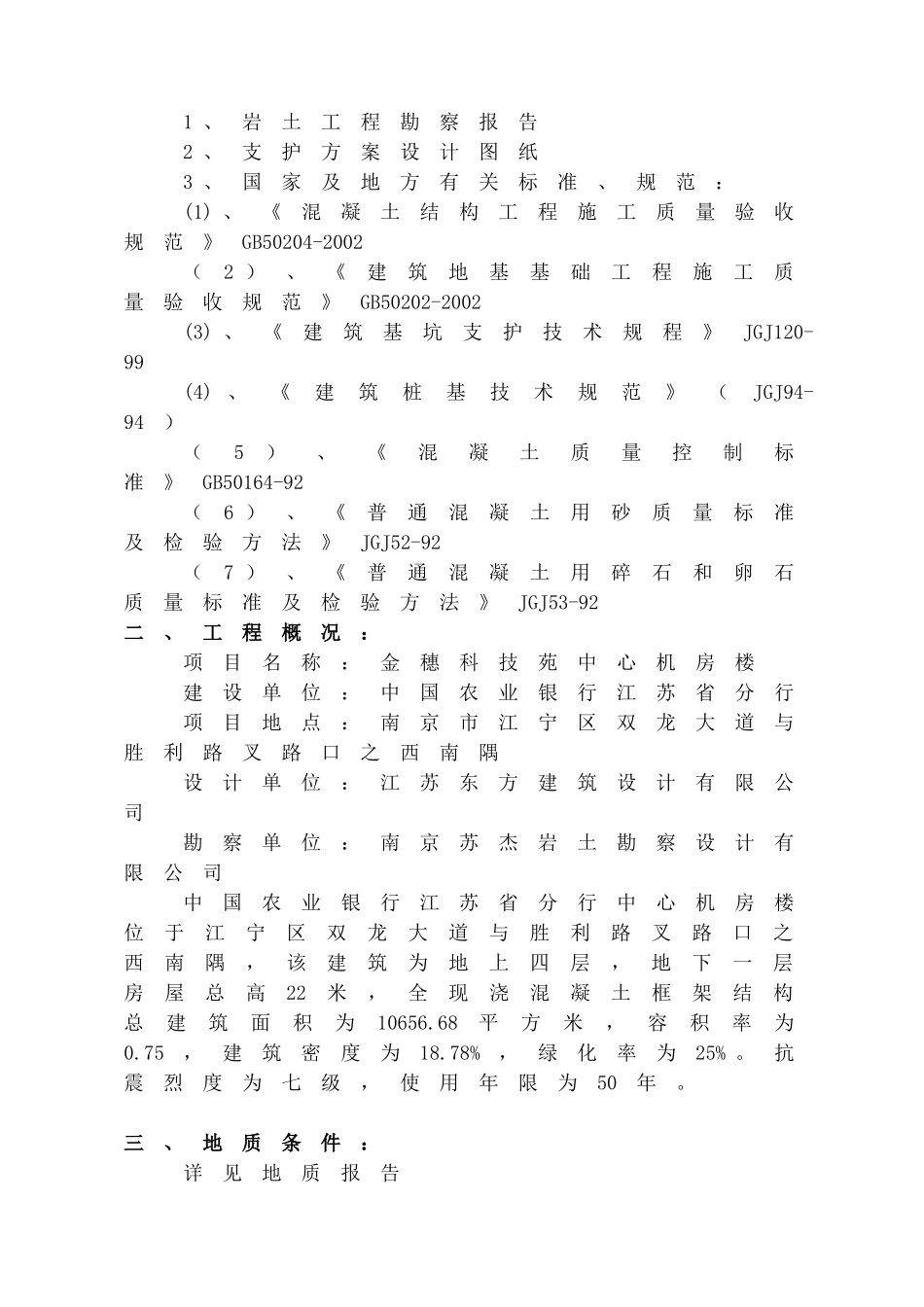

目录一、编制依据二、工程概况三、地质条件四、施工准备工作五、各分项施工方案1、深搅桩施工及技术措施2、土钉墙施工及技术措施3、压顶梁施工及技术措施六、基坑开挖过程中的安全监测七、基坑开挖过程中的应急措施八、工程施工组织九、施工进度计划及保证措施十、施工管理措施十一、工程质量保证措施十二、安全生产及文明施工保证措施十三、环保及冬季施工措施十四、施工组织设计的变更十五、工程验收、竣工资料提交十六、现场施工平面布置示意图一、编制依据:1、岩土工程勘察报告2、支护方案设计图纸3、国家及地方有关标准、规范:(1)、《混凝土结构工程施工质量验收规范》GB50204-2002(2)、《建筑地基基础工程施工质量验收规范》GB50202-2002(3)、《建筑基坑支护技术规程》JGJ120-99(4)、《建筑桩基技术规范》(JGJ94-94)(5)、《混凝土质量控制标准》GB50164-92(6)、《普通混凝土用砂质量标准及检验方法》JGJ52-92(7)、《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-92二、工程概况:项目名称:金穗科技苑中心机房楼建设单位:中国农业银行江苏省分行项目地点:南京市江宁区双龙大道与胜利路叉路口之西南隅设计单位:江苏东方建筑设计有限公司勘察单位:南京苏杰岩土勘察设计有限公司中国农业银行江苏省分行中心机房楼位于江宁区双龙大道与胜利路叉路口之西南隅,该建筑为地上四层,地下一层房屋总高22米,全现浇混凝土框架结构总建筑面积为10656
68平方米,容积率为0
75,建筑密度为18
78%,绿化率为25%
抗震烈度为七级,使用年限为50年

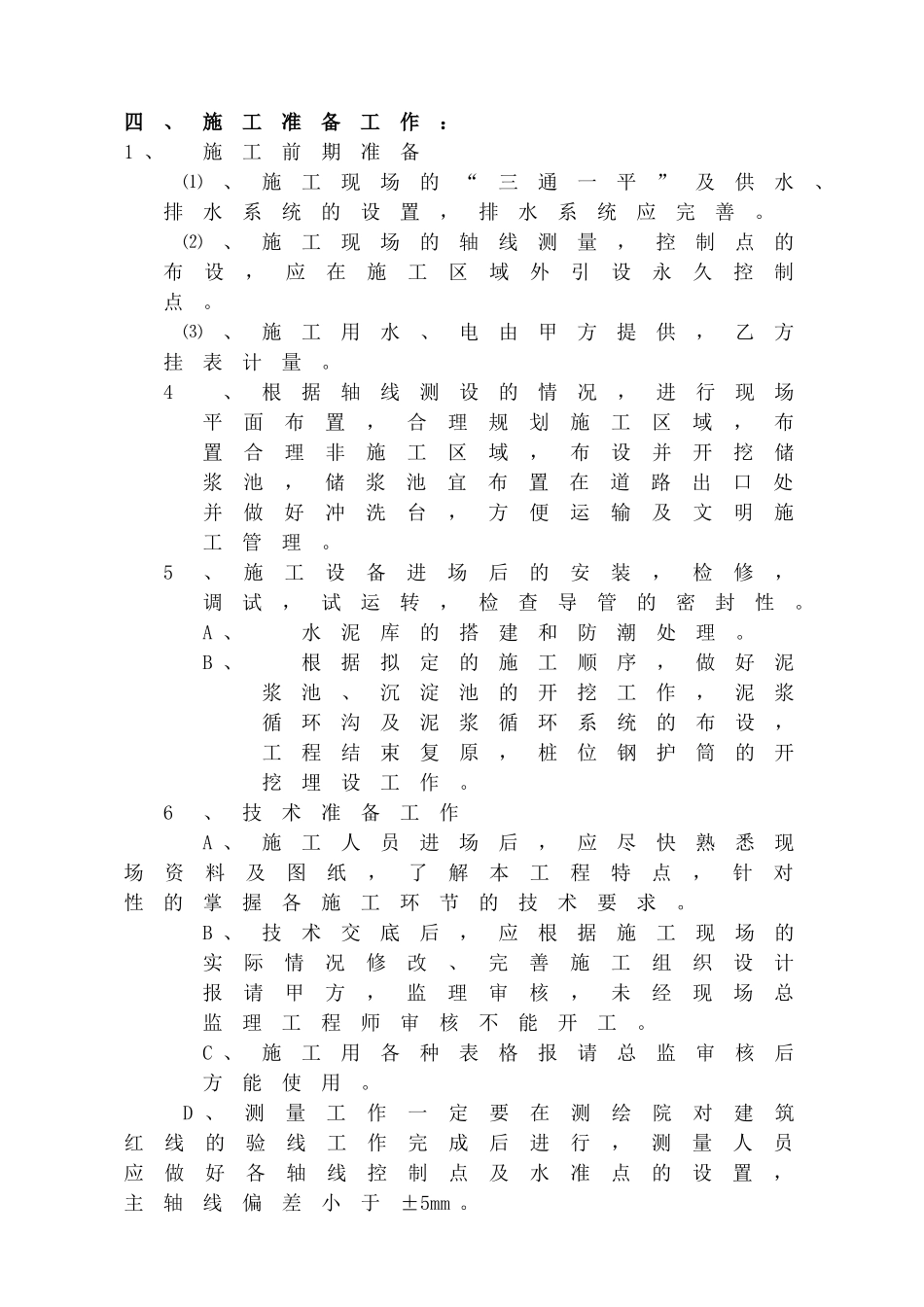

三、地质条件:详见地质报告四、施工准备工作:1、施工前期准备⑴、施工现场的“三通一平”及供水、排水系统的设置,排水系统应完善
⑵、施工现场的轴线测量,控制点的布设,应在施工区域外引设永久控制点
