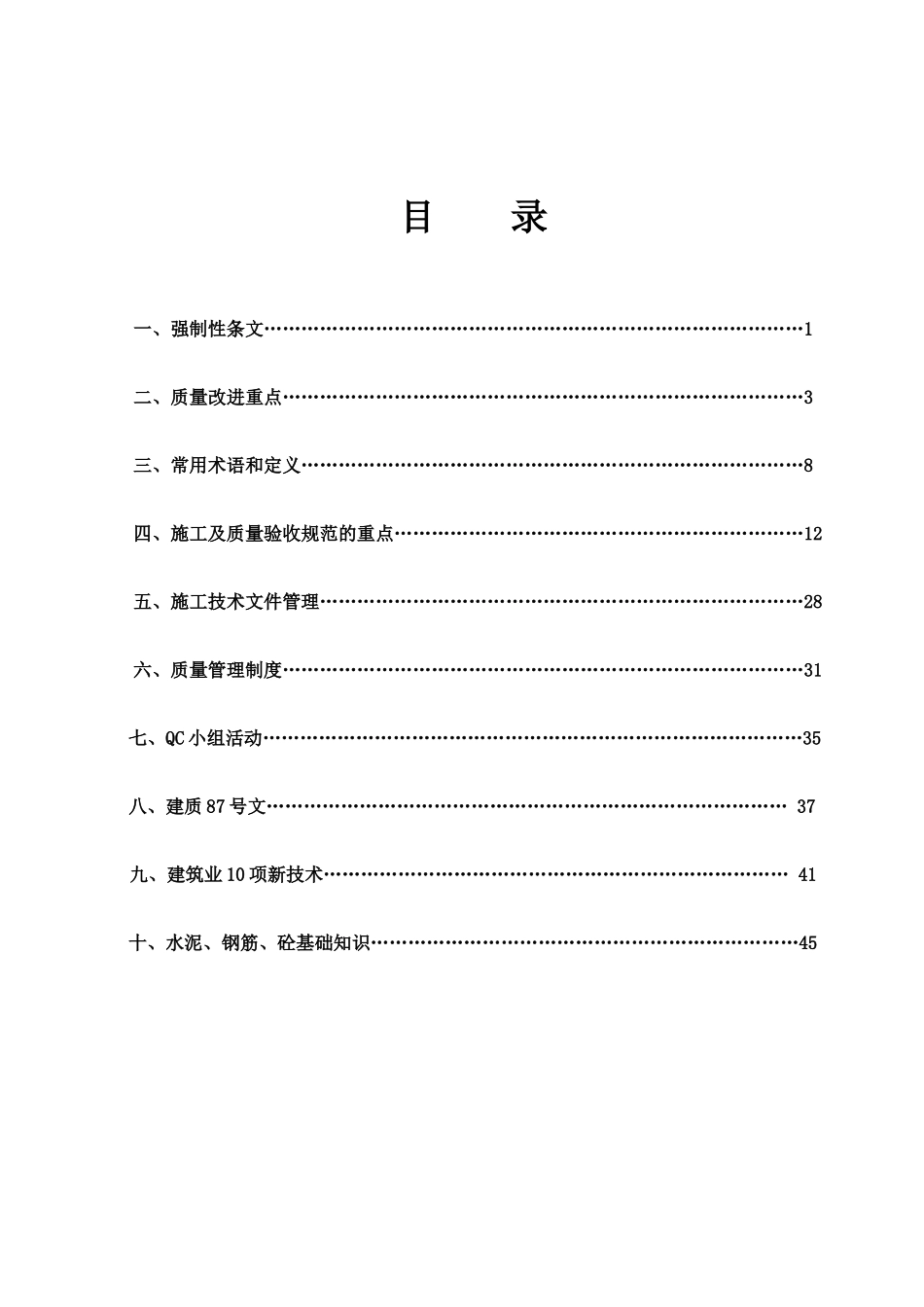

目录一、强制性条文……………………………………………………………………………1二、质量改进重点…………………………………………………………………………3三、常用术语和定义………………………………………………………………………8四、施工及质量验收规范的重点…………………………………………………………12五、施工技术文件管理……………………………………………………………………28六、质量管理制度…………………………………………………………………………31七、QC小组活动……………………………………………………………………………35八、建质87号文…………………………………………………………………………37九、建筑业10项新技术…………………………………………………………………41十、水泥、钢筋、砼基础知识……………………………………………………………45一、强制性条文新规范所列强制性条文:道路9条,桥梁13条,排水5条

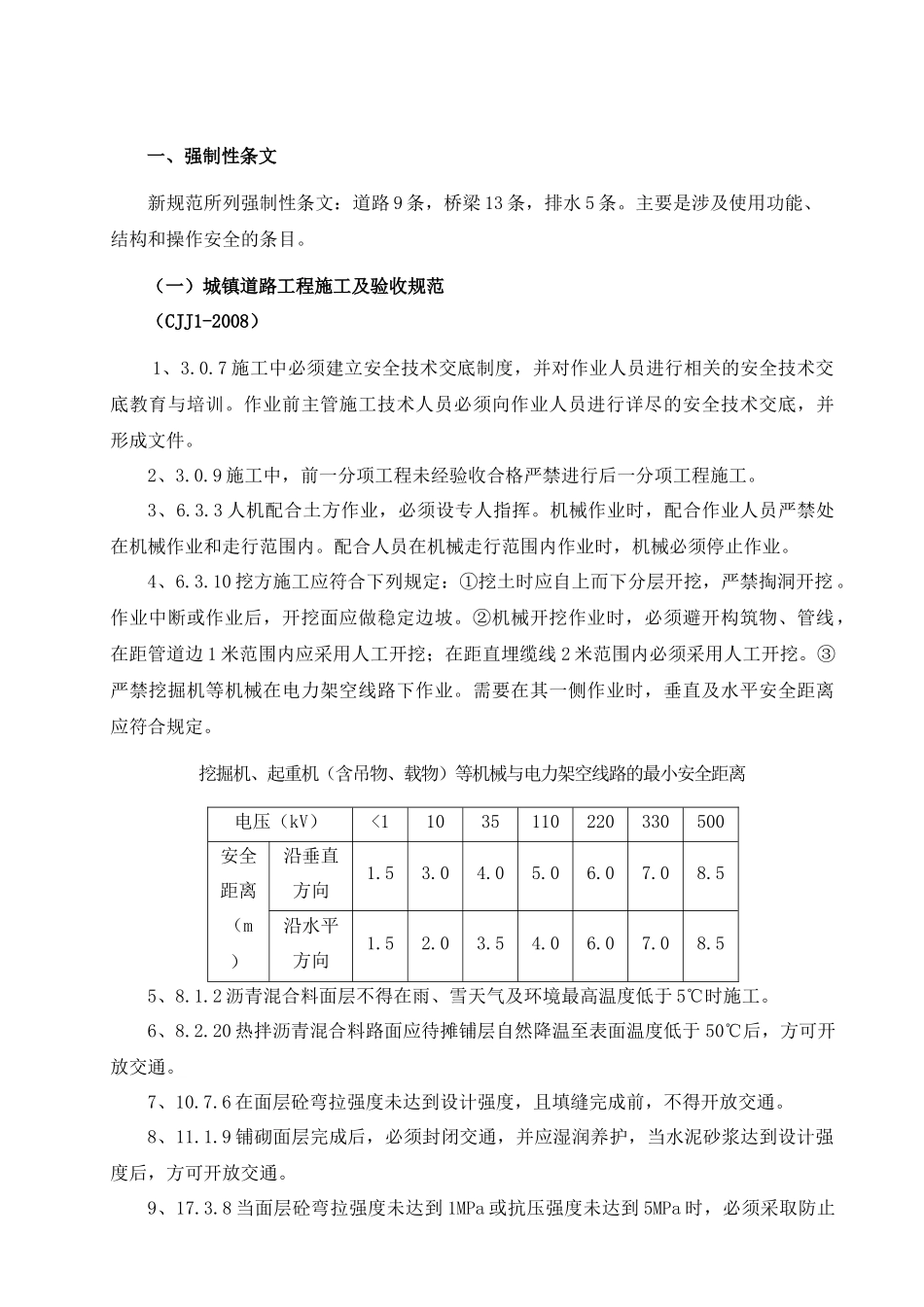

主要是涉及使用功能、结构和操作安全的条目
(一)城镇道路工程施工及验收规范(CJJ1-2008)1、3
7施工中必须建立安全技术交底制度,并对作业人员进行相关的安全技术交底教育与培训
作业前主管施工技术人员必须向作业人员进行详尽的安全技术交底,并形成文件
9施工中,前一分项工程未经验收合格严禁进行后一分项工程施工
3人机配合土方作业,必须设专人指挥
机械作业时,配合作业人员严禁处在机械作业和走行范围内
配合人员在机械走行范围内作业时,机械必须停止作业
10挖方施工应符合下列规定:①挖土时应自上而下分层开挖,严禁掏洞开挖
作业中断或作业后,开挖面应做稳定边坡
②机械开挖作业时,必须避开构筑物、管线,在距管道边1米范围内应采用人工开挖;在距直埋缆线2米范围内必须采用人工开挖
③严禁挖掘机等机械在电力架空线路下作业
需要在其一侧
