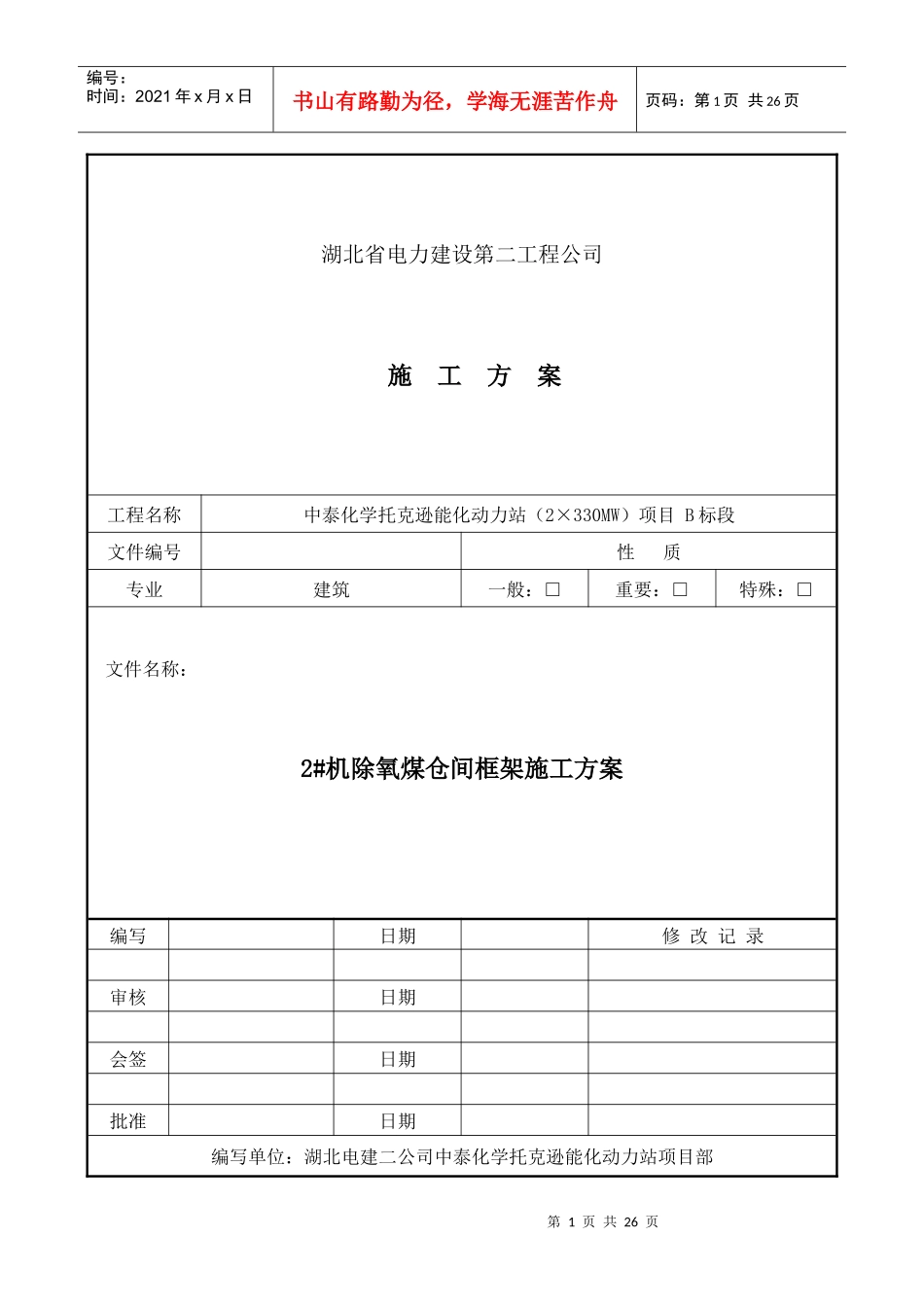

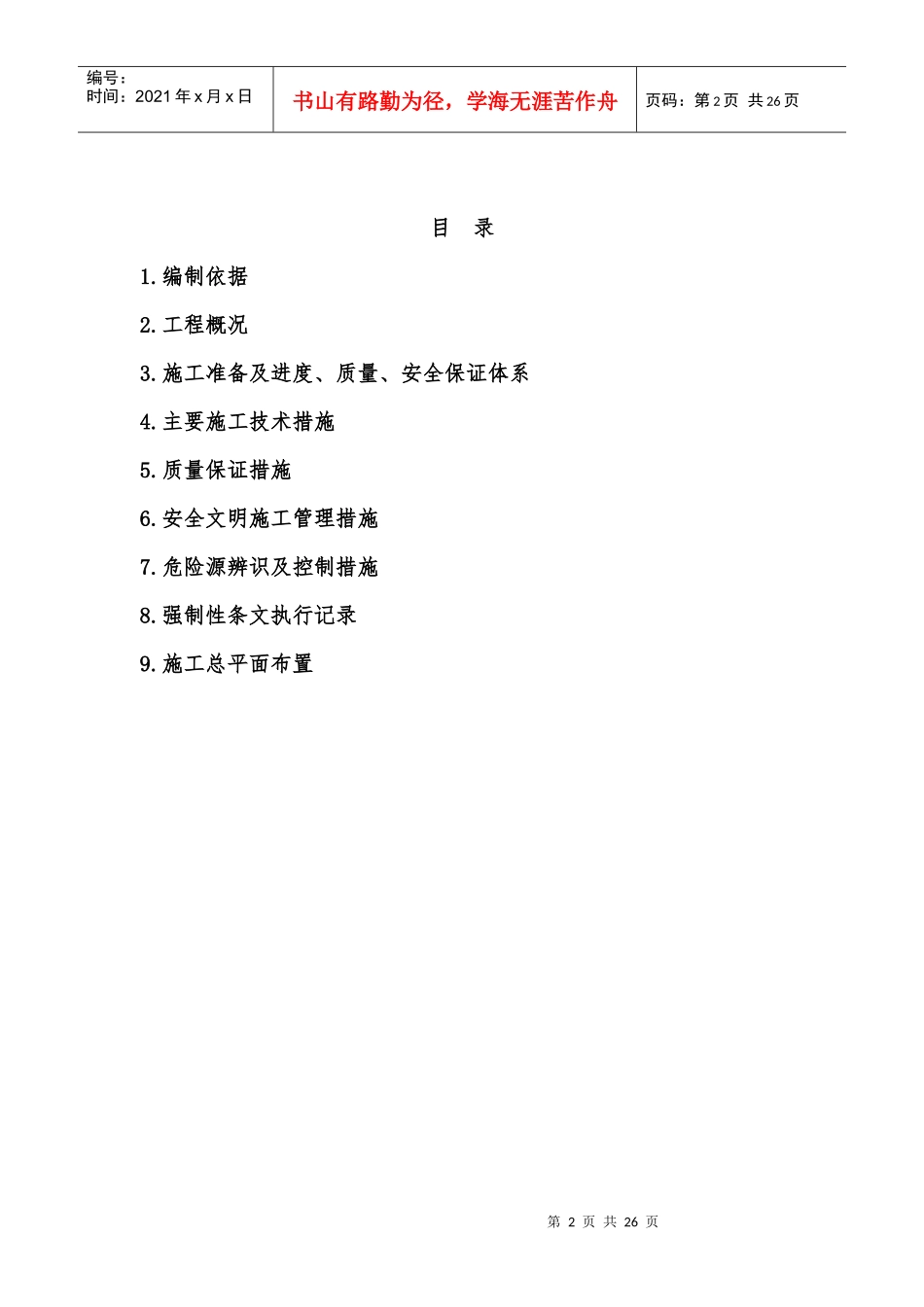

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页湖北省电力建设第二工程公司施工方案工程名称中泰化学托克逊能化动力站(2×330MW)项目B标段文件编号性质专业建筑一般:□重要:□特殊:□文件名称:2#机除氧煤仓间框架施工方案编写日期修改记录审核日期会签日期批准日期编写单位:湖北电建二公司中泰化学托克逊能化动力站项目部第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页目录1.编制依据2.工程概况3.施工准备及进度、质量、安全保证体系4.主要施工技术措施5.质量保证措施6.安全文明施工管理措施7.危险源辨识及控制措施8.强制性条文执行记录9.施工总平面布置第3页共26页第2页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共26页1.编制依据1.1.施工图纸依据新疆中泰化学托克逊能化有限公司动力站项目除氧煤仓间施工图序号图纸名称图纸编号1除氧煤仓间框架F06471S-T02122除氧煤仓间纵梁布置图F06471S-T02133除氧煤仓间楼面布置图F06471S-T02141.2.主要规范、标准、图集序号主要规范、标准、图集规范、标准、图集编号1电力建设施工质量验收及评定规程DL/T5210.1-20122建筑机械使用安全技术规程JGJ33-20013建筑施工高处作业安全技术规程JGJ80-19914电力建设安全工作规程DL5009.1-20022.工程概况2#机除氧煤仓间设计±0.000米标高相当于绝对标高55米(黄海高程系统),主体结构为现浇钢梁砼混合框架结构,纵向轴线为9A轴至17轴,轴距为9*2+11+9*5,共74米长,横向为B、C、D轴,B~C为9米、C~D为12米。B~C轴楼层高为:6.25米、12.25米、21.95米、32.95米,C~D轴楼层高为:12.55米、34.15米、40.15米、40.85米。结构特点为楼层高,跨度大,梁宽、梁高,体现了工业厂房大跨度,大开间的特点,预埋件数量多。框架横梁为600×1400,柱子为700×1800,700×1600。除氧煤仓间设计为整体钢梁砼混合结构,为减少施工中的自身自重,而增加了施工工序的繁琐。若按整体要求第4页共26页第3页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共26页施工,存在很大的施工难度,因此,根据钢筋砼工程、钢结构工程施工及验收规范,对主厂房各层采取将柱和梁板之间留设施工缝分二段施工。钢梁安装在楼面平板拼装之前进行吊安。3.施工准备及进度、质量、安全保证体系3.1.进度、质量、安全保证体系3.1.1.项目组织结构体系3.1.2.质量保证体系组织架构图3.1.3.安全保证体系组织架构图项目经理生产经理安全保卫部工程技术部工程质量部计划经营部综合办公室钢筋工长模板工长混凝土工长钢结构工长测量组长总包单位项目总工程师质量检查员平行管理钢筋班组长模板班组长混凝土班组长钢结构班组长新疆中泰化学托克逊能化有限公司动力站项目组织架构图组长项目经理新疆中泰化学托克逊能化有限公司动力站项目质量保证体系副组长工程质量部长钢筋工长模板工长混凝土工长钢结构工长测量组长质量检查员钢筋班组长模板班组长混凝土班组长钢结构班组长钢筋班组模板班组混凝土班组钢结构班组第5页共26页第4页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共26页3.2.施工进度计划本工程根据节点施工计划:6.25米层柱,梁板2013年11月15日,至2013年12月15日,工期为30天。12.55米层柱,梁板2014年2月17日,至2014年3月20日,工期为37天。21.95米层柱,梁板2014年3月21日,至2014年4月20日,工期为29天。32.95米层柱,梁板2014年4月21日,至2014年4月15日,工期为24天。34.15米层柱,梁板2014年4月18日,至2014年5月8日,工期为20天。40.15米层柱,梁板2014年5月21日,至2014年6月6日,工期为15天3.3.劳动力准备本工程施工阶段包括钢筋工程、模板工程、混凝土工程、脚手架工程、预埋预留工程,根据工程特点及施工进度安排,本工程劳动力配备如下表项目管理人员配备序号项目人数内容1项目经理1负责总体协调工作2生产经理1负责项目生产工作3项目技术负责人1负责项目主要技术工作4施工技术员4分钢筋、模板、砼工长,负责各工种施工安排及落实工...
