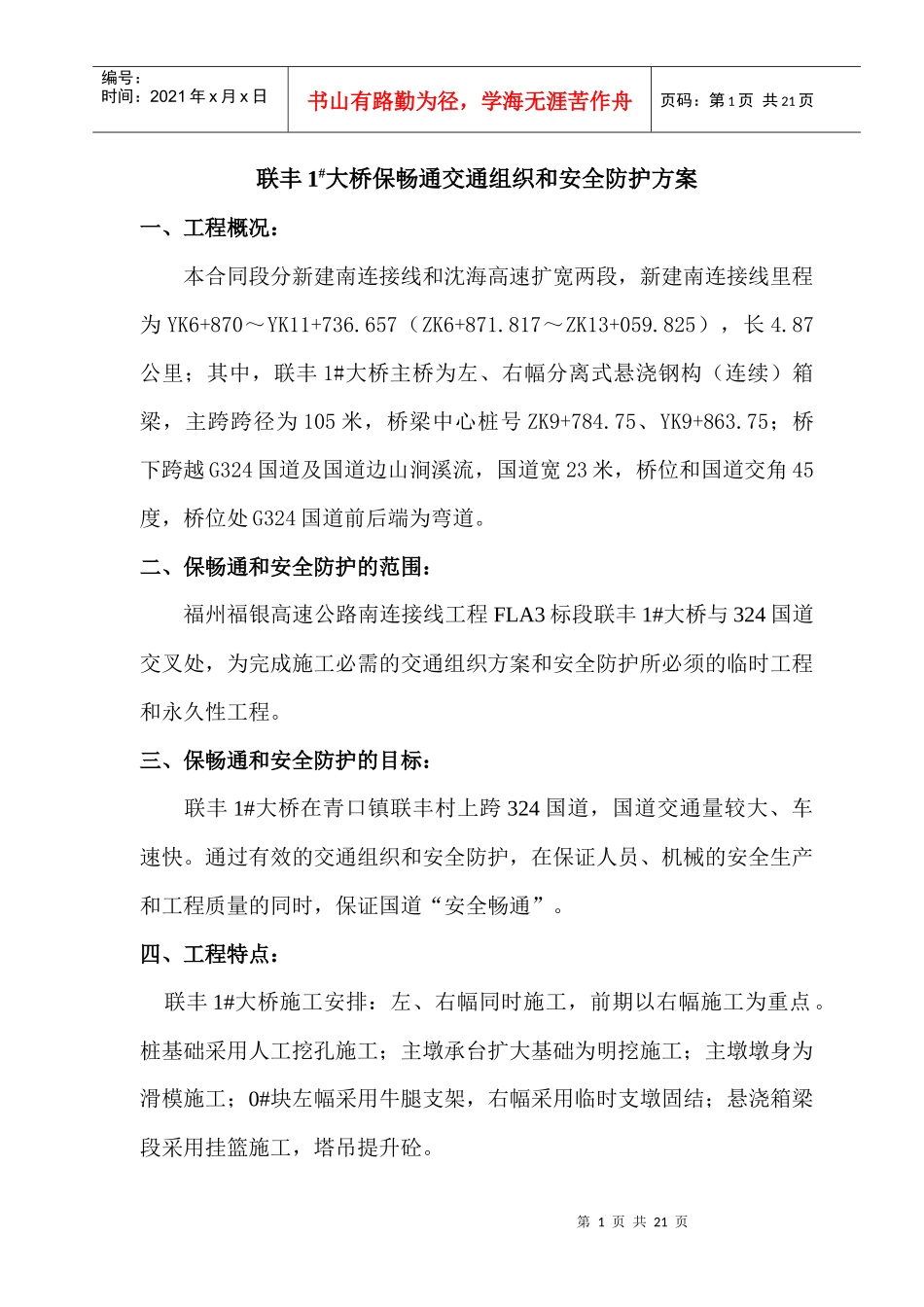

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页联丰1#大桥保畅通交通组织和安全防护方案一、工程概况:本合同段分新建南连接线和沈海高速扩宽两段,新建南连接线里程为YK6+870~YK11+736
657(ZK6+871
817~ZK13+059
825),长4
87公里;其中,联丰1#大桥主桥为左、右幅分离式悬浇钢构(连续)箱梁,主跨跨径为105米,桥梁中心桩号ZK9+784
75、YK9+863
75;桥下跨越G324国道及国道边山涧溪流,国道宽23米,桥位和国道交角45度,桥位处G324国道前后端为弯道
二、保畅通和安全防护的范围:福州福银高速公路南连接线工程FLA3标段联丰1#大桥与324国道交叉处,为完成施工必需的交通组织方案和安全防护所必须的临时工程和永久性工程
三、保畅通和安全防护的目标:联丰1#大桥在青口镇联丰村上跨324国道,国道交通量较大、车速快
通过有效的交通组织和安全防护,在保证人员、机械的安全生产和工程质量的同时,保证国道“安全畅通”
四、工程特点:联丰1#大桥施工安排:左、右幅同时施工,前期以右幅施工为重点
桩基础采用人工挖孔施工;主墩承台扩大基础为明挖施工;主墩墩身为滑模施工;0#块左幅采用牛腿支架,右幅采用临时支墩固结;悬浇箱梁段采用挂篮施工,塔吊提升砼

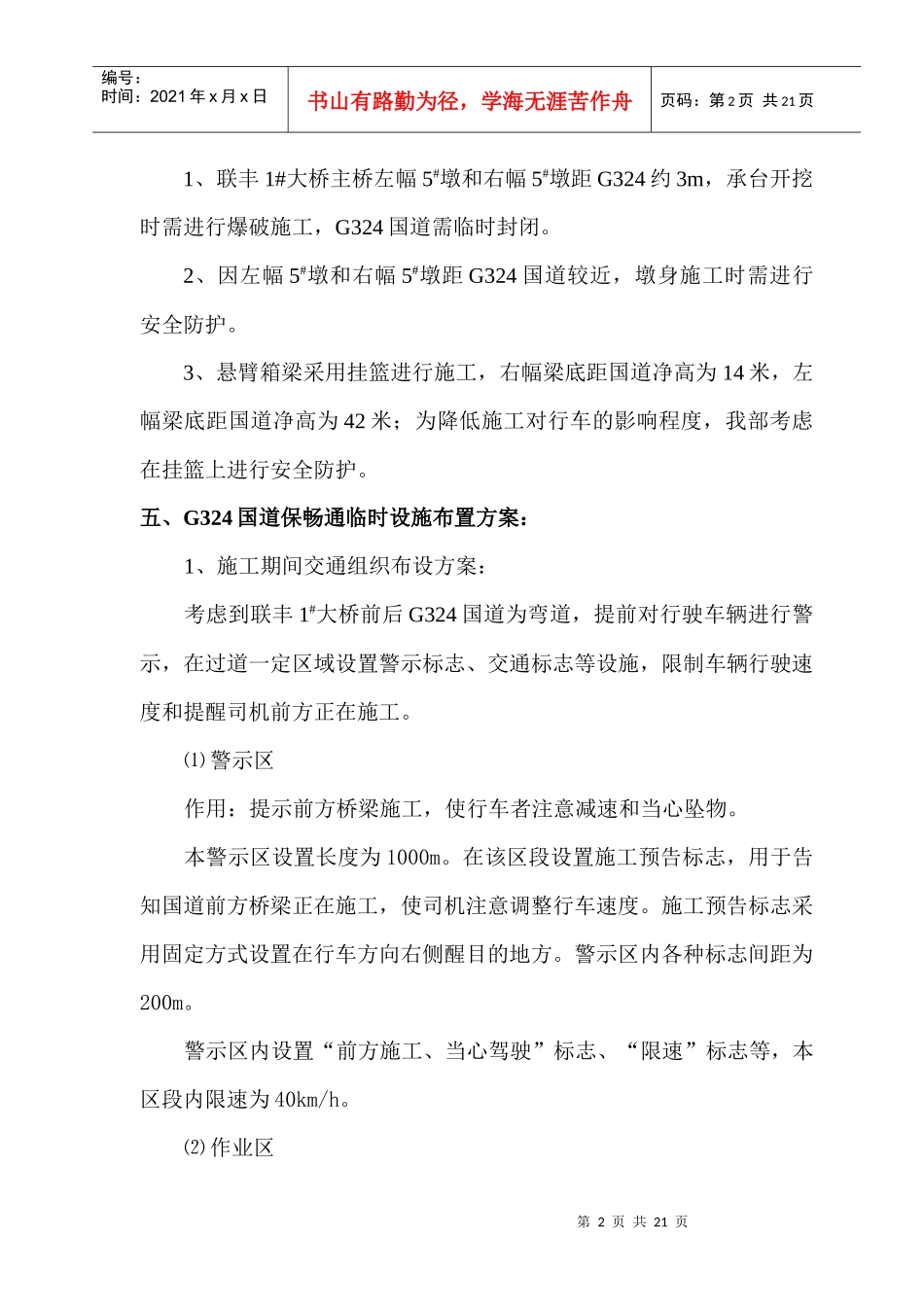

第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页1、联丰1#大桥主桥左幅5#墩和右幅5#墩距G324约3m,承台开挖时需进行爆破施工,G324国道需临时封闭
2、因左幅5#墩和右幅5#墩距G324国道较近,墩身施工时需进行安全防护
3、悬臂箱梁采用挂篮进行施工,右幅梁底距国道净高为14米,左幅梁底距国道净高为42米;为降低施工对行车的影响程度,我部考虑在挂篮上进行安全防护

五、G324国道
