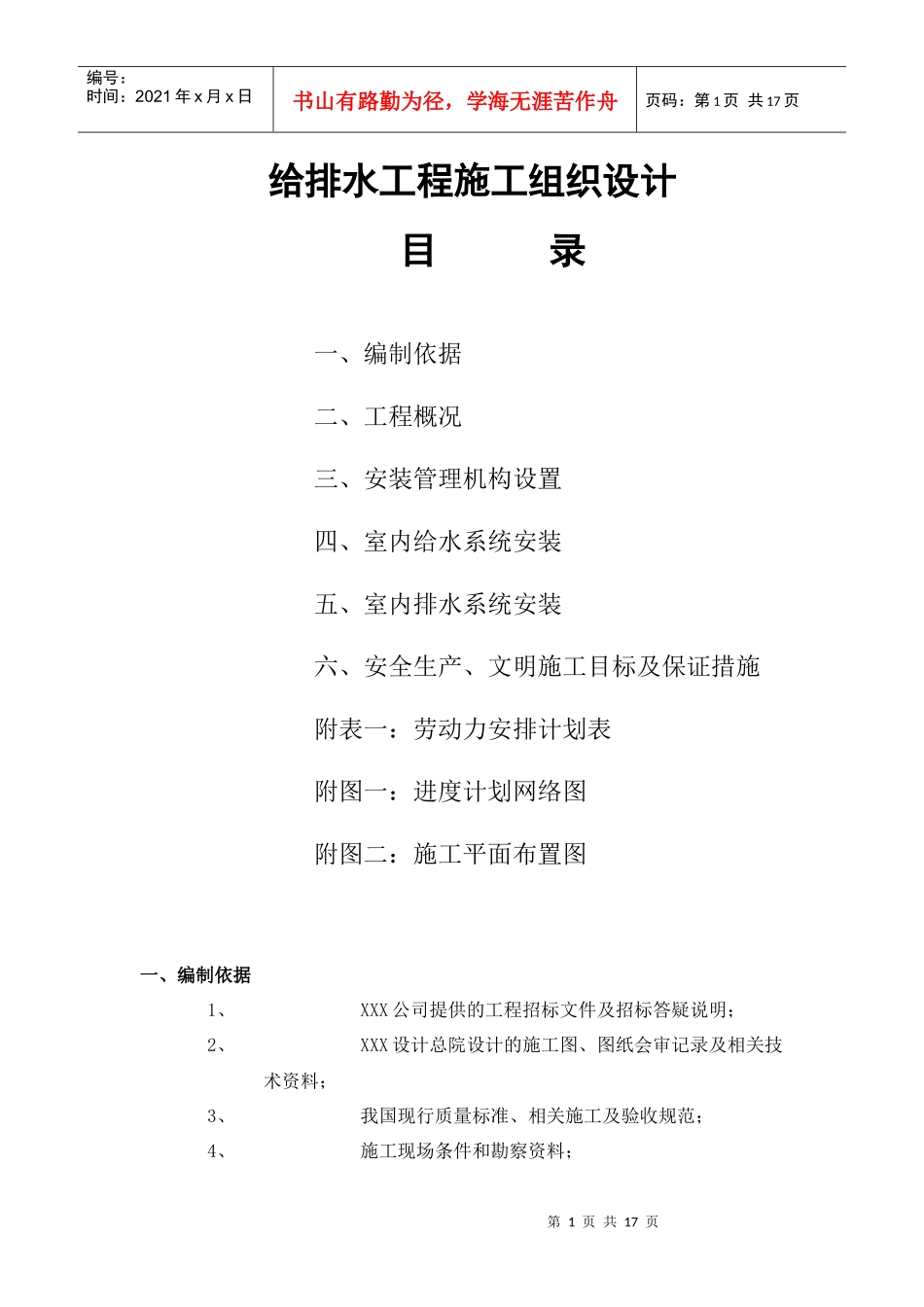

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页给排水工程施工组织设计目录一、编制依据二、工程概况三、安装管理机构设置四、室内给水系统安装五、室内排水系统安装六、安全生产、文明施工目标及保证措施附表一:劳动力安排计划表附图一:进度计划网络图附图二:施工平面布置图一、编制依据1、XXX公司提供的工程招标文件及招标答疑说明;2、XXX设计总院设计的施工图、图纸会审记录及相关技术资料;3、我国现行质量标准、相关施工及验收规范;4、施工现场条件和勘察资料;第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页5、资源配备情况;二、工程概况XX楼工程位于XX一部分

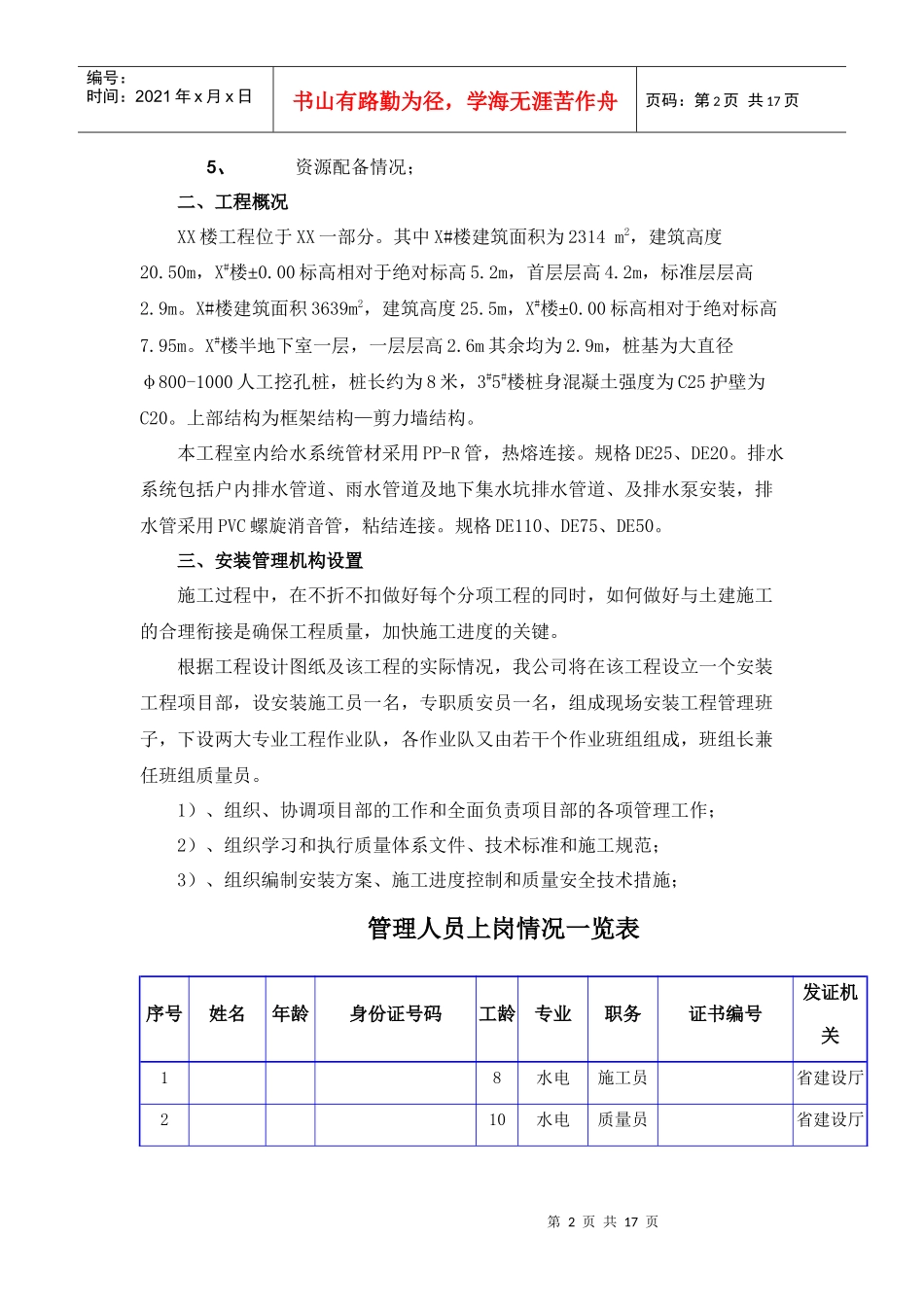

其中X#楼建筑面积为2314m2,建筑高度20
50m,X#楼±0
00标高相对于绝对标高5
2m,首层层高4
2m,标准层层高2
X#楼建筑面积3639m2,建筑高度25
5m,X#楼±0
00标高相对于绝对标高7
X#楼半地下室一层,一层层高2
6m其余均为2
9m,桩基为大直径φ800-1000人工挖孔桩,桩长约为8米,3#5#楼桩身混凝土强度为C25护壁为C20
上部结构为框架结构—剪力墙结构
本工程室内给水系统管材采用PP-R管,热熔连接
规格DE25、DE20
排水系统包括户内排水管道、雨水管道及地下集水坑排水管道、及排水泵安装,排水管采用PVC螺旋消音管,粘结连接
规格DE110、DE75、DE50
三、安装管理机构设置施工过程中,在不折不扣做好每个分项工程的同时,如何做好与土建施工的合理衔接是确保工程质量,加快施工进度的关键

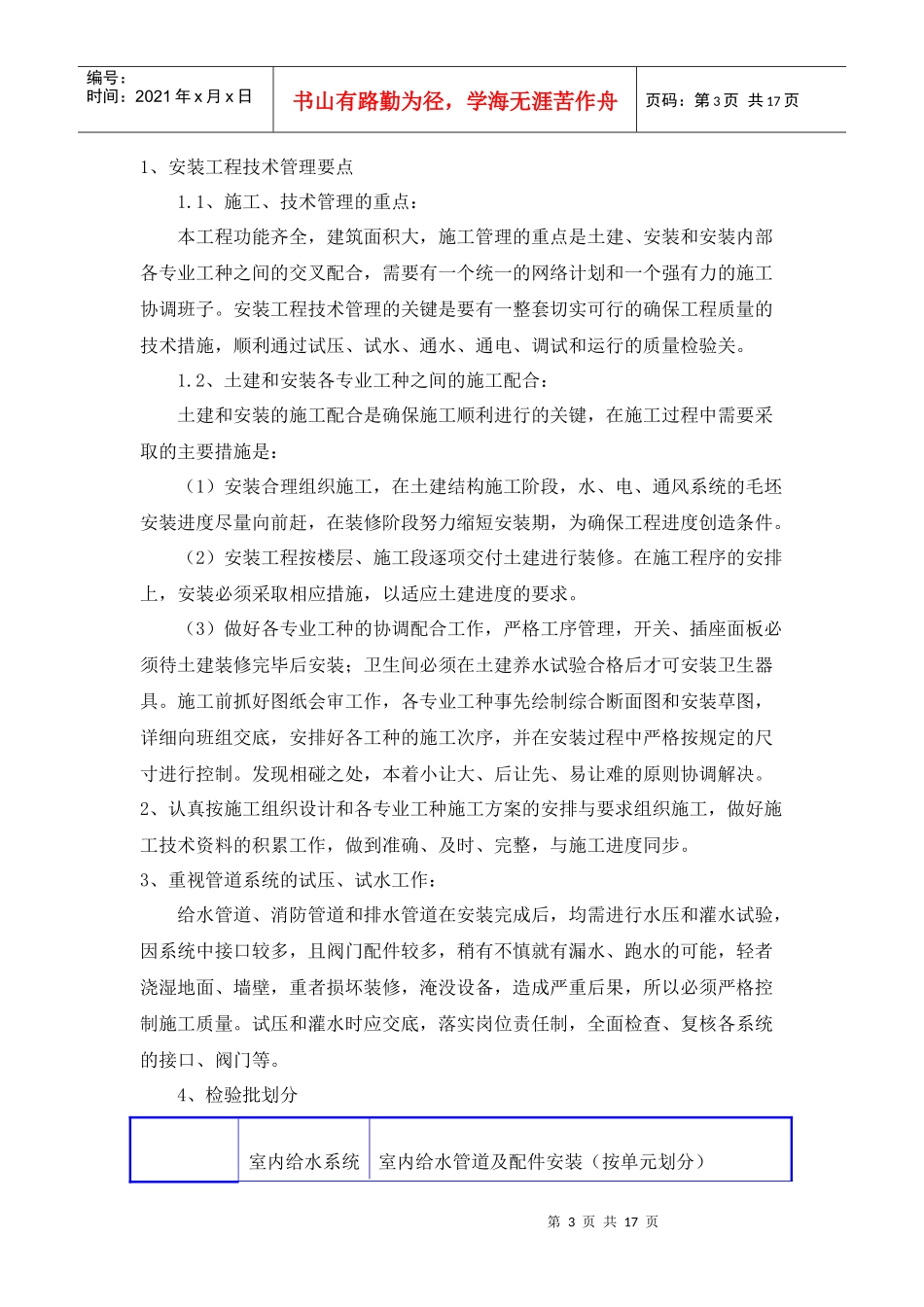

根据工程设计图纸及该工程的实际情况,我公司将在该工程设立一个安装工程项目部,设安装施工员一名,专职质安员一名,组成现场安装工程管理班子,下设两大专业工程作业队,各作业队又由
