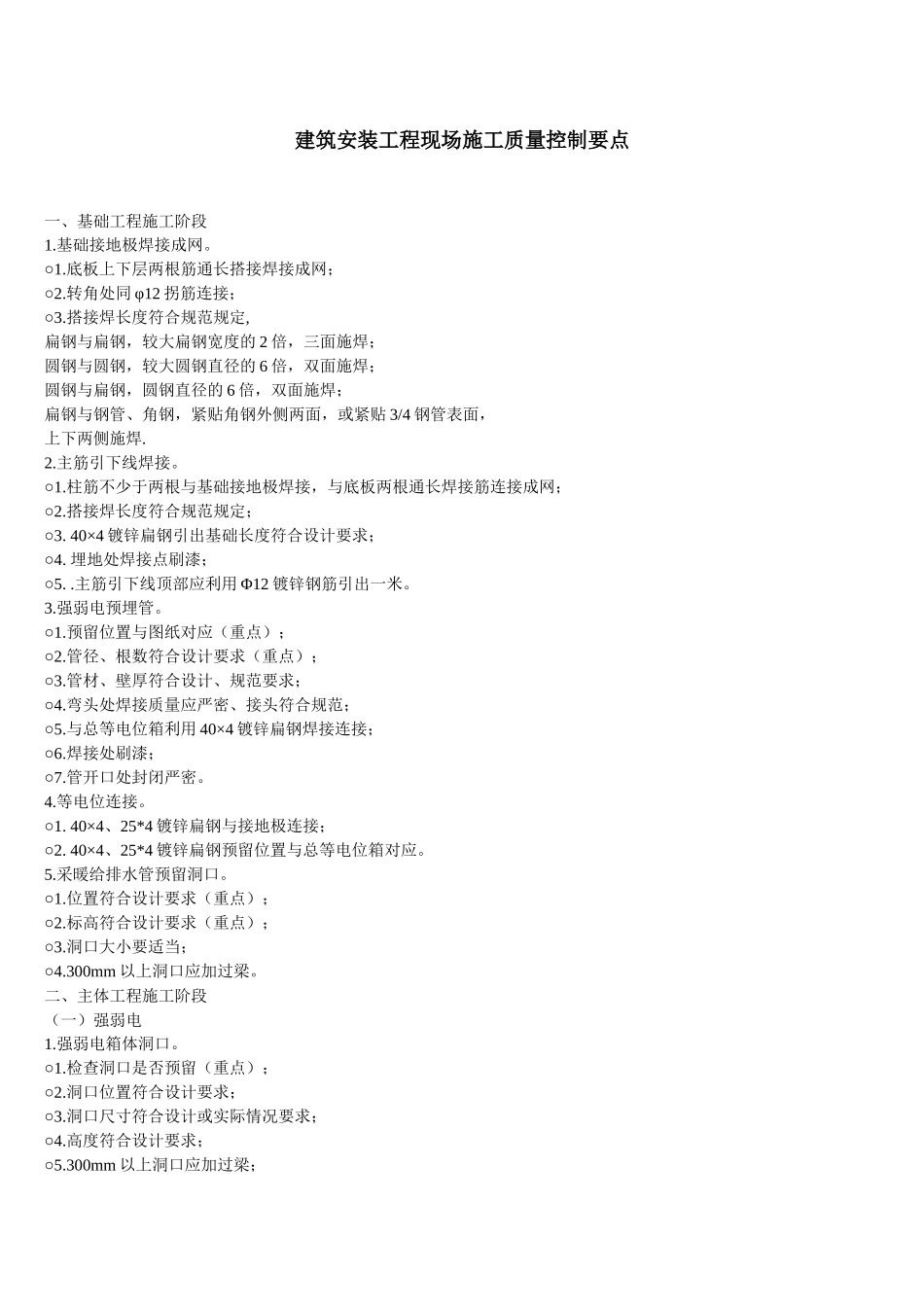

建筑安装工程现场施工质量控制要点一、基础工程施工阶段1
基础接地极焊接成网
底板上下层两根筋通长搭接焊接成网;○2
转角处同φ12拐筋连接;○3
搭接焊长度符合规范规定,扁钢与扁钢,较大扁钢宽度的2倍,三面施焊;圆钢与圆钢,较大圆钢直径的6倍,双面施焊;圆钢与扁钢,圆钢直径的6倍,双面施焊;扁钢与钢管、角钢,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下两侧施焊
主筋引下线焊接
柱筋不少于两根与基础接地极焊接,与底板两根通长焊接筋连接成网;○2
搭接焊长度符合规范规定;○3
40×4镀锌扁钢引出基础长度符合设计要求;○4
埋地处焊接点刷漆;○5
主筋引下线顶部应利用Φ12镀锌钢筋引出一米
强弱电预埋管
预留位置与图纸对应(重点);○2
管径、根数符合设计要求(重点);○3
管材、壁厚符合设计、规范要求;○4
弯头处焊接质量应严密、接头符合规范;○5
与总等电位箱利用40×4镀锌扁钢焊接连接;○6
焊接处刷漆;○7
管开口处封闭严密
40×4、25*4镀锌扁钢与接地极连接;○2
40×4、25*4镀锌扁钢预留位置与总等电位箱对应
采暖给排水管预留洞口
位置符合设计要求(重点);○2
标高符合设计要求(重点);○3
洞口大小要适当;○4
300mm以上洞口应加过梁
二、主体工程施工阶段(一)强弱电1
强弱电箱体洞口
检查洞口是否预留(重点);○2
洞口位置符合设计要求;○3
洞口尺寸符合设计或实际情况要求;○4
高度符合设计要求;○5
300mm以上洞口应加过梁;○6
砌体过程中或完成后应及时督促施工单位检查洞口预留情况
弱电层过线盒布置符合设计图纸要求(重点);○2
所有接线盒应布置,且布置符合设计图纸要求(重点);○3
接线管根数、管径符合设计图纸要求(重点);○4
混凝土内接线盒应内塞锯
