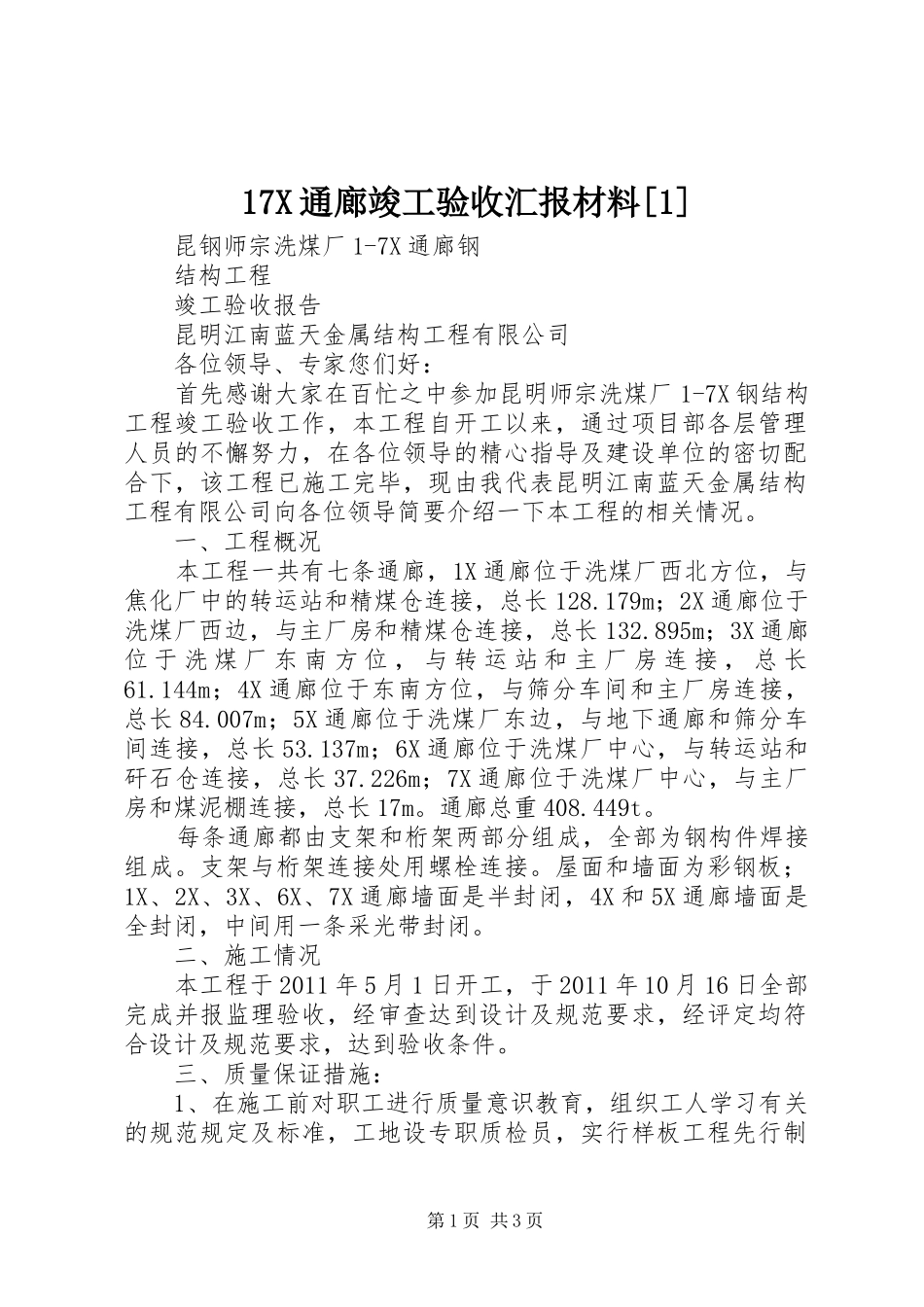

17X通廊竣工验收汇报材料[1]昆钢师宗洗煤厂1-7X通廊钢结构工程竣工验收报告昆明江南蓝天金属结构工程有限公司各位领导、专家您们好:首先感谢大家在百忙之中参加昆明师宗洗煤厂1-7X钢结构工程竣工验收工作,本工程自开工以来,通过项目部各层管理人员的不懈努力,在各位领导的精心指导及建设单位的密切配合下,该工程已施工完毕,现由我代表昆明江南蓝天金属结构工程有限公司向各位领导简要介绍一下本工程的相关情况
一、工程概况本工程一共有七条通廊,1X通廊位于洗煤厂西北方位,与焦化厂中的转运站和精煤仓连接,总长128
179m;2X通廊位于洗煤厂西边,与主厂房和精煤仓连接,总长132
895m;3X通廊位于洗煤厂东南方位,与转运站和主厂房连接,总长61
144m;4X通廊位于东南方位,与筛分车间和主厂房连接,总长84
007m;5X通廊位于洗煤厂东边,与地下通廊和筛分车间连接,总长53
137m;6X通廊位于洗煤厂中心,与转运站和矸石仓连接,总长37
226m;7X通廊位于洗煤厂中心,与主厂房和煤泥棚连接,总长17m
通廊总重408
每条通廊都由支架和桁架两部分组成,全部为钢构件焊接组成
支架与桁架连接处用螺栓连接
屋面和墙面为彩钢板;1X、2X、3X、6X、7X通廊墙面是半封闭,4X和5X通廊墙面是全封闭,中间用一条采光带封闭
二、施工情况本工程于2011年5月1日开工,于2011年10月16日全部完成并报监理验收,经审查达到设计及规范要求,经评定均符合设计及规范要求,达到验收条件

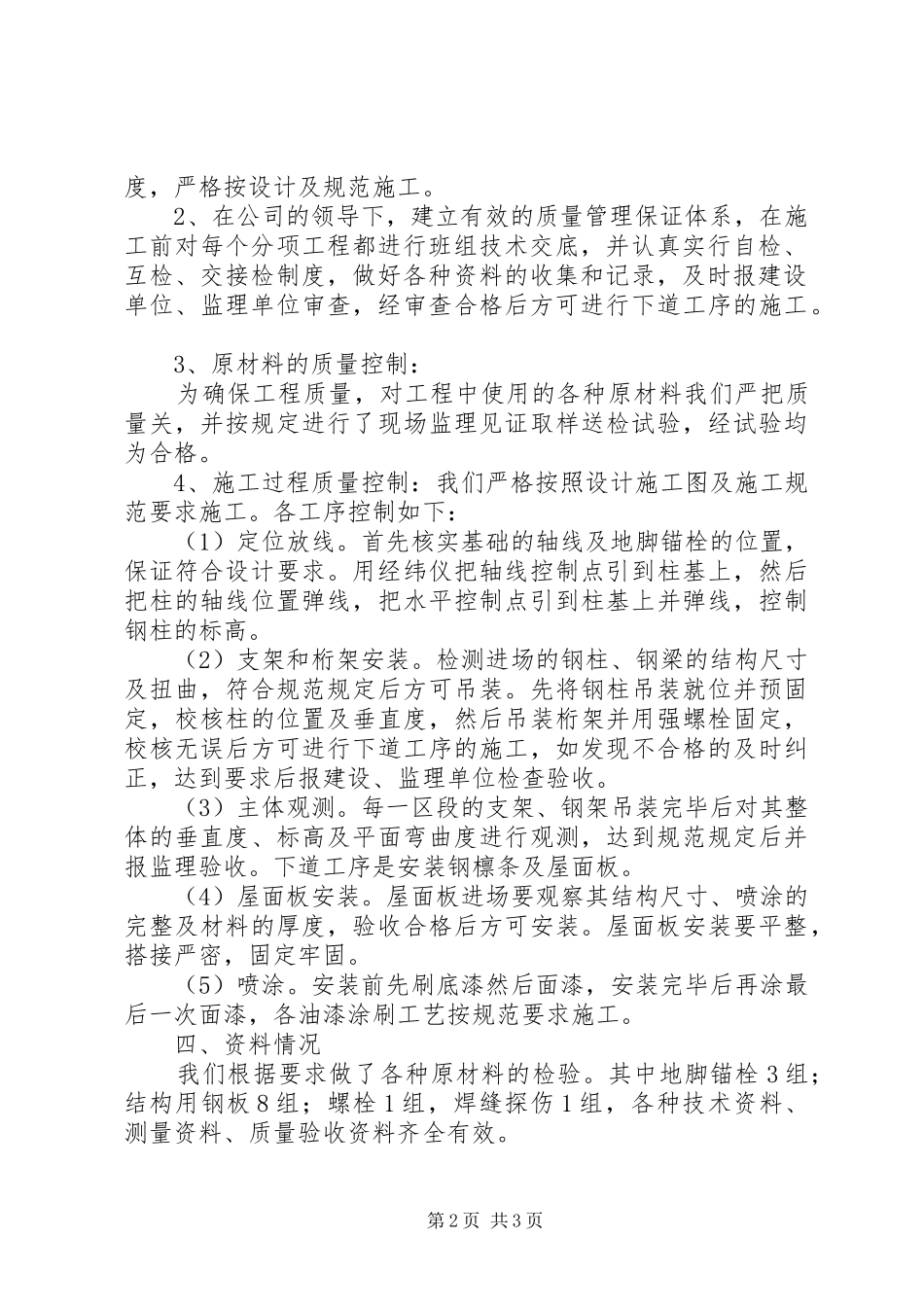

三、质量保证措施:1、在施工前对职工进行质量意识教育,组织工人学习有关的规范规定及标准,工地设专职质检员,实行样板工程先行制第1页共3页度,严格按设计及规范施工

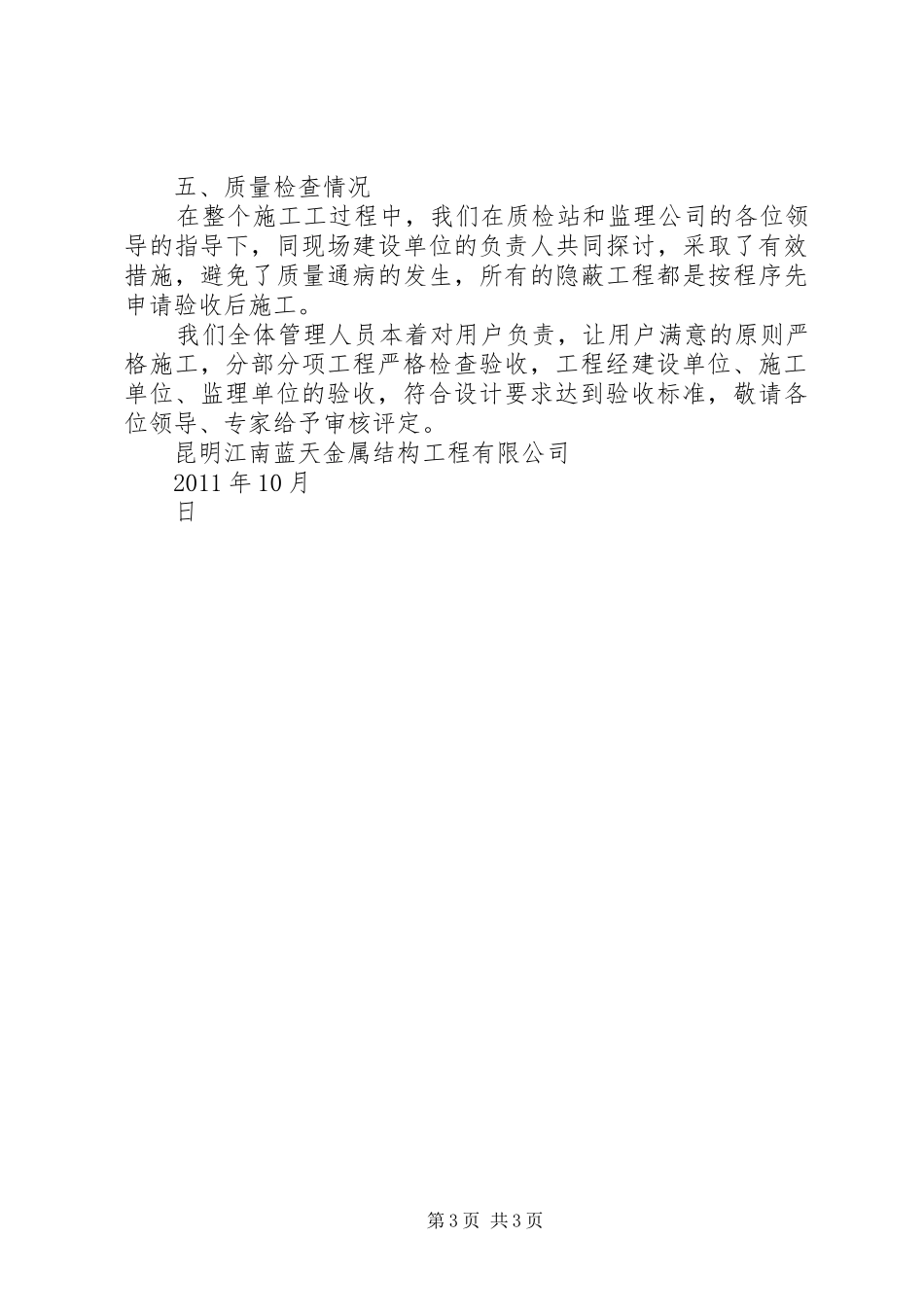

2、在公司的领导下,建立有效的质量管理保证体系,在施工前对每个分项工程都进行班组技术交底,并认真实行自检、互检、交接检制度,做好各种资料的
