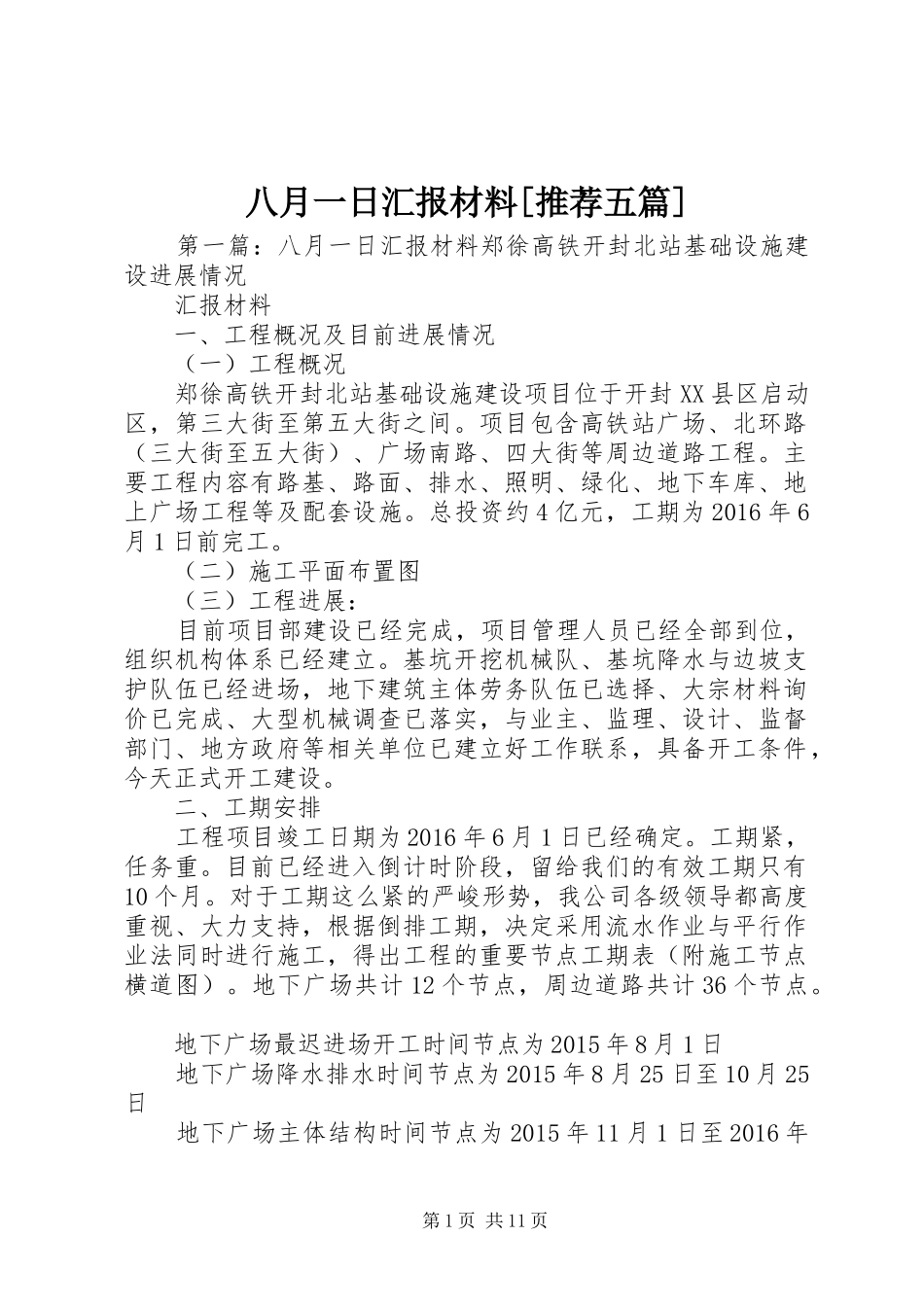

八月一日汇报材料[推荐五篇]第一篇:八月一日汇报材料郑徐高铁开封北站基础设施建设进展情况汇报材料一、工程概况及目前进展情况(一)工程概况郑徐高铁开封北站基础设施建设项目位于开封XX县区启动区,第三大街至第五大街之间
项目包含高铁站广场、北环路(三大街至五大街)、广场南路、四大街等周边道路工程
主要工程内容有路基、路面、排水、照明、绿化、地下车库、地上广场工程等及配套设施
总投资约4亿元,工期为2016年6月1日前完工
(二)施工平面布置图(三)工程进展:目前项目部建设已经完成,项目管理人员已经全部到位,组织机构体系已经建立
基坑开挖机械队、基坑降水与边坡支护队伍已经进场,地下建筑主体劳务队伍已选择、大宗材料询价已完成、大型机械调查已落实,与业主、监理、设计、监督部门、地方政府等相关单位已建立好工作联系,具备开工条件,今天正式开工建设

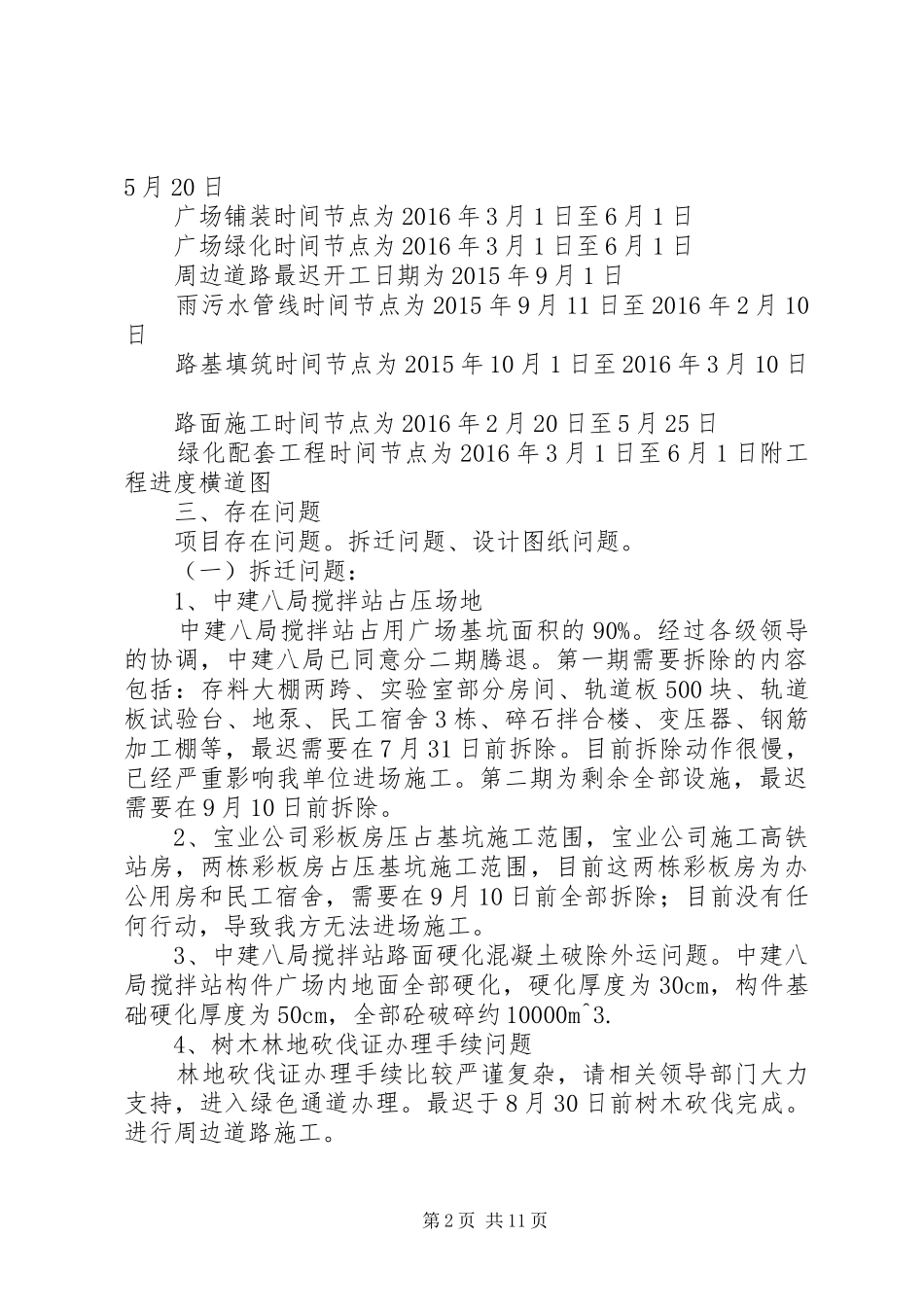

二、工期安排工程项目竣工日期为2016年6月1日已经确定
工期紧,任务重
目前已经进入倒计时阶段,留给我们的有效工期只有10个月
对于工期这么紧的严峻形势,我公司各级领导都高度重视、大力支持,根据倒排工期,决定采用流水作业与平行作业法同时进行施工,得出工程的重要节点工期表(附施工节点横道图)
地下广场共计12个节点,周边道路共计36个节点
地下广场最迟进场开工时间节点为2015年8月1日地下广场降水排水时间节点为2015年8月25日至10月25日地下广场主体结构时间节点为2015年11月1日至2016年第1页共11页5月20日广场铺装时间节点为2016年3月1日至6月1日广场绿化时间节点为2016年3月1日至6月1日周边道路最迟开工日期为2015年9月1日雨污水管线时间节点为2015年9月11日至2016年2月10日路基填筑时间节点为2015年10月1日至2016年3月10日路面施工时间节点为2016年2月20日至5月25日绿化配套工程时间节点
