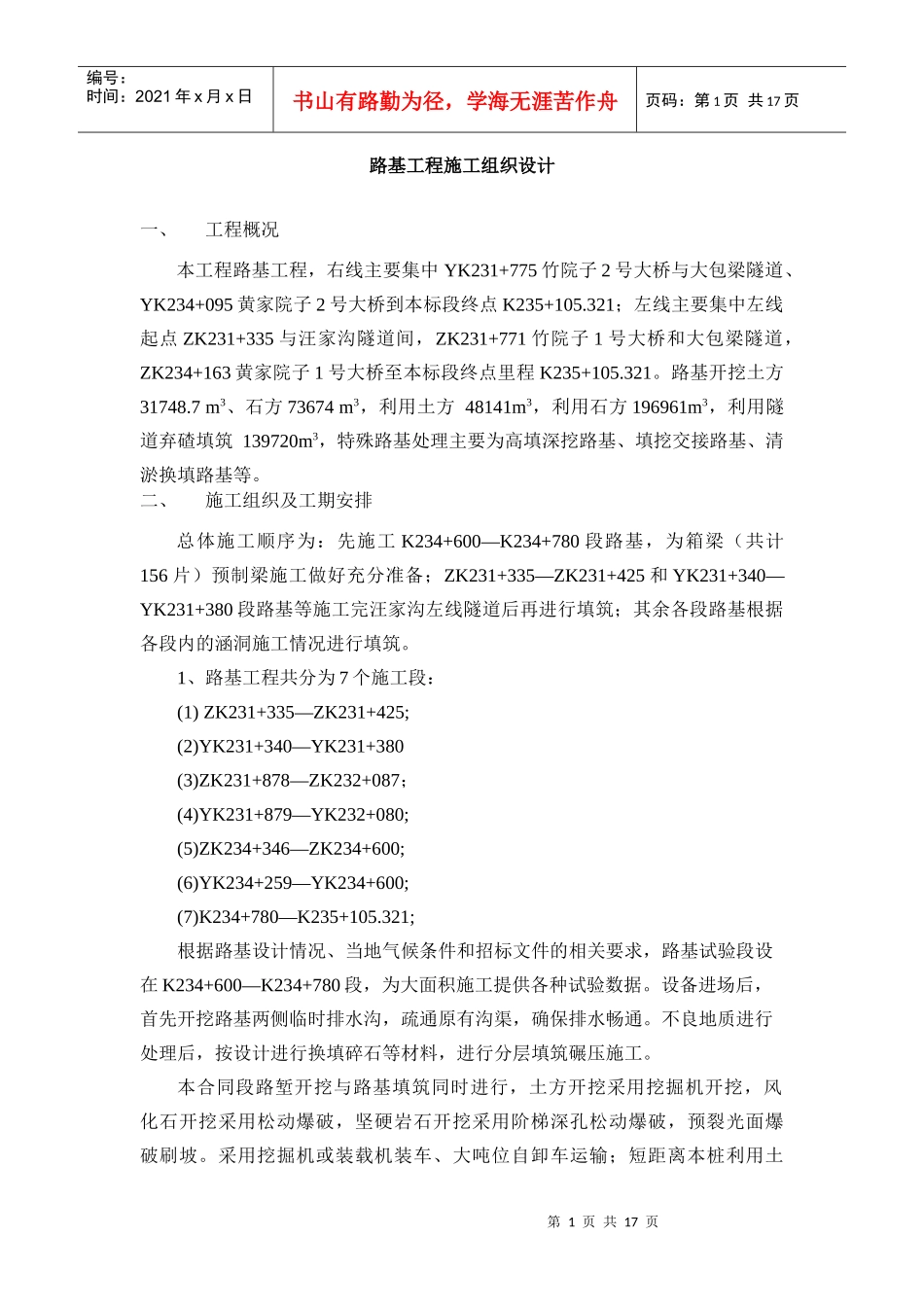

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页路基工程施工组织设计一、工程概况本工程路基工程,右线主要集中YK231+775竹院子2号大桥与大包梁隧道、YK234+095黄家院子2号大桥到本标段终点K235+105
321;左线主要集中左线起点ZK231+335与汪家沟隧道间,ZK231+771竹院子1号大桥和大包梁隧道,ZK234+163黄家院子1号大桥至本标段终点里程K235+105
路基开挖土方31748
7m3、石方73674m3,利用土方48141m3,利用石方196961m3,利用隧道弃碴填筑139720m3,特殊路基处理主要为高填深挖路基、填挖交接路基、清淤换填路基等
二、施工组织及工期安排总体施工顺序为:先施工K234+600—K234+780段路基,为箱梁(共计156片)预制梁施工做好充分准备;ZK231+335—ZK231+425和YK231+340—YK231+380段路基等施工完汪家沟左线隧道后再进行填筑;其余各段路基根据各段内的涵洞施工情况进行填筑
1、路基工程共分为7个施工段:(1)ZK231+335—ZK231+425;(2)YK231+340—YK231+380(3)ZK231+878—ZK232+087;(4)YK231+879—YK232+080;(5)ZK234+346—ZK234+600;(6)YK234+259—YK234+600;(7)K234+780—K235+105
321;根据路基设计情况、当地气候条件和招标文件的相关要求,路基试验段设在K234+600—K234+780段,为大面积施工提供各种试验数据
设备进场后,首先开挖路基两侧临时排水沟,疏通原有沟渠,确保排水畅通
不良地质进行处理后,按设计进行换填碎石等材料,进行分层填筑碾压施工
本合同段路堑开挖与路基填筑同时进
