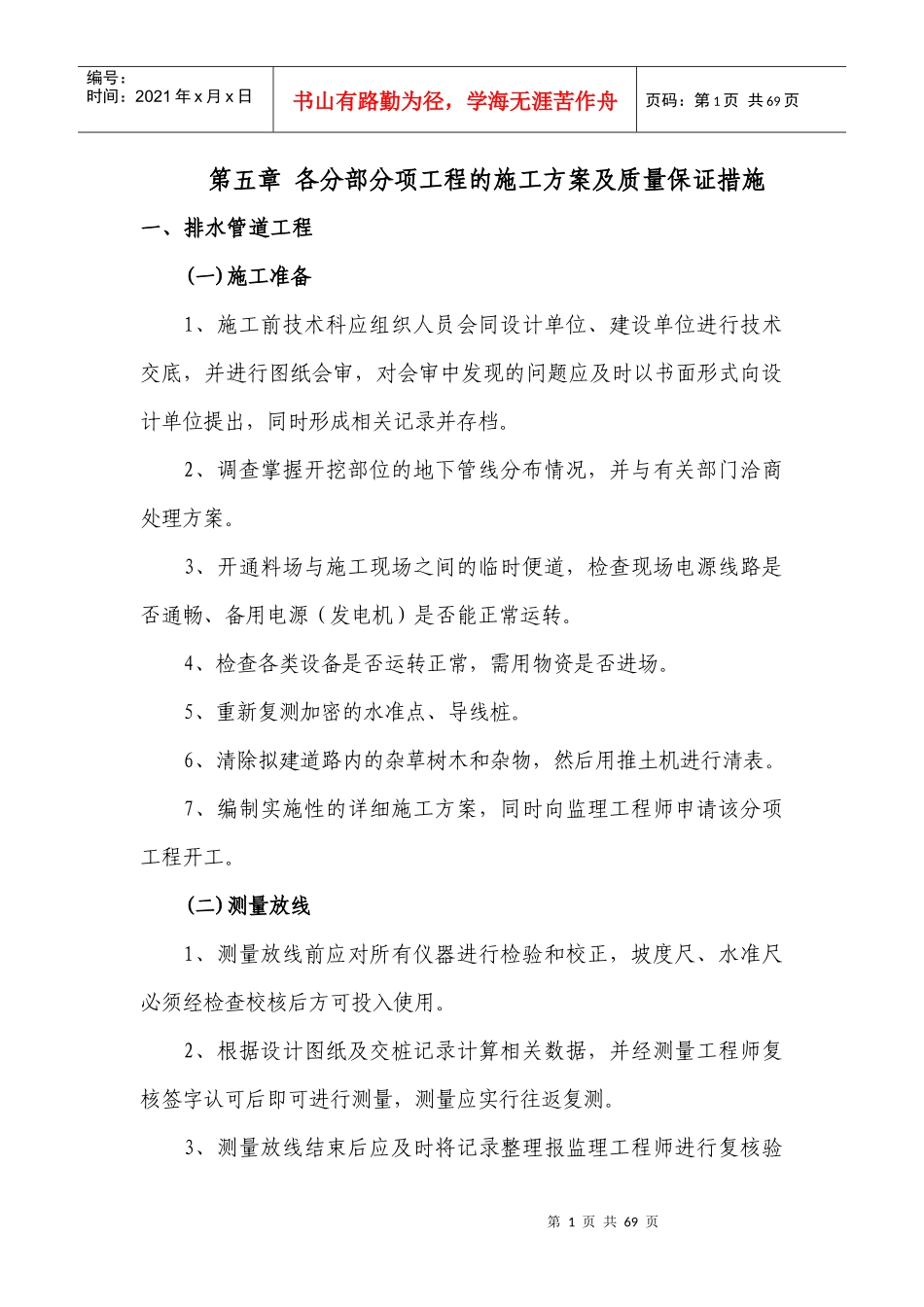

第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共69页第五章各分部分项工程的施工方案及质量保证措施一、排水管道工程(一)施工准备1、施工前技术科应组织人员会同设计单位、建设单位进行技术交底,并进行图纸会审,对会审中发现的问题应及时以书面形式向设计单位提出,同时形成相关记录并存档
2、调查掌握开挖部位的地下管线分布情况,并与有关部门洽商处理方案
3、开通料场与施工现场之间的临时便道,检查现场电源线路是否通畅、备用电源(发电机)是否能正常运转
4、检查各类设备是否运转正常,需用物资是否进场
5、重新复测加密的水准点、导线桩
6、清除拟建道路内的杂草树木和杂物,然后用推土机进行清表
7、编制实施性的详细施工方案,同时向监理工程师申请该分项工程开工

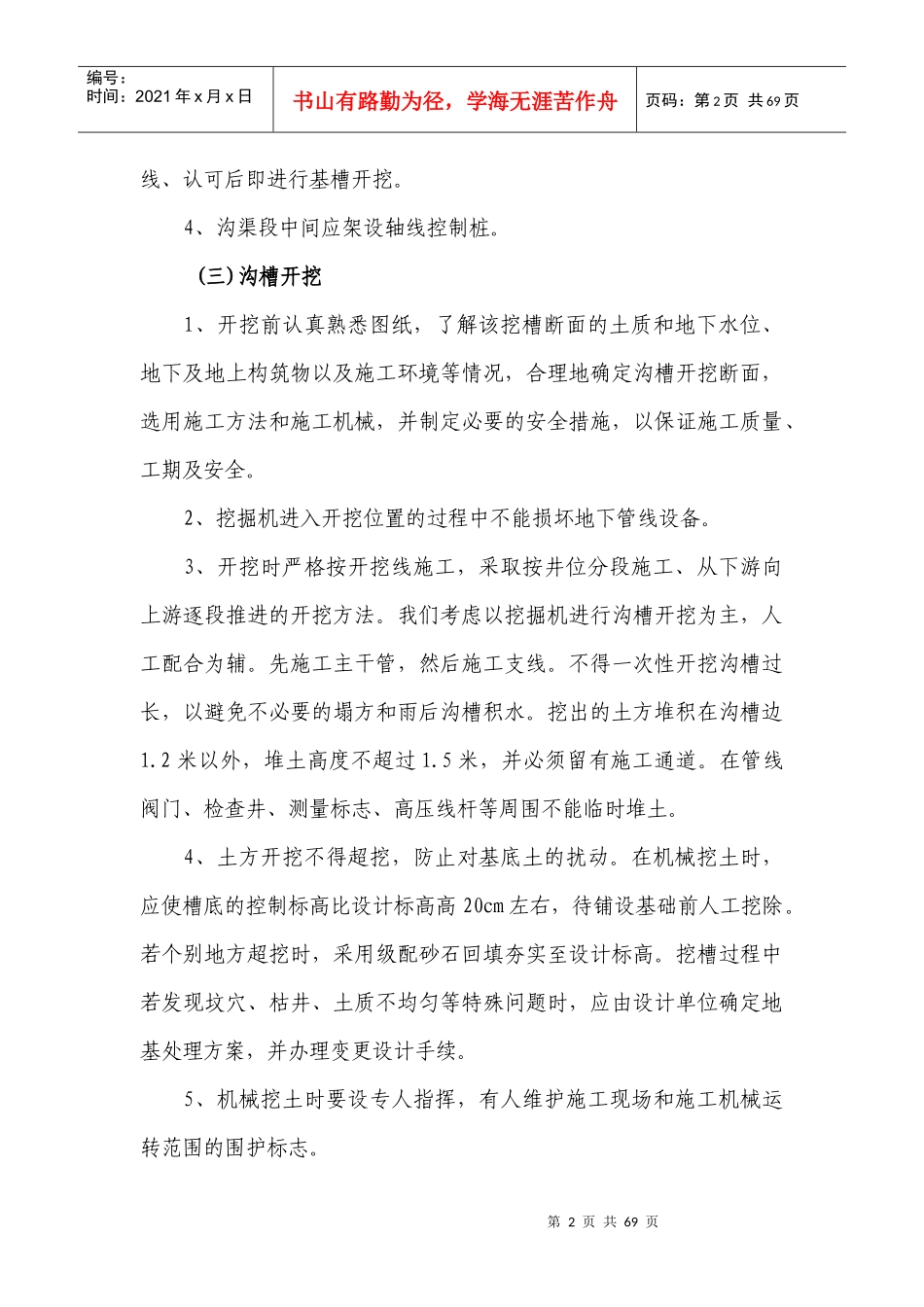

(二)测量放线1、测量放线前应对所有仪器进行检验和校正,坡度尺、水准尺必须经检查校核后方可投入使用
2、根据设计图纸及交桩记录计算相关数据,并经测量工程师复核签字认可后即可进行测量,测量应实行往返复测
3、测量放线结束后应及时将记录整理报监理工程师进行复核验第2页共69页第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共69页线、认可后即进行基槽开挖
4、沟渠段中间应架设轴线控制桩
(三)沟槽开挖1、开挖前认真熟悉图纸,了解该挖槽断面的土质和地下水位、地下及地上构筑物以及施工环境等情况,合理地确定沟槽开挖断面,选用施工方法和施工机械,并制定必要的安全措施,以保证施工质量、工期及安全
2、挖掘机进入开挖位置的过程中不能损坏地下管线设备
3、开挖时严格按开挖线施工,采取按井位分段施工、从下游向上游逐段推进的开挖方法
我们考虑以挖掘机进行沟槽开挖为主,人工配合为辅
先施工主干管,然后施工支线
不得一次性开挖沟槽过长,以避免不必要的塌方和雨后沟槽积水
挖出的土方堆积在
