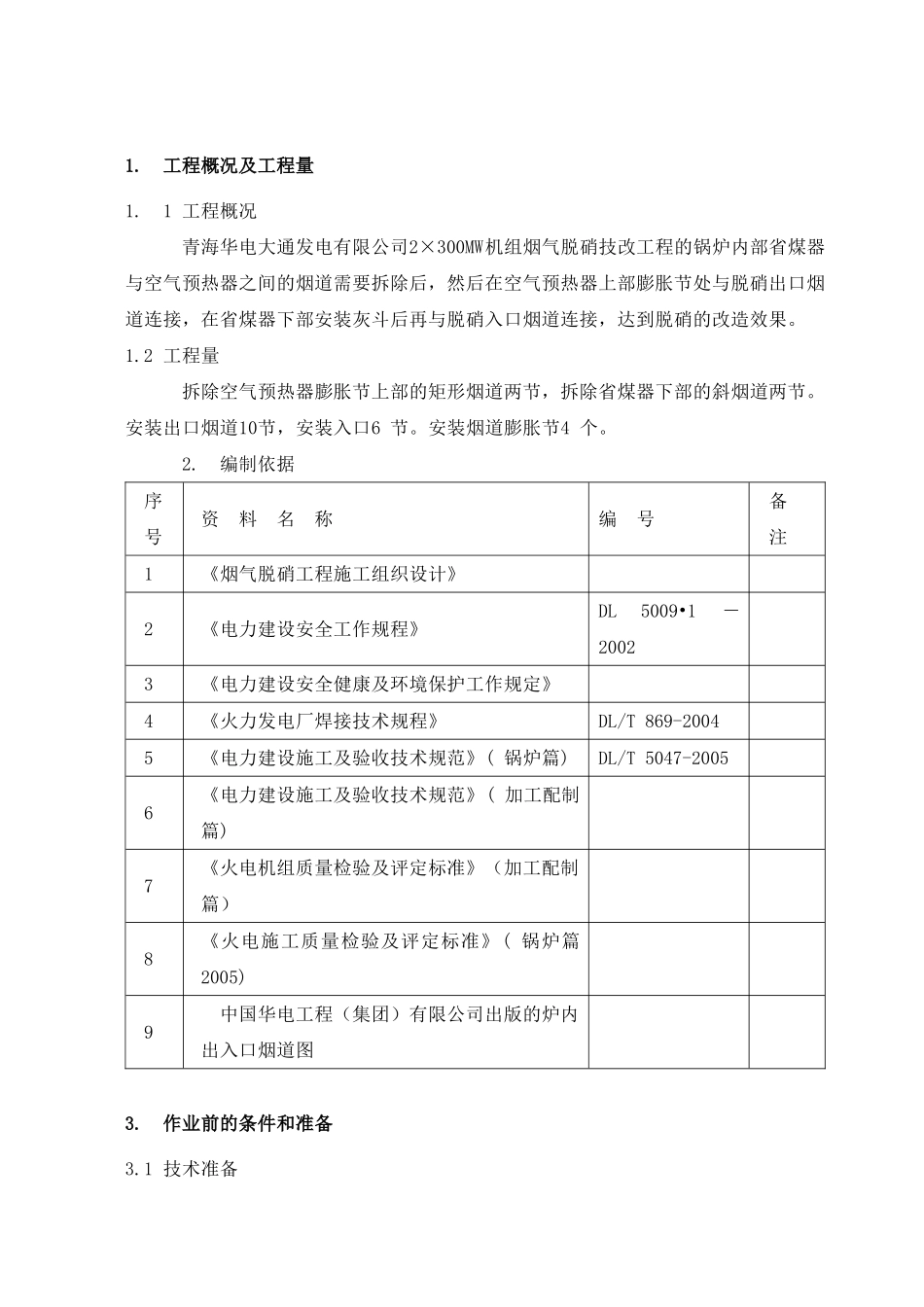

青海华电大通发电有限公司青海华电大通发电有限公司2*32*3000MW0MW机组机组烟气脱硝技改工程炉内空预器与省煤器连烟气脱硝技改工程炉内空预器与省煤器连接处烟道拆除和安装方案接处烟道拆除和安装方案编写:编写:审核:审核:批准:批准:中国华电工程(集团)有限公司中国华电工程(集团)有限公司二二〇一三年一三年八八月月目录1.工程概况及工程量..................................................22.编制依据..........................................................23.作业前的条件和准备................................................24.作业程序、方法....................................................65.质量通病预防......................................................146.安全文明施工保证措施..............................................167.作业的安全要求和环境条件..........................................178、施工计划..........................................................229、对炉内原有设备的保护………………………………………………………………221.工程概况及工程量1.1工程概况青海华电大通发电有限公司2×300MW机组烟气脱硝技改工程的锅炉内部省煤器与空气预热器之间的烟道需要拆除后,然后在空气预热器上部膨胀节处与脱硝出口烟道连接,在省煤器下部安装灰斗后再与脱硝入口烟道连接,达到脱硝的改造效果。1.2工程量拆除空气预热器膨胀节上部的矩形烟道两节,拆除省煤器下部的斜烟道两节。安装出口烟道10节,安装入口6节。安装烟道膨胀节4个。2.编制依据序号资料名称编号备注1《烟气脱硝工程施工组织设计》2《电力建设安全工作规程》DL5009•1-20023《电力建设安全健康及环境保护工作规定》4《火力发电厂焊接技术规程》DL/T869-20045《电力建设施工及验收技术规范》(锅炉篇)DL/T5047-20056《电力建设施工及验收技术规范》(加工配制篇)7《火电机组质量检验及评定标准》(加工配制篇)8《火电施工质量检验及评定标准》(锅炉篇2005)9中国华电工程(集团)有限公司出版的炉内出入口烟道图3.作业前的条件和准备3.1技术准备烟道拆除前,首先进行图纸会审,根据施工图纸确定施工方案,编写施工作业指导书,进行施工技术交底。根据工作量作出施工材料预算及外委加工、采购件清单。3.2作业人员3.2.1作业人员配置、资格序号作业人员工种数量资格要求资质1技术员2能够审清本项目施工图纸,领会设计思想,掌握施工工艺,熟悉施工质量和安环要求。助工以上2班长3熟悉本项目施工的工艺流程,能有效组织好施工人员按照作业指导书的要求施工,熟悉施工质量和安环要求。中级工3安装工20熟练掌握本项目的技术、工艺要求,知道施工质量、安环要求。中、初级工4焊工6熟悉焊接工艺及相关要求,具有与焊接项目相符合的焊工合格证书持证5起重工4熟悉掌握吊装技术、要求,具有现场设备吊装施工的作业能力和经验。具有安监局颁发的上岗证书6架子工10专业技术熟练、了解烟道作业的施工特点具有安监局颁发的上岗证书7吊车司机2熟悉所操作吊车的机械性能,技术熟练,了解现场作业环境,具有现场设备吊装的操作经验具有安监局颁发的上岗证书8汽车司机2熟悉现场作业环境持证3.2.2作业人员职责分工和权限序号岗位名称职责分工和权限1技术员1.全面负责烟道拆除和安装的技术工作,参加相关图纸会审,处理设计变更,编制施工作业指导书、施工预算、技术、安全措施,并主持技术交底工作。2.深入现场指导施工,及时发现和解决施工中的技术、质量隐患,按照指导书的要求指导施工。3.配合班组长进行施工验收的自检工作。4.记录、整理施工记录和验收记录。5.对违章操作,有权制止,严重者可令其停工,并及时向有关领导汇报。2班长1.负责组织安排施工人力,物力。严格按照作业指导书的施工工艺要求,质量要求和安全环境要求进行施工。全面负责质量、安全工作。2.做好设备安装的质量自检和工序交接工作。3.施工过程中,图纸不清不施工,材料不合格不施工,技术、安全不交底不施工,上一级工序验收不合格不施工。4.发生质量、安全事故立即上报,同时组织本班组...
