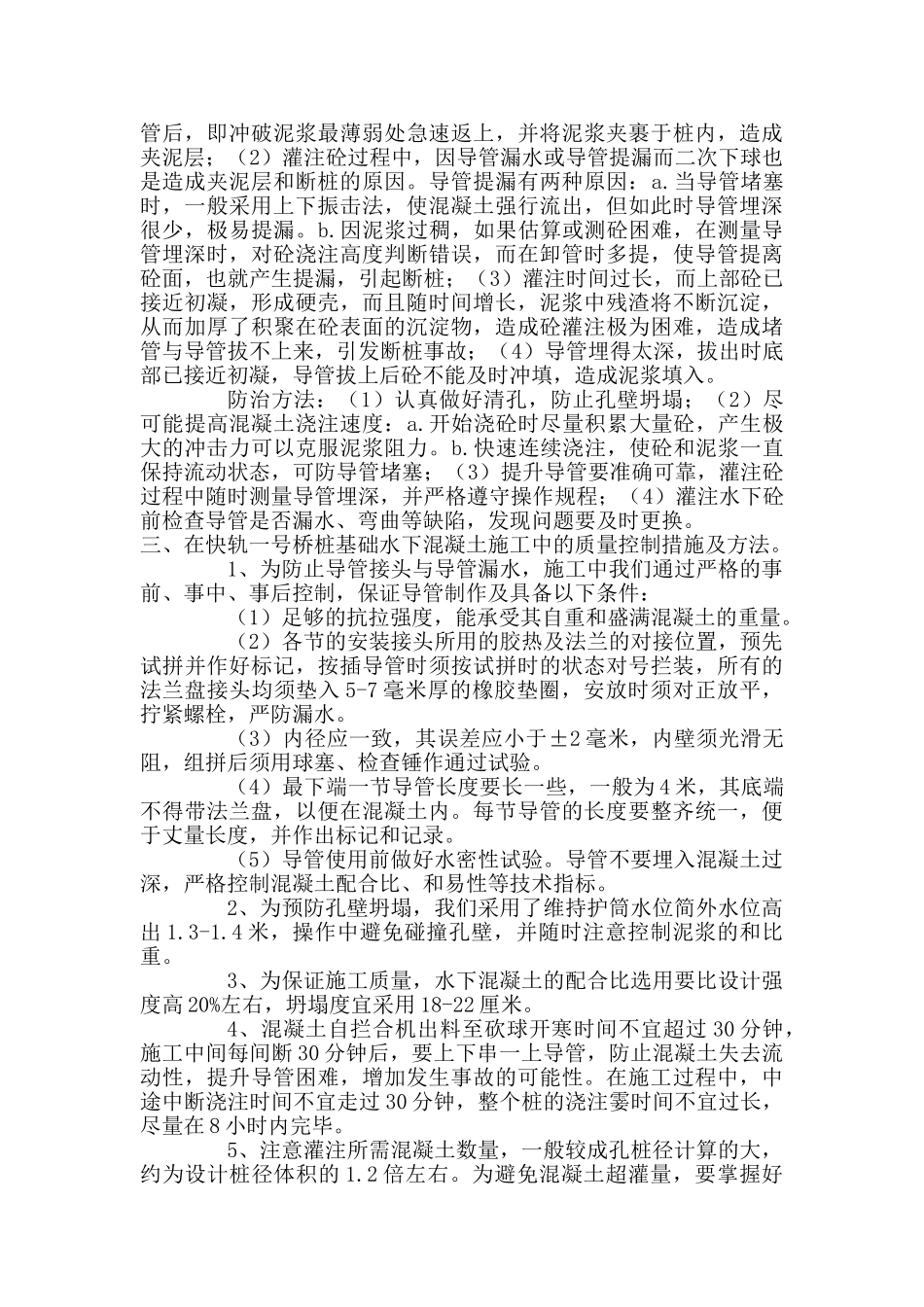

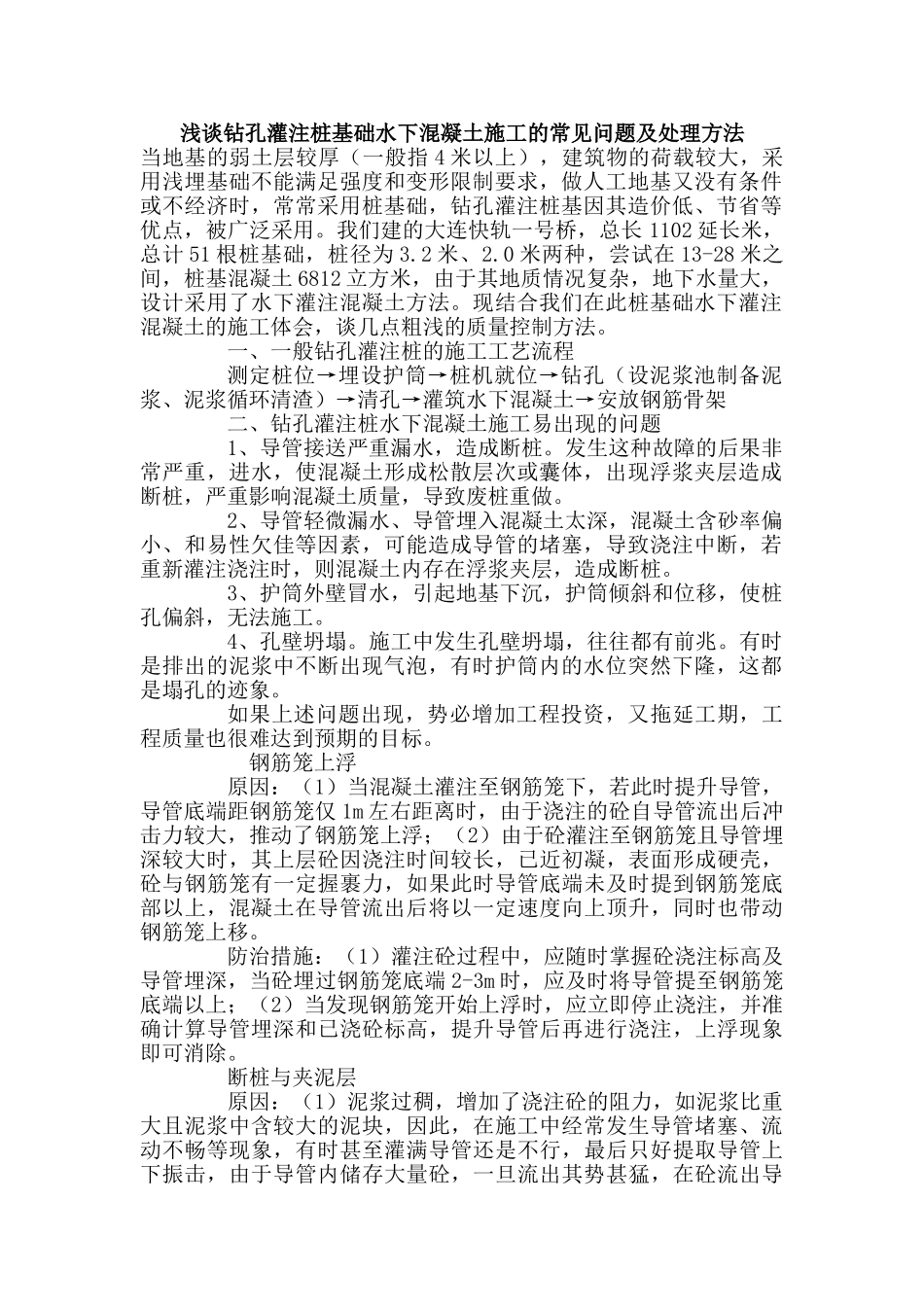

浅谈钻孔灌注桩基础水下混凝土施工的常见问题及处理方法当地基的弱土层较厚(一般指4米以上),建筑物的荷载较大,采用浅埋基础不能满足强度和变形限制要求,做人工地基又没有条件或不经济时,常常采用桩基础,钻孔灌注桩基因其造价低、节省等优点,被广泛采用
我们建的大连快轨一号桥,总长1102延长米,总计51根桩基础,桩径为3
0米两种,尝试在13-28米之间,桩基混凝土6812立方米,由于其地质情况复杂,地下水量大,设计采用了水下灌注混凝土方法
现结合我们在此桩基础水下灌注混凝土的施工体会,谈几点粗浅的质量控制方法
一、一般钻孔灌注桩的施工工艺流程测定桩位→埋设护筒→桩机就位→钻孔(设泥浆池制备泥浆、泥浆循环清渣)→清孔→灌筑水下混凝土→安放钢筋骨架二、钻孔灌注桩水下混凝土施工易出现的问题1、导管接送严重漏水,造成断桩
发生这种故障的后果非常严重,进水,使混凝土形成松散层次或囊体,出现浮浆夹层造成断桩,严重影响混凝土质量,导致废桩重做
2、导管轻微漏水、导管埋入混凝土太深,混凝土含砂率偏小、和易性欠佳等因素,可能造成导管的堵塞,导致浇注中断,若重新灌注浇注时,则混凝土内存在浮浆夹层,造成断桩
3、护筒外壁冒水,引起地基下沉,护筒倾斜和位移,使桩孔偏斜,无法施工
4、孔壁坍塌
施工中发生孔壁坍塌,往往都有前兆
有时是排出的泥浆中不断出现气泡,有时护筒内的水位突然下隆,这都是塌孔的迹象
如果上述问题出现,势必增加工程投资,又拖延工期,工程质量也很难达到预期的目标

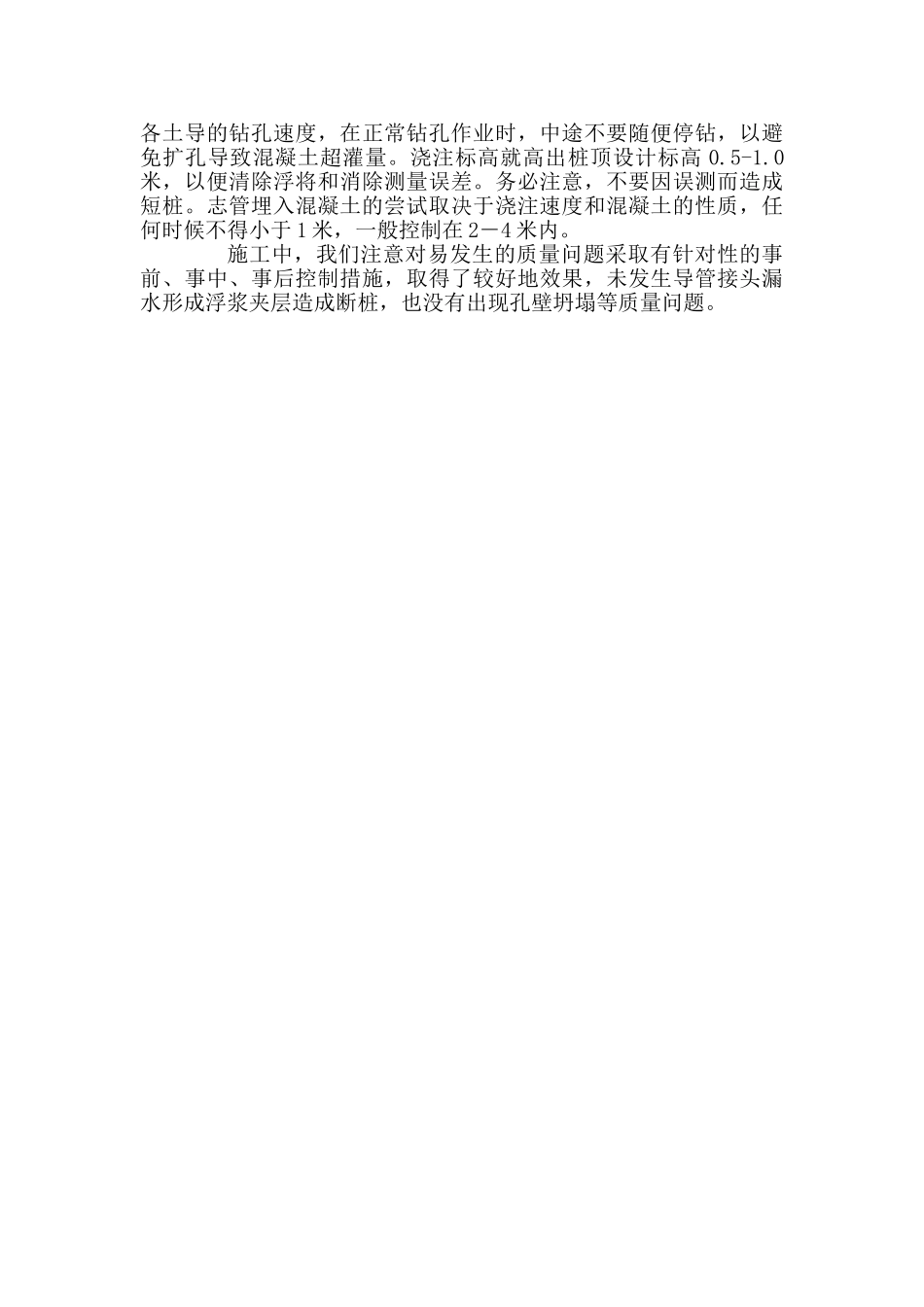

钢筋笼上浮原因:(1)当混凝土灌注至钢筋笼下,若此时提升导管,导管底端距钢筋笼仅1m左右距离时,由于浇注的砼自导管流出后冲击力较大,推动了钢筋笼上浮;(2)由于砼灌注至钢筋笼且导管埋深较大时,其上层砼因浇注时间较长,已近初凝,表面形成硬壳,砼与钢筋笼有一定握裹力,如果此时导管底端未及时提到钢筋笼底部以上,混凝土在导管流出
