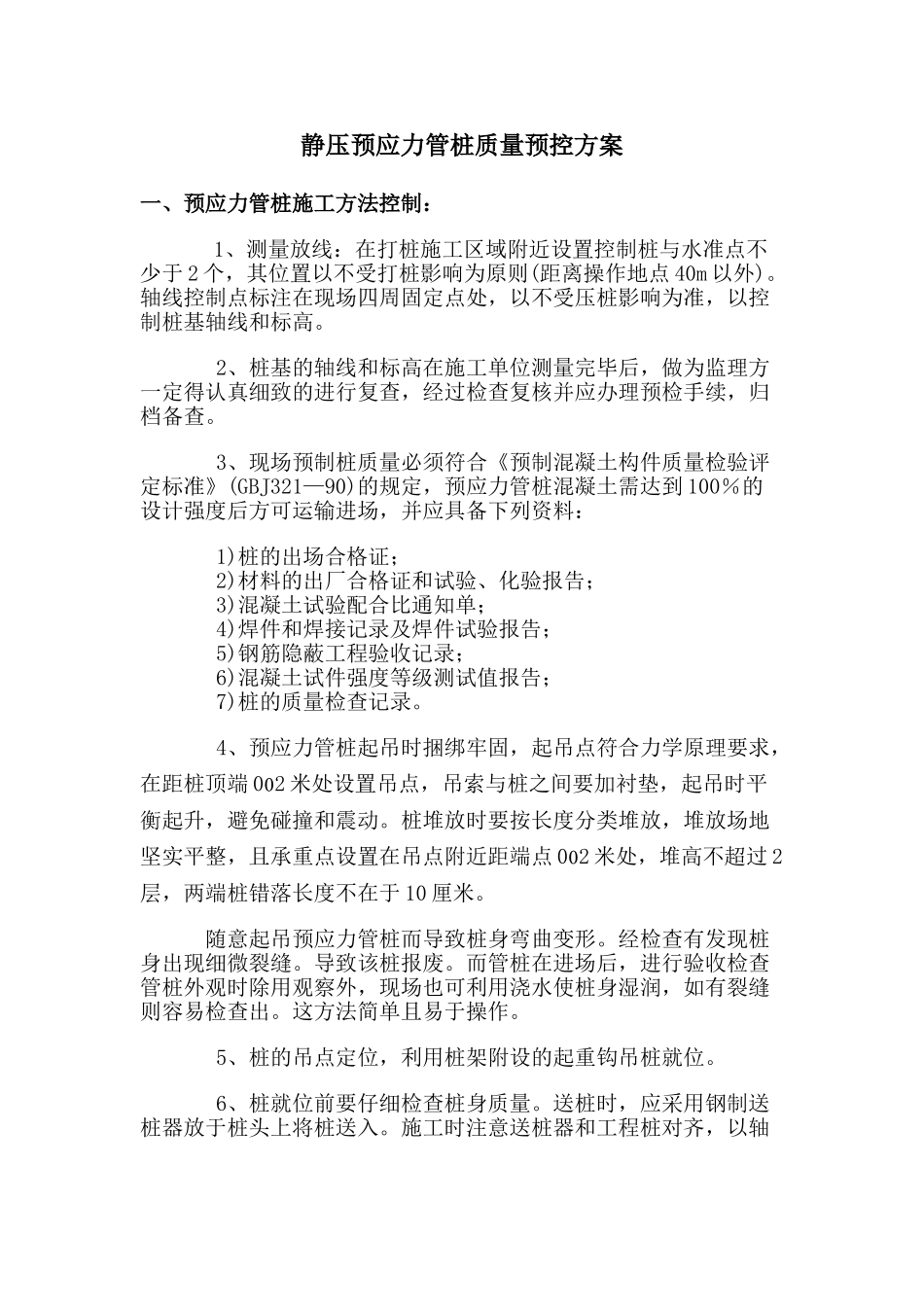

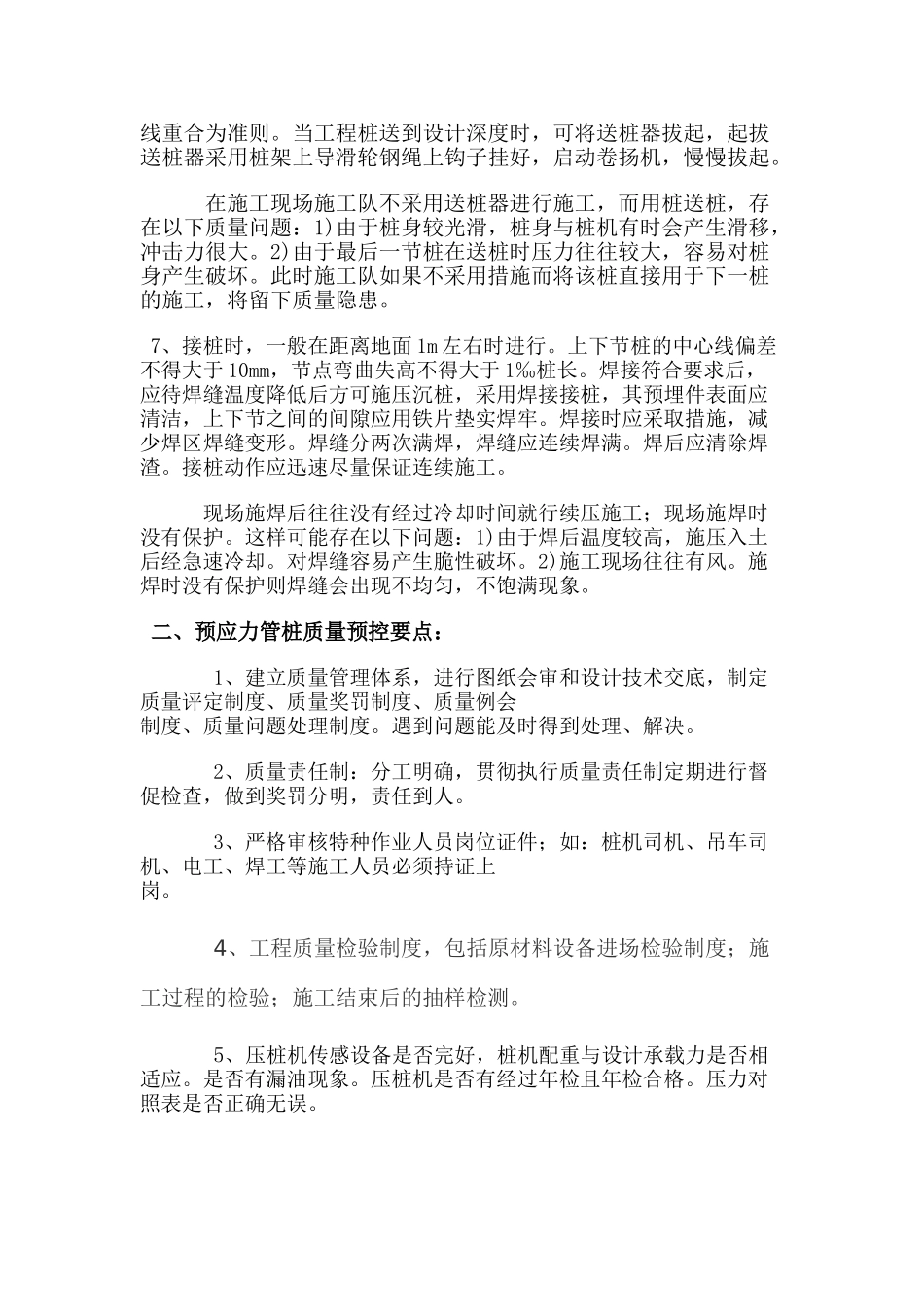

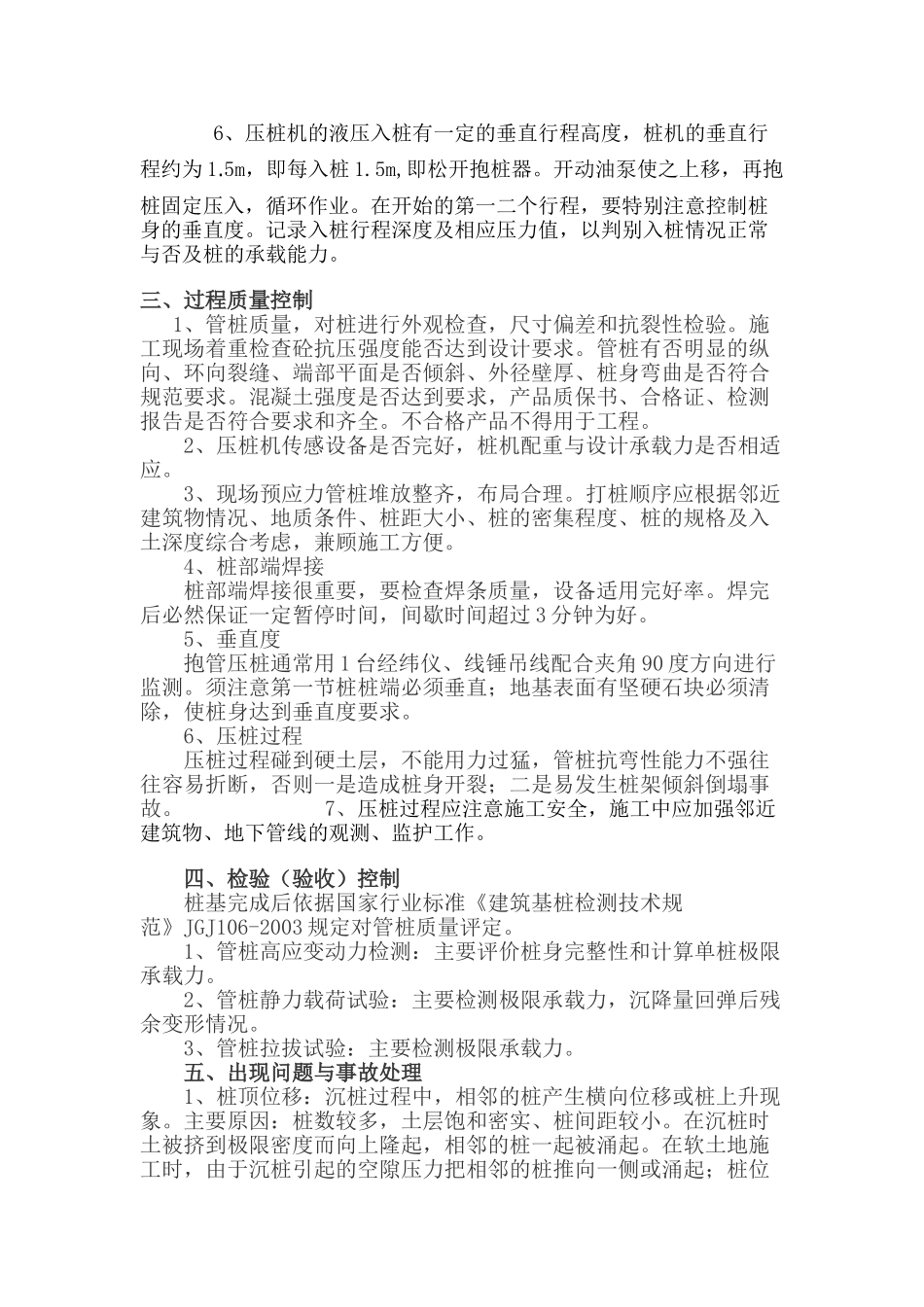

静压预应力管桩质量预控方案一、预应力管桩施工方法控制:1、测量放线:在打桩施工区域附近设置控制桩与水准点不少于2个,其位置以不受打桩影响为原则(距离操作地点40m以外)
轴线控制点标注在现场四周固定点处,以不受压桩影响为准,以控制桩基轴线和标高
2、桩基的轴线和标高在施工单位测量完毕后,做为监理方一定得认真细致的进行复查,经过检查复核并应办理预检手续,归档备查
3、现场预制桩质量必须符合《预制混凝土构件质量检验评定标准》(GBJ321—90)的规定,预应力管桩混凝土需达到100%的设计强度后方可运输进场,并应具备下列资料:1)桩的出场合格证;2)材料的出厂合格证和试验、化验报告;3)混凝土试验配合比通知单;4)焊件和焊接记录及焊件试验报告;5)钢筋隐蔽工程验收记录;6)混凝土试件强度等级测试值报告;7)桩的质量检查记录
4、预应力管桩起吊时捆绑牢固,起吊点符合力学原理要求,在距桩顶端02米处设置吊点,吊索与桩之间要加衬垫,起吊时平衡起升,避免碰撞和震动
桩堆放时要按长度分类堆放,堆放场地坚实平整,且承重点设置在吊点附近距端点02米处,堆高不超过2层,两端桩错落长度不在于10厘米
随意起吊预应力管桩而导致桩身弯曲变形
经检查有发现桩身出现细微裂缝
导致该桩报废
而管桩在进场后,进行验收检查管桩外观时除用观察外,现场也可利用浇水使桩身湿润,如有裂缝则容易检查出
这方法简单且易于操作
5、桩的吊点定位,利用桩架附设的起重钩吊桩就位
6、桩就位前要仔细检查桩身质量
送桩时,应采用钢制送桩器放于桩头上将桩送入
施工时注意送桩器和工程桩对齐,以轴线重合为准则
当工程桩送到设计深度时,可将送桩器拔起,起拔送桩器采用桩架上导滑轮钢绳上钩子挂好,启动卷扬机,慢慢拔起
在施工现场施工队不采用送桩器进行施工,而用桩送桩,存在以下质量问题:1)由于桩身较光滑,桩身与桩机有时会产生滑移,冲击力很
