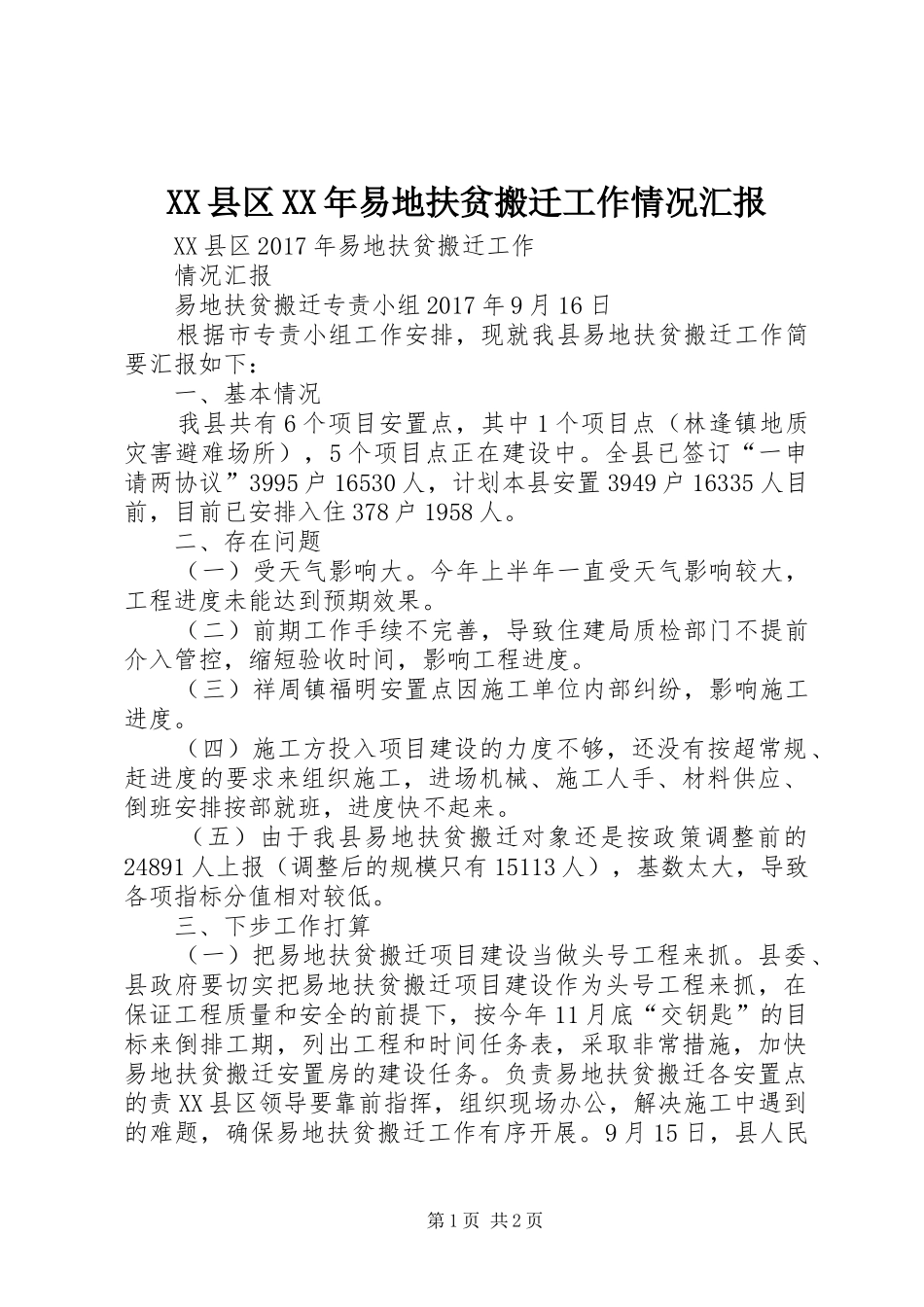

XX县区XX年易地扶贫搬迁工作情况汇报XX县区2017年易地扶贫搬迁工作情况汇报易地扶贫搬迁专责小组2017年9月16日根据市专责小组工作安排,现就我县易地扶贫搬迁工作简要汇报如下:一、基本情况我县共有6个项目安置点,其中1个项目点(林逢镇地质灾害避难场所),5个项目点正在建设中
全县已签订“一申请两协议”3995户16530人,计划本县安置3949户16335人目前,目前已安排入住378户1958人
二、存在问题(一)受天气影响大
今年上半年一直受天气影响较大,工程进度未能达到预期效果
(二)前期工作手续不完善,导致住建局质检部门不提前介入管控,缩短验收时间,影响工程进度
(三)祥周镇福明安置点因施工单位内部纠纷,影响施工进度
(四)施工方投入项目建设的力度不够,还没有按超常规、赶进度的要求来组织施工,进场机械、施工人手、材料供应、倒班安排按部就班,进度快不起来
(五)由于我县易地扶贫搬迁对象还是按政策调整前的24891人上报(调整后的规模只有15113人),基数太大,导致各项指标分值相对较低
三、下步工作打算(一)把易地扶贫搬迁项目建设当做头号工程来抓
县委、县政府要切实把易地扶贫搬迁项目建设作为头号工程来抓,在保证工程质量和安全的前提下,按今年11月底“交钥匙”的目标来倒排工期,列出工程和时间任务表,采取非常措施,加快易地扶贫搬迁安置房的建设任务
负责易地扶贫搬迁各安置点的责XX县区领导要靠前指挥,组织现场办公,解决施工中遇到的难题,确保易地扶贫搬迁工作有序开展
9月15日,县人民第1页共2页政府在林逢镇平洪安置点召开XX县区易地扶贫搬迁建设项目“百日攻坚战”誓师大会,掀起全县各安置点建设热潮

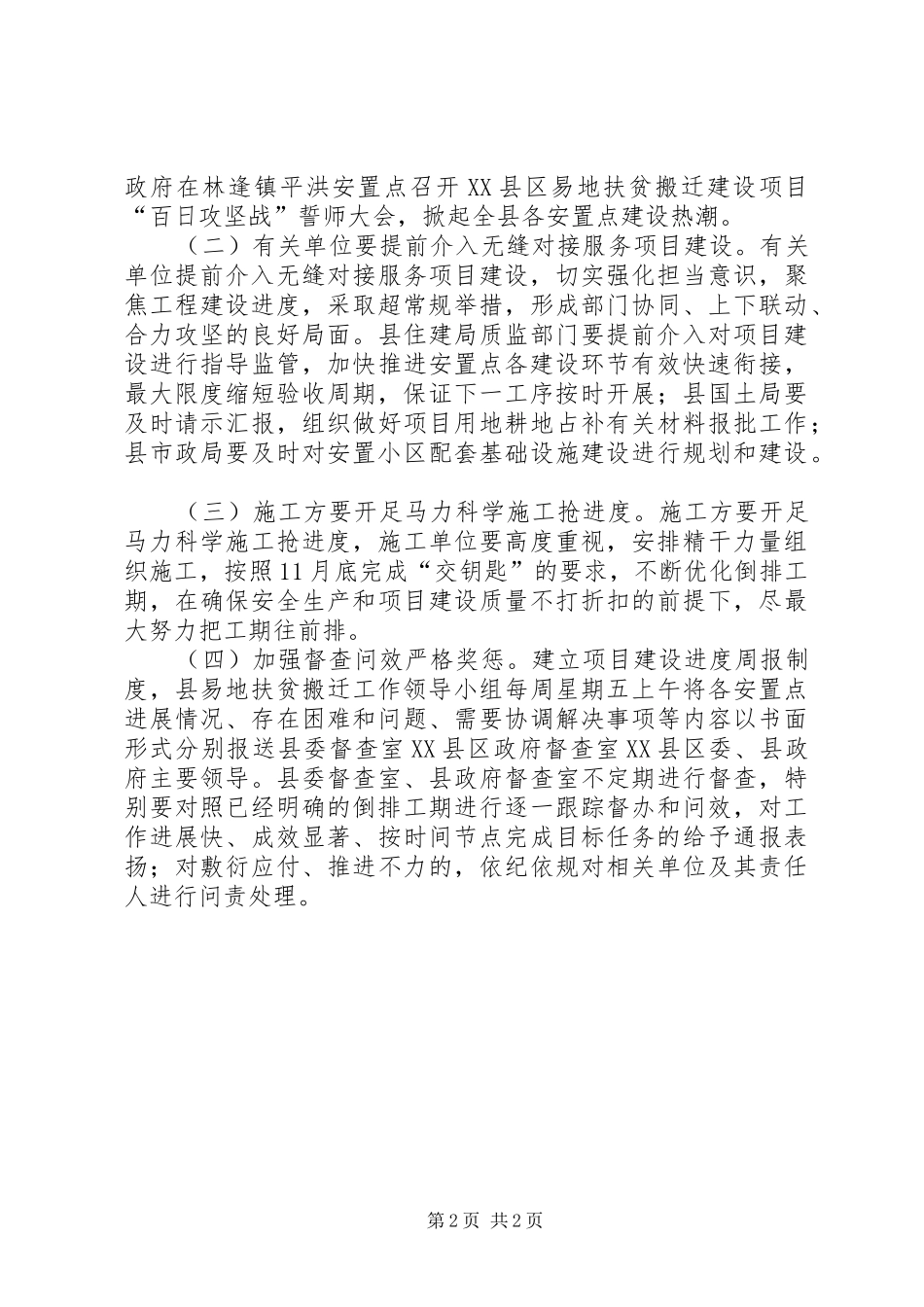

(二)有关单位要提前介入无缝对接服务项目建设
有关单位提前介入无缝对接服务项目建设,切实强化担当意识,聚焦工程建设进度,采取超常规举措,形成部门协同、上下联动、合力攻坚的良好局
