铁路工程(柳州铁路局管内更新改造用)施工用表汇编广西铁建公司编制二〇〇四年八月十日前言为适应更新改造工程技术标准的要求,进一步提升铁路工程建设质量管理水平,公司组织有关单位结合对各种施工用表重新进行了修订
经局工程质量监督站、局档案史志中心逐一审定,并在公司范围内统一施行
由于工程施工用表内容广,且编写时间仓促,疏漏之处在所难免,请各分公司在使用过程中,结合工程实践,及时提出修改和补充意见,以便不断完善
最后,我们对所有参加和支持本次施工用表修订的单位表示衷心的谢意

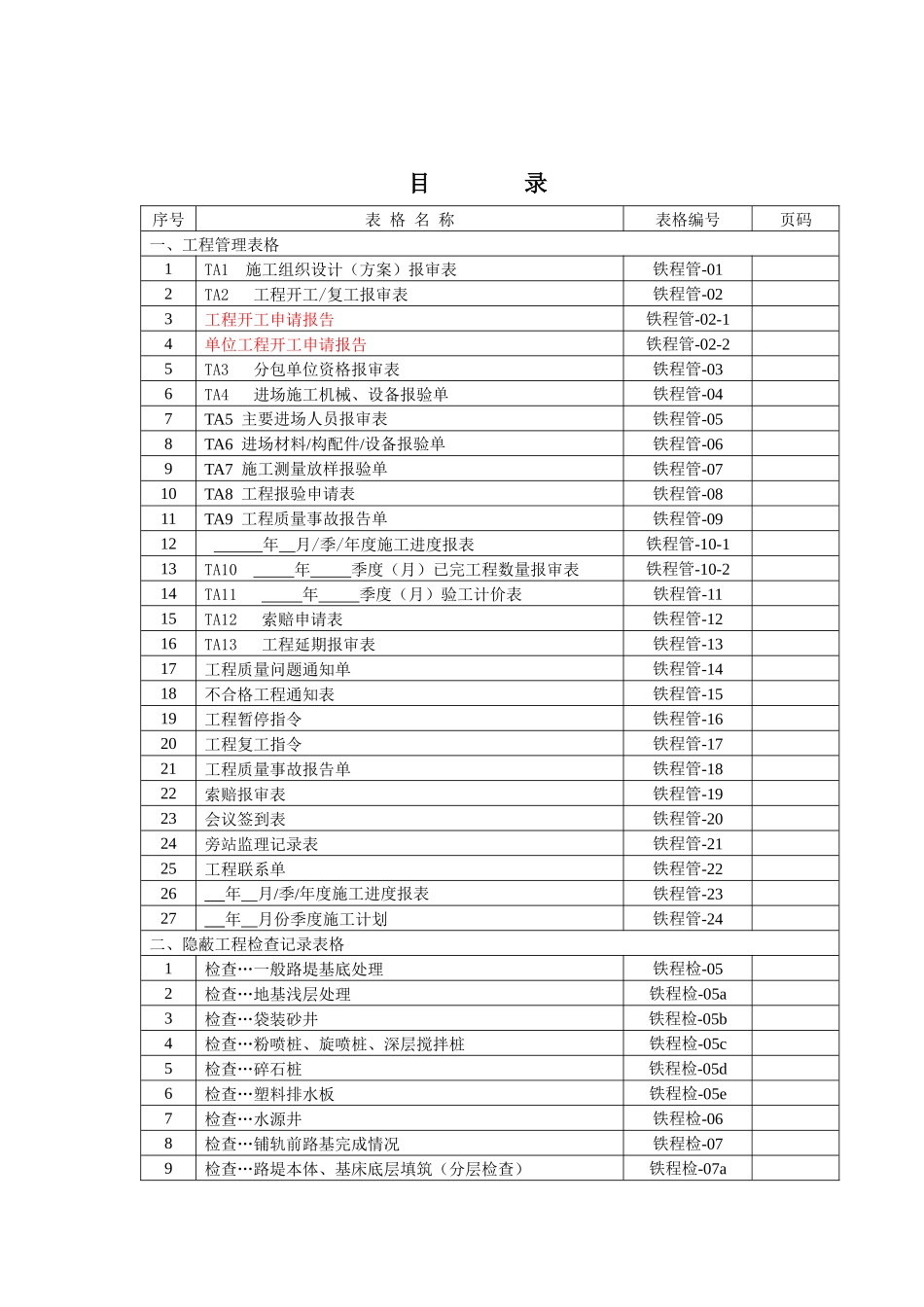

二〇〇四年八月十日目录序号表格名称表格编号页码一、工程管理表格1TA1施工组织设计(方案)报审表铁程管-012TA2工程开工/复工报审表铁程管-023工程开工申请报告铁程管-02-14单位工程开工申请报告铁程管-02-25TA3分包单位资格报审表铁程管-036TA4进场施工机械、设备报验单铁程管-047TA5主要进场人员报审表铁程管-058TA6进场材料/构配件/设备报验单铁程管-069TA7施工测量放样报验单铁程管-0710TA8工程报验申请表铁程管-0811TA9工程质量事故报告单铁程管-0912年月/季/年度施工进度报表铁程管-10-113TA10年季度(月)已完工程数量报审表铁程管-10-214TA11年季度(月)验工计价表铁程管-1115TA12索赔申请表铁程管-1216TA13工程延期报审表铁程管-1317工程质量问题通知单铁程管-1418不合格工程通知表铁程管-1519工程暂停指令铁程管-1620工程复工指令铁程管-1721工程质量事故报告单铁程管-1822索赔报审表铁程管-1923会议签到表铁程管-2024旁站监理记录表铁程管-2125工程联系单铁程管-2226年月/季/年度施工进度报表铁程管-2327年月份季度施工计划铁程管-24二、隐蔽工程检查记录表格1检查…一般路堤基底处理铁程检-052检
